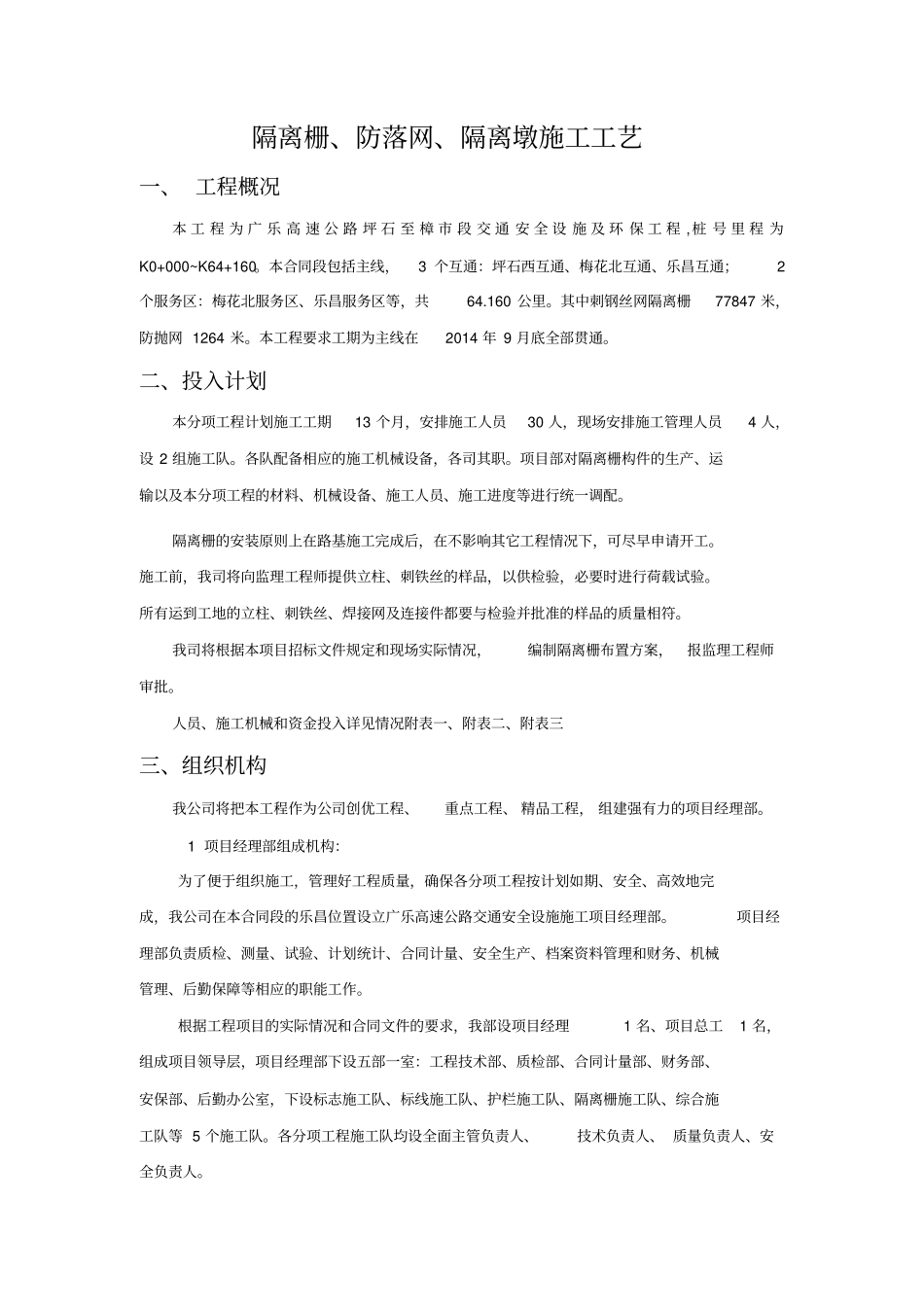

隔离栅、防落网、隔离墩施工工艺一、工程概况本工程为广乐高速公路坪石至樟市段交通安全设施及环保工程,桩号里程为K0+000~K64+160
本合同段包括主线,3个互通:坪石西互通、梅花北互通、乐昌互通;2个服务区:梅花北服务区、乐昌服务区等,共64
其中刺钢丝网隔离栅77847米,防抛网1264米
本工程要求工期为主线在2014年9月底全部贯通
二、投入计划本分项工程计划施工工期13个月,安排施工人员30人,现场安排施工管理人员4人,设2组施工队
各队配备相应的施工机械设备,各司其职
项目部对隔离栅构件的生产、运输以及本分项工程的材料、机械设备、施工人员、施工进度等进行统一调配
隔离栅的安装原则上在路基施工完成后,在不影响其它工程情况下,可尽早申请开工
施工前,我司将向监理工程师提供立柱、刺铁丝的样品,以供检验,必要时进行荷载试验
所有运到工地的立柱、刺铁丝、焊接网及连接件都要与检验并批准的样品的质量相符
我司将根据本项目招标文件规定和现场实际情况,编制隔离栅布置方案,报监理工程师审批
人员、施工机械和资金投入详见情况附表一、附表二、附表三三、组织机构我公司将把本工程作为公司创优工程、重点工程、精品工程,组建强有力的项目经理部

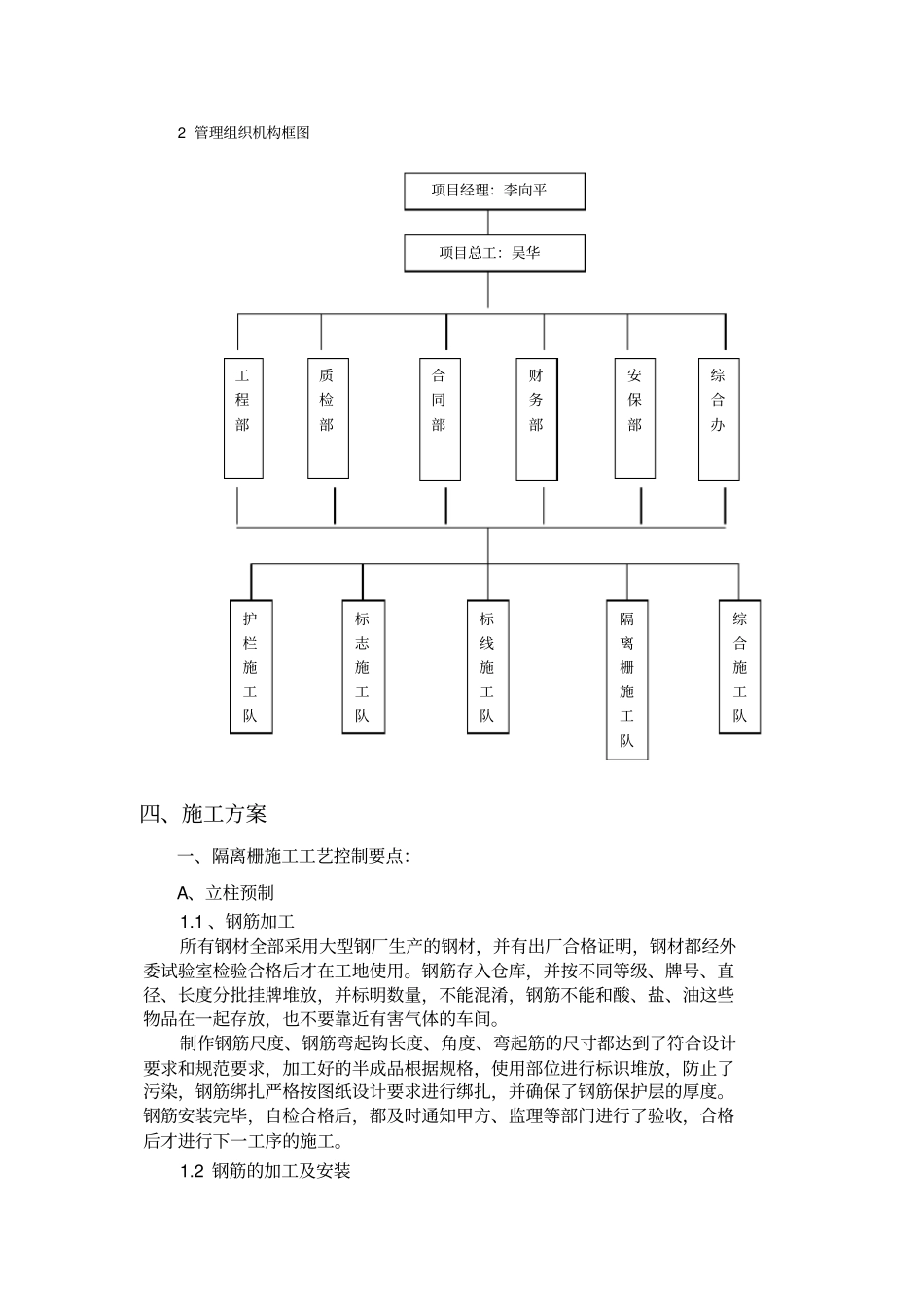

1项目经理部组成机构:为了便于组织施工,管理好工程质量,确保各分项工程按计划如期、安全、高效地完成,我公司在本合同段的乐昌位置设立广乐高速公路交通安全设施施工项目经理部
项目经理部负责质检、测量、试验、计划统计、合同计量、安全生产、档案资料管理和财务、机械管理、后勤保障等相应的职能工作
根据工程项目的实际情况和合同文件的要求,我部设项目经理1名、项目总工1名,组成项目领导层,项目经理部下设五部一室:工程技术部、质检部、合同计量部、财务部、安保部、后勤办公室,下设标志施工队、标线施工队、护栏施工队、隔离栅施工队、综合施工队等5个施工队
