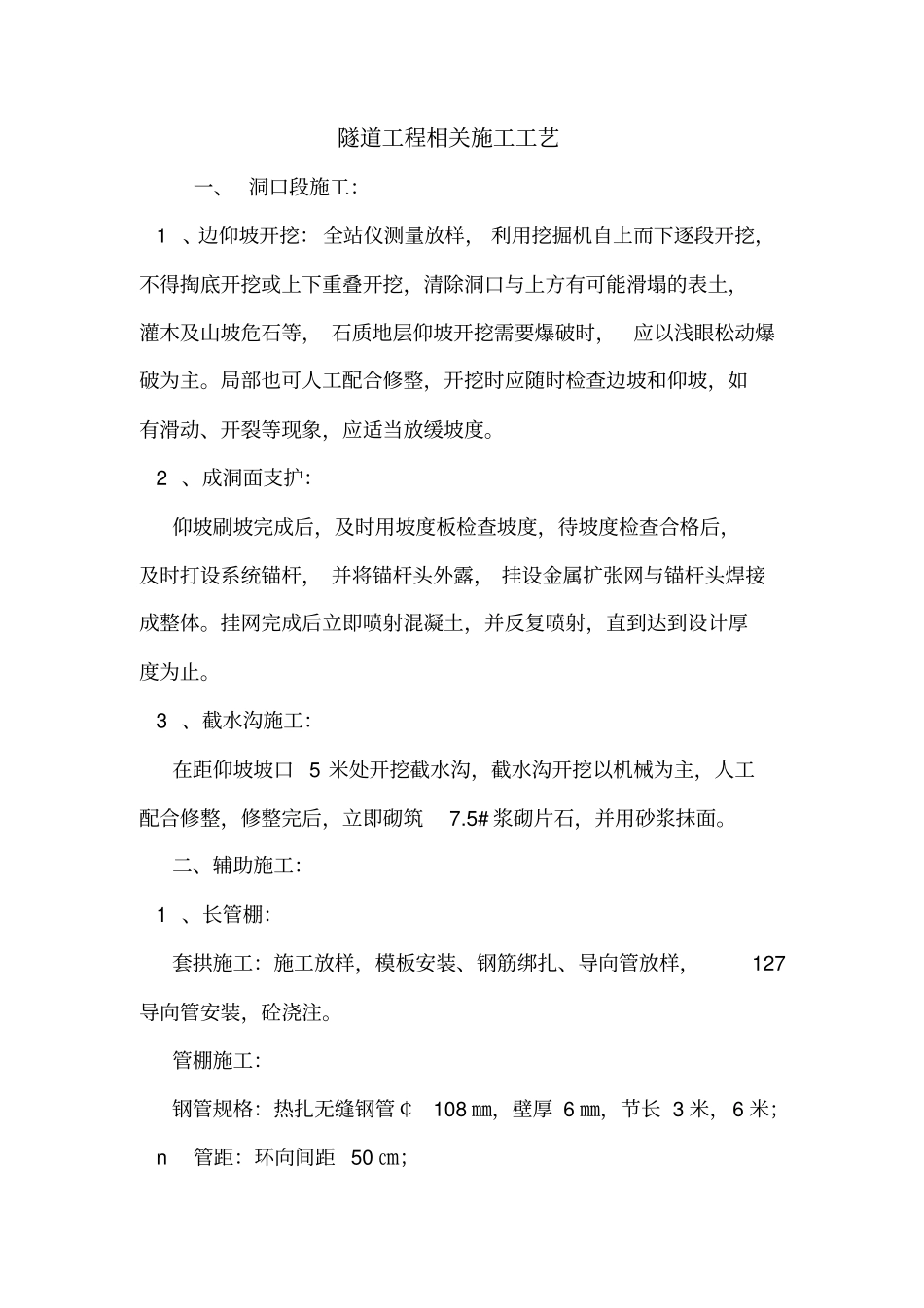

隧道工程相关施工工艺一、洞口段施工:1、边仰坡开挖:全站仪测量放样,利用挖掘机自上而下逐段开挖,不得掏底开挖或上下重叠开挖,清除洞口与上方有可能滑塌的表土,灌木及山坡危石等,石质地层仰坡开挖需要爆破时,应以浅眼松动爆破为主
局部也可人工配合修整,开挖时应随时检查边坡和仰坡,如有滑动、开裂等现象,应适当放缓坡度
2、成洞面支护:仰坡刷坡完成后,及时用坡度板检查坡度,待坡度检查合格后,及时打设系统锚杆,并将锚杆头外露,挂设金属扩张网与锚杆头焊接成整体
挂网完成后立即喷射混凝土,并反复喷射,直到达到设计厚度为止
3、截水沟施工:在距仰坡坡口5米处开挖截水沟,截水沟开挖以机械为主,人工配合修整,修整完后,立即砌筑7
5#浆砌片石,并用砂浆抹面
二、辅助施工:1、长管棚:套拱施工:施工放样,模板安装、钢筋绑扎、导向管放样,127导向管安装,砼浇注

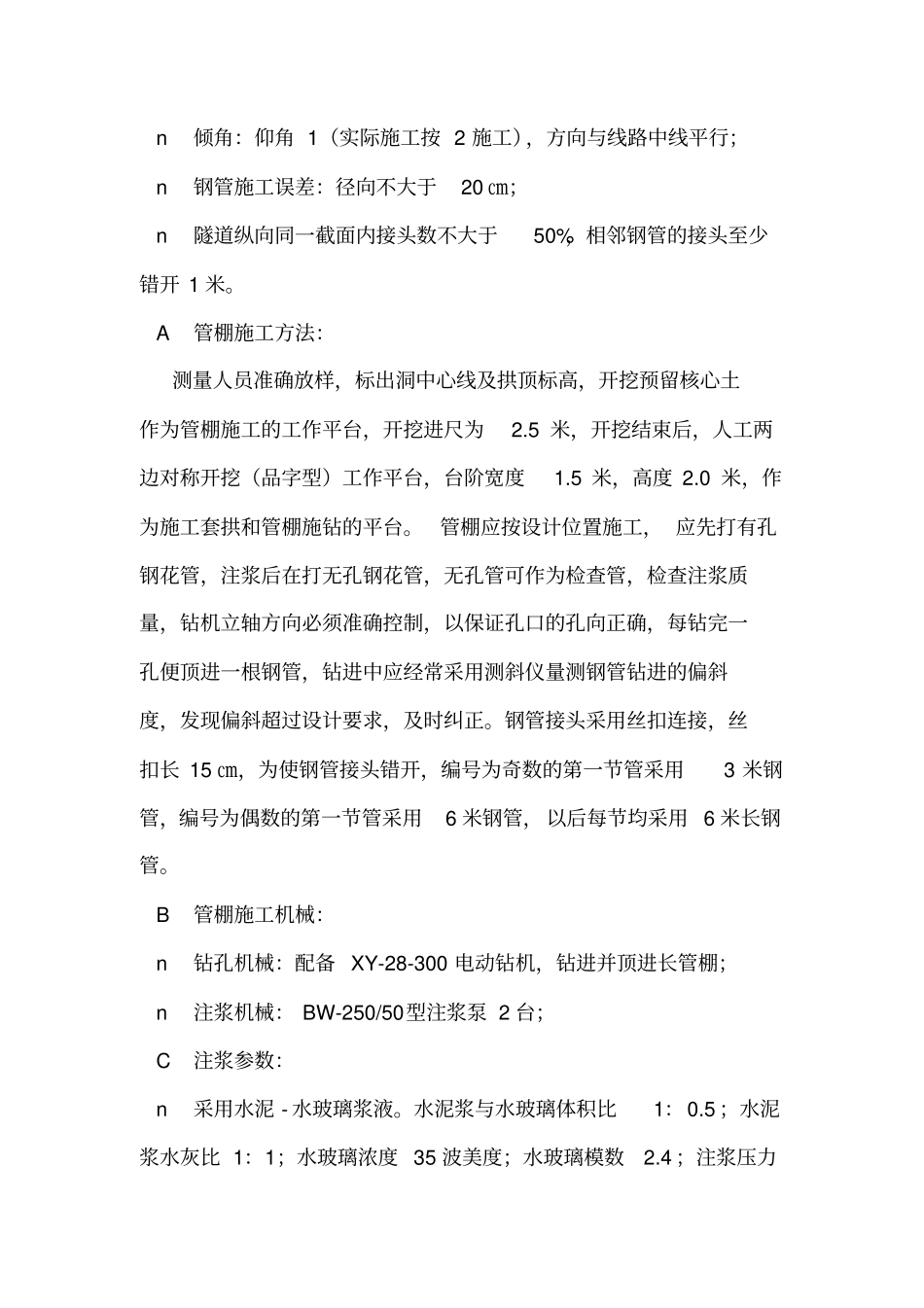

管棚施工:钢管规格:热扎无缝钢管¢108㎜,壁厚6㎜,节长3米,6米;n管距:环向间距50㎝;n倾角:仰角1(实际施工按2施工),方向与线路中线平行;n钢管施工误差:径向不大于20㎝;n隧道纵向同一截面内接头数不大于50%,相邻钢管的接头至少错开1米
A管棚施工方法:测量人员准确放样,标出洞中心线及拱顶标高,开挖预留核心土作为管棚施工的工作平台,开挖进尺为2
5米,开挖结束后,人工两边对称开挖(品字型)工作平台,台阶宽度1
5米,高度2
0米,作为施工套拱和管棚施钻的平台
管棚应按设计位置施工,应先打有孔钢花管,注浆后在打无孔钢花管,无孔管可作为检查管,检查注浆质量,钻机立轴方向必须准确控制,以保证孔口的孔向正确,每钻完一孔便顶进一根钢管,钻进中应经常采用测斜仪量测钢管钻进的偏斜度,发现偏斜超过设计要求,及时纠正

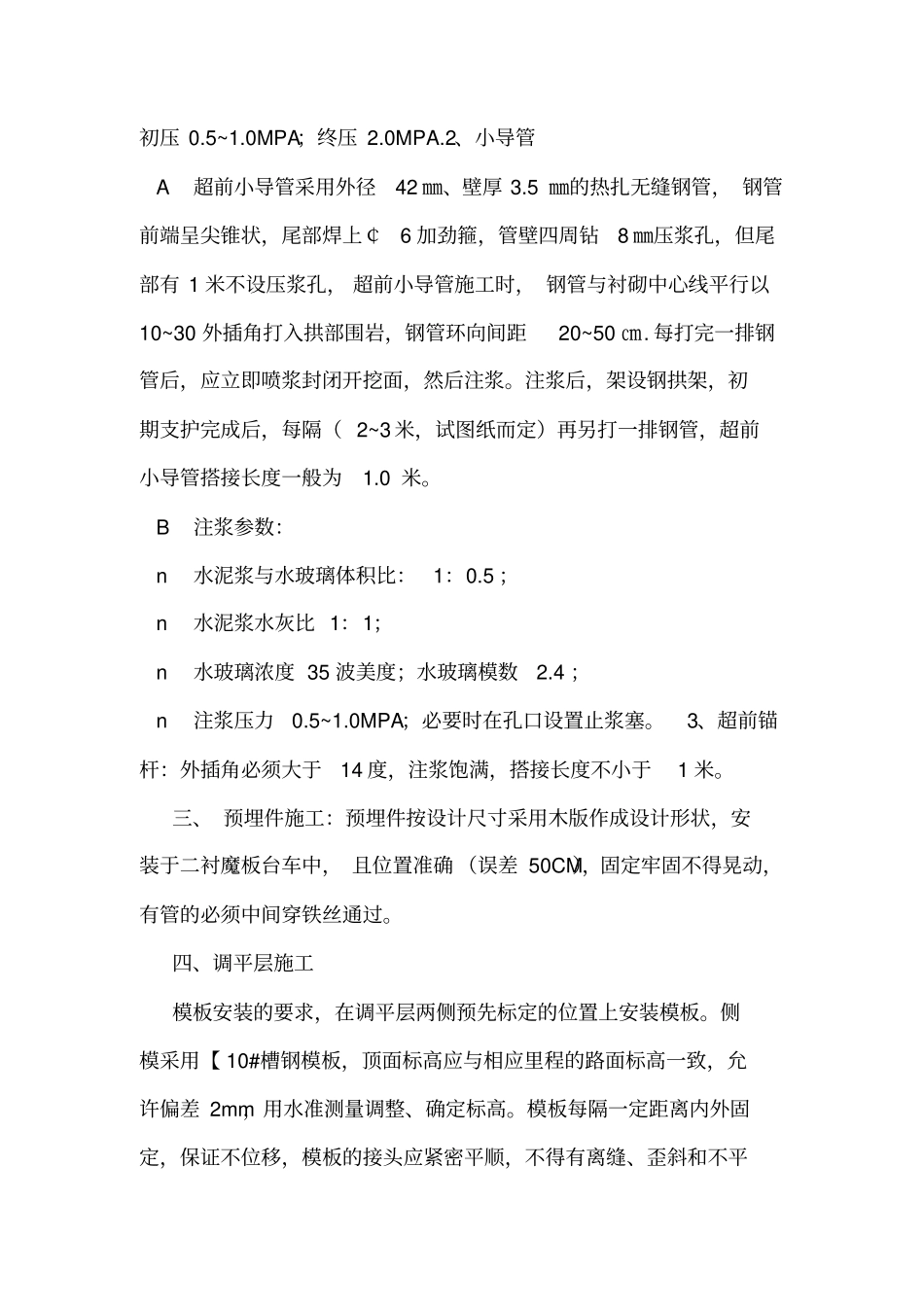

钢管接头采用丝扣连接,丝扣长15㎝,为使钢管接头错开,编号为奇数的第一节管采用3米钢管,编号为偶数的第一节管采用6米钢管,以后每
