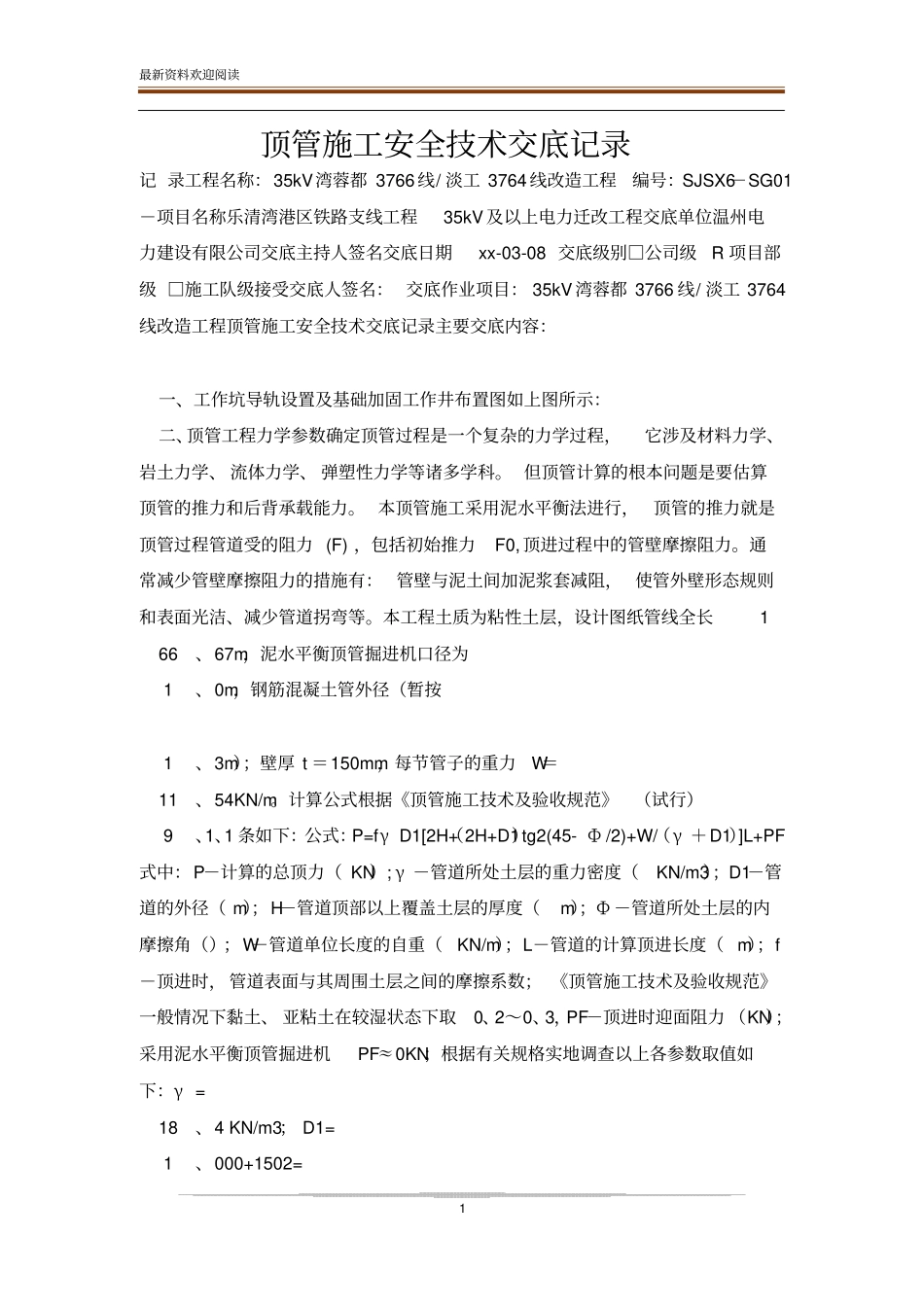

最新资料欢迎阅读1顶管施工安全技术交底记录记录工程名称:35kV湾蓉都3766线/淡工3764线改造工程编号:SJSX6-SG01-项目名称乐清湾港区铁路支线工程35kV及以上电力迁改工程交底单位温州电力建设有限公司交底主持人签名交底日期xx-03-08交底级别□公司级R项目部级□施工队级接受交底人签名:交底作业项目:35kV湾蓉都3766线/淡工3764线改造工程顶管施工安全技术交底记录主要交底内容:一、工作坑导轨设置及基础加固工作井布置图如上图所示:二、顶管工程力学参数确定顶管过程是一个复杂的力学过程,它涉及材料力学、岩土力学、流体力学、弹塑性力学等诸多学科
但顶管计算的根本问题是要估算顶管的推力和后背承载能力
本顶管施工采用泥水平衡法进行,顶管的推力就是顶管过程管道受的阻力(F),包括初始推力F0,顶进过程中的管壁摩擦阻力
