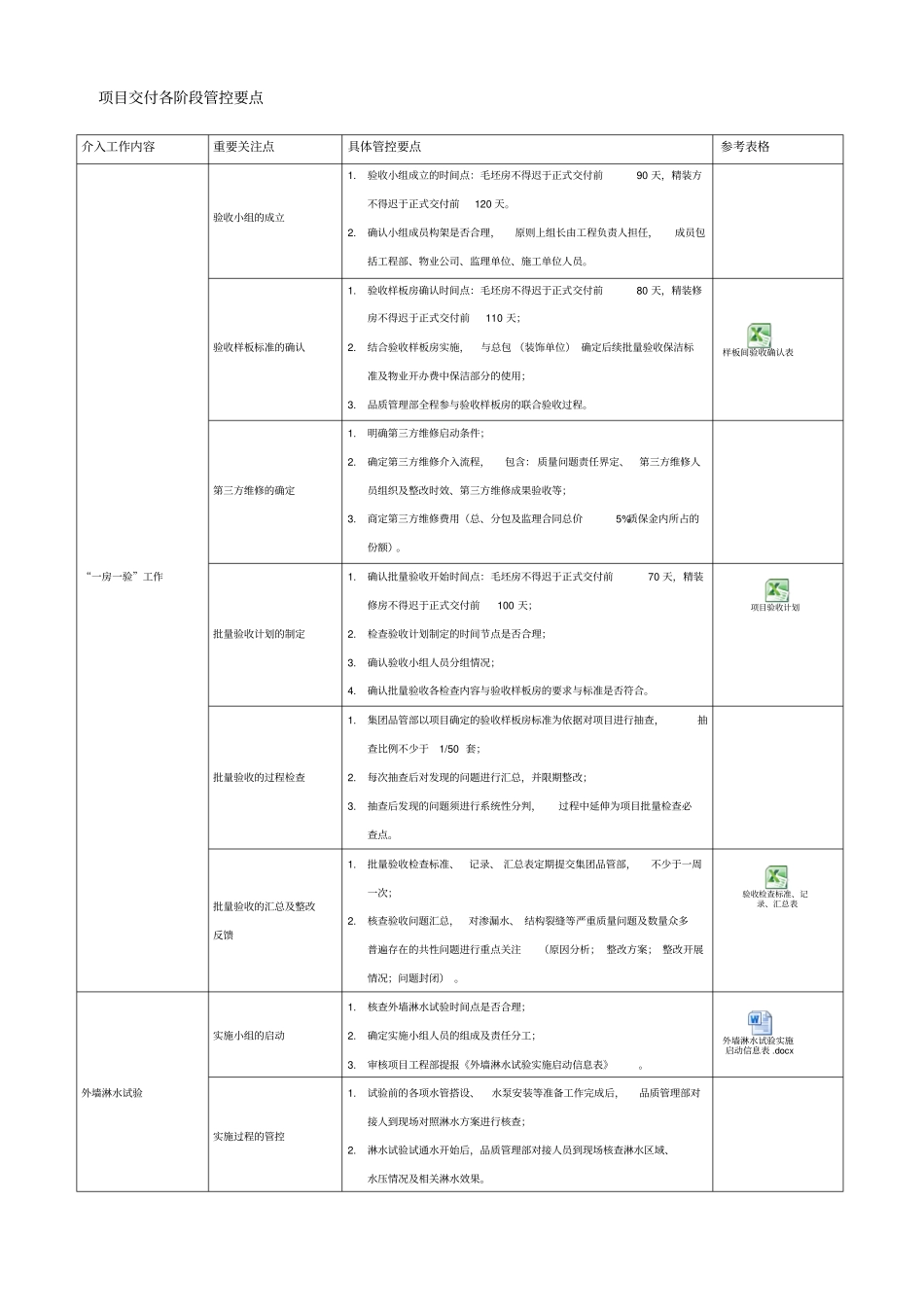

项目交付各阶段管控要点介入工作内容重要关注点具体管控要点参考表格“一房一验”工作验收小组的成立1
验收小组成立的时间点:毛坯房不得迟于正式交付前90天,精装方不得迟于正式交付前120天
确认小组成员构架是否合理,原则上组长由工程负责人担任,成员包括工程部、物业公司、监理单位、施工单位人员
验收样板标准的确认1
验收样板房确认时间点:毛坯房不得迟于正式交付前80天,精装修房不得迟于正式交付前110天;2
结合验收样板房实施,与总包(装饰单位)确定后续批量验收保洁标准及物业开办费中保洁部分的使用;3
品质管理部全程参与验收样板房的联合验收过程
样板间验收确认表第三方维修的确定1
明确第三方维修启动条件;2
确定第三方维修介入流程,包含:质量问题责任界定、第三方维修人员组织及整改时效、第三方维修成果验收等;3
商定第三方维修费用(总、分包及监理合同总价5%质保金内所占的份额)
批量验收计划的制定1
确认批量验收开始时间点:毛坯房不得迟于正式交付前70天,精装修房不得迟于正式交付前100天;2
检查验收计划制定的时间节点是否合理;3
确认验收小组人员分组情况;4
确认批量验收各检查内容与验收样板房的要求与标准是否符合
项目验收计划批量验收的过程检查1
集团品管部以项目确定的验收样板房标准为依据对项目进行抽查,抽查比例不少于1/50套;2
每次抽查后对发现的问题进行汇总,并限期整改;3
抽查后发现的问题须进行系统性分判,过程中延伸为项目批量检查必查点
批量验收的汇总及整改反馈1
批量验收检查标准、记录、汇总表定期提交集团品管部,不少于一周一次;2
核查验收问题汇总,对渗漏水、结构裂缝等严重质量问题及数量众多普遍存在的共性问题进行重点关注(原因分析;整改方案;整改开展情况;问题封闭)
验收检查标准、记录、汇总表外墙淋水试验实施小组的启动1
核查外墙淋水试验时间点是否合理;2
