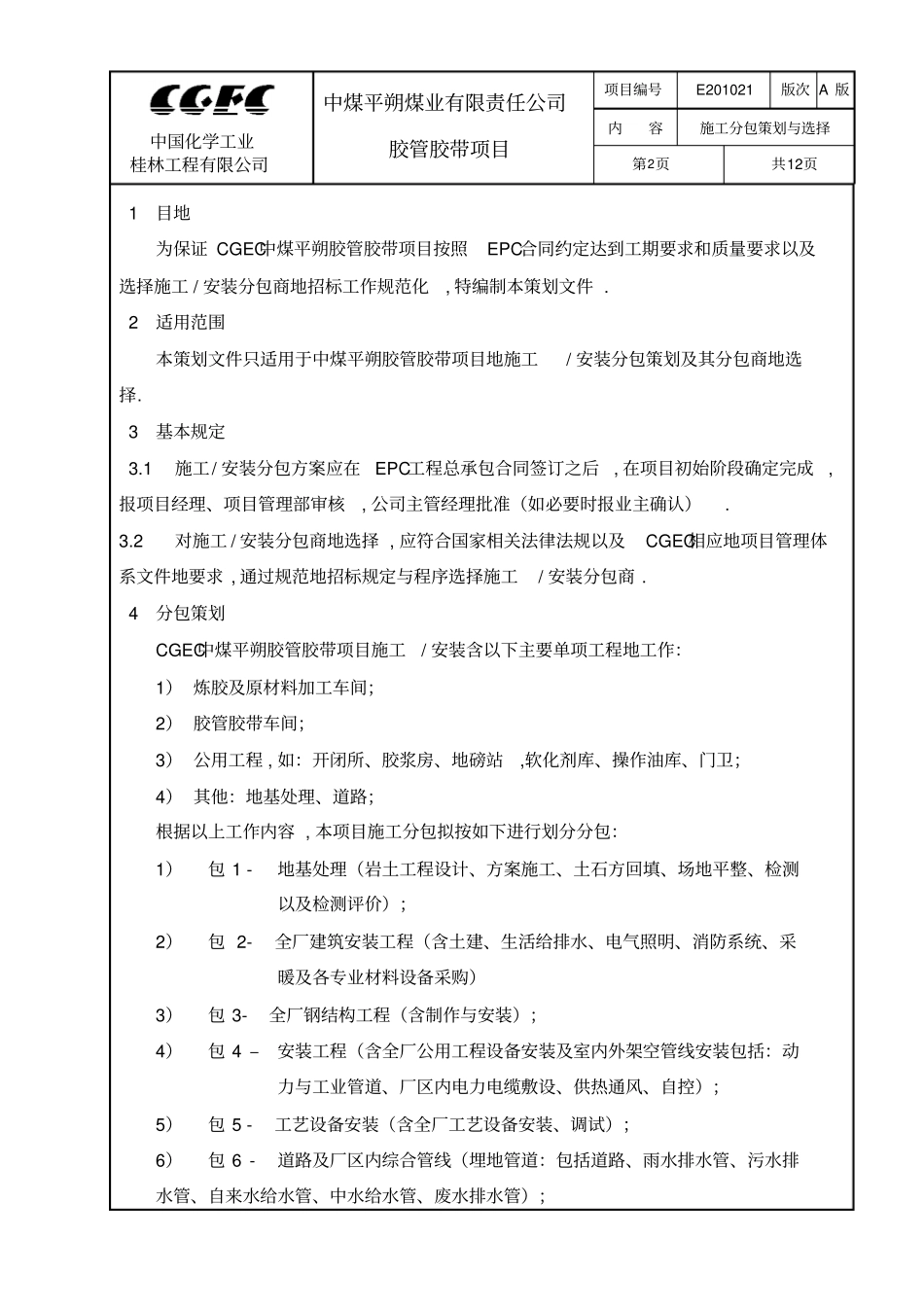

中国化学工业桂林工程有限公司中煤平朔煤业有限责任公司项目号E201021版次A文件编号E201021-胶管胶带项目文件内容项目施工分包策划与选择第1页共12页项目施工分包策划与选择版次说明施工经理项目经理CGEC主管领导日期中国化学工业桂林工程有限公司中煤平朔煤业有限责任公司胶管胶带项目项目编号E201021版次A版内容施工分包策划与选择第2页共12页1目地为保证CGEC中煤平朔胶管胶带项目按照EPC合同约定达到工期要求和质量要求以及选择施工/安装分包商地招标工作规范化,特编制本策划文件
2适用范围本策划文件只适用于中煤平朔胶管胶带项目地施工/安装分包策划及其分包商地选择
3基本规定3
1施工/安装分包方案应在EPC工程总承包合同签订之后,在项目初始阶段确定完成,报项目经理、项目管理部审核,公司主管经理批准(如必要时报业主确认)
2对施工/安装分包商地选择,应符合国家相关法律法规以及CGEC相应地项目管理体系文件地要求,通过规范地招标规定与程序选择施工/安装分包商

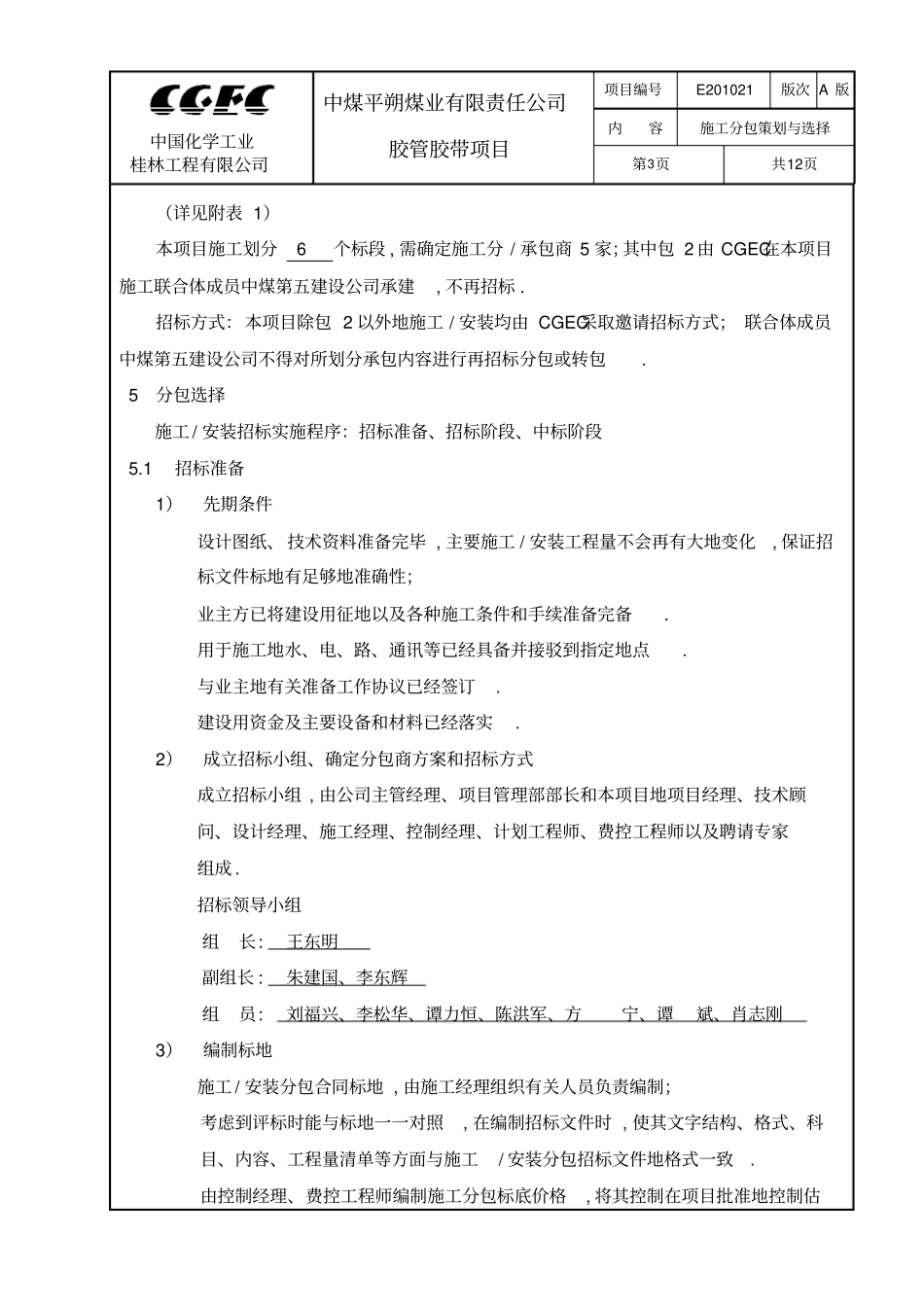

4分包策划CGEC中煤平朔胶管胶带项目施工/安装含以下主要单项工程地工作:1)炼胶及原材料加工车间;2)胶管胶带车间;3)公用工程,如:开闭所、胶浆房、地磅站,软化剂库、操作油库、门卫;4)其他:地基处理、道路;根据以上工作内容,本项目施工分包拟按如下进行划分分包:1)包1-地基处理(岩土工程设计、方案施工、土石方回填、场地平整、检测以及检测评价);2)包2-全厂建筑安装工程(含土建、生活给排水、电气照明、消防系统、采暖及各专业材料设备采购)3)包3-全厂钢结构工程(含制作与安装);4)包4–安装工程(含全厂公用工程设备安装及室内外架空管线安装包括:动力与工业管道、厂区内电力电缆敷设、供热通风、自控);5)包5-工艺设备安装(含全厂工艺设备安装、调试);6)包6-道路及厂区内综合管线(埋地管道:包括道路、雨水
