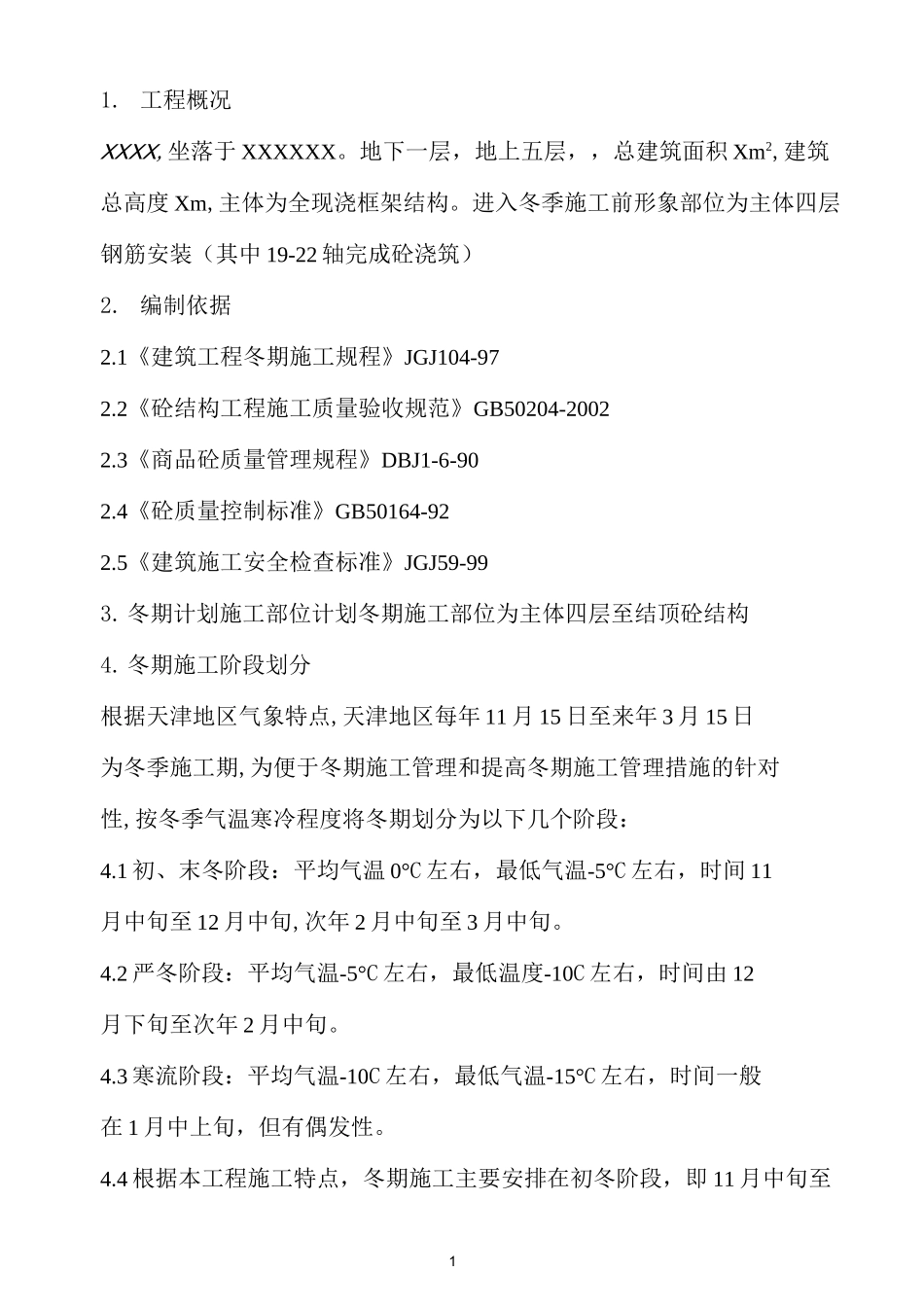

工程概况XXXX,坐落于XXXXXX
地下一层,地上五层,,总建筑面积Xm2,建筑总高度Xm,主体为全现浇框架结构
进入冬季施工前形象部位为主体四层钢筋安装(其中19-22轴完成砼浇筑)2
1《建筑工程冬期施工规程》JGJ104-972
2《砼结构工程施工质量验收规范》GB50204-20022
3《商品砼质量管理规程》DBJ1-6-902
4《砼质量控制标准》GB50164-922
5《建筑施工安全检查标准》JGJ59-993
冬期计划施工部位计划冬期施工部位为主体四层至结顶砼结构4
冬期施工阶段划分根据天津地区气象特点,天津地区每年11月15日至来年3月15日为冬季施工期,为便于冬期施工管理和提高冬期施工管理措施的针对性,按冬季气温寒冷程度将冬期划分为以下几个阶段:4
1初、末冬阶段:平均气温0°C左右,最低气温-5°C左右,时间11月中旬至12月中旬,次年2月中旬至3月中旬
2严冬阶段:平均气温-5°C左右,最低温度-10C左右,时间由12月下旬至次年2月中旬
3寒流阶段:平均气温-10C左右,最低气温-15°C左右,时间一般在1月中上旬,但有偶发性

4根据本工程施工特点,冬期施工主要安排在初冬阶段,即11月中旬至212月中旬,末冬期作二次结构工程准备工作,严冬期不安排施工
冬期施工组织准备5

1为加强冬期施工的管理,保证冬期施工的质量安全,项目部建立冬期施工领导小组,负责冬期施工的组织、管理工作:组长:副项目经理XX,负责冬期施工的组织领导副组长:项目技术负责人XX,负责冬期施工方案的编制及冬期施工的技术指导组员:工长XX,负责冬期施工的安全、技术交底,组织冬施技术措施的落实工长XX,负责冬期施工安全、技术培训,组织分项检验批质量自检验收质量员XX,负责冬施工程质量的监督控制和测温工作管理器材员XX,负责冬施物资准备和防火防范工作安
