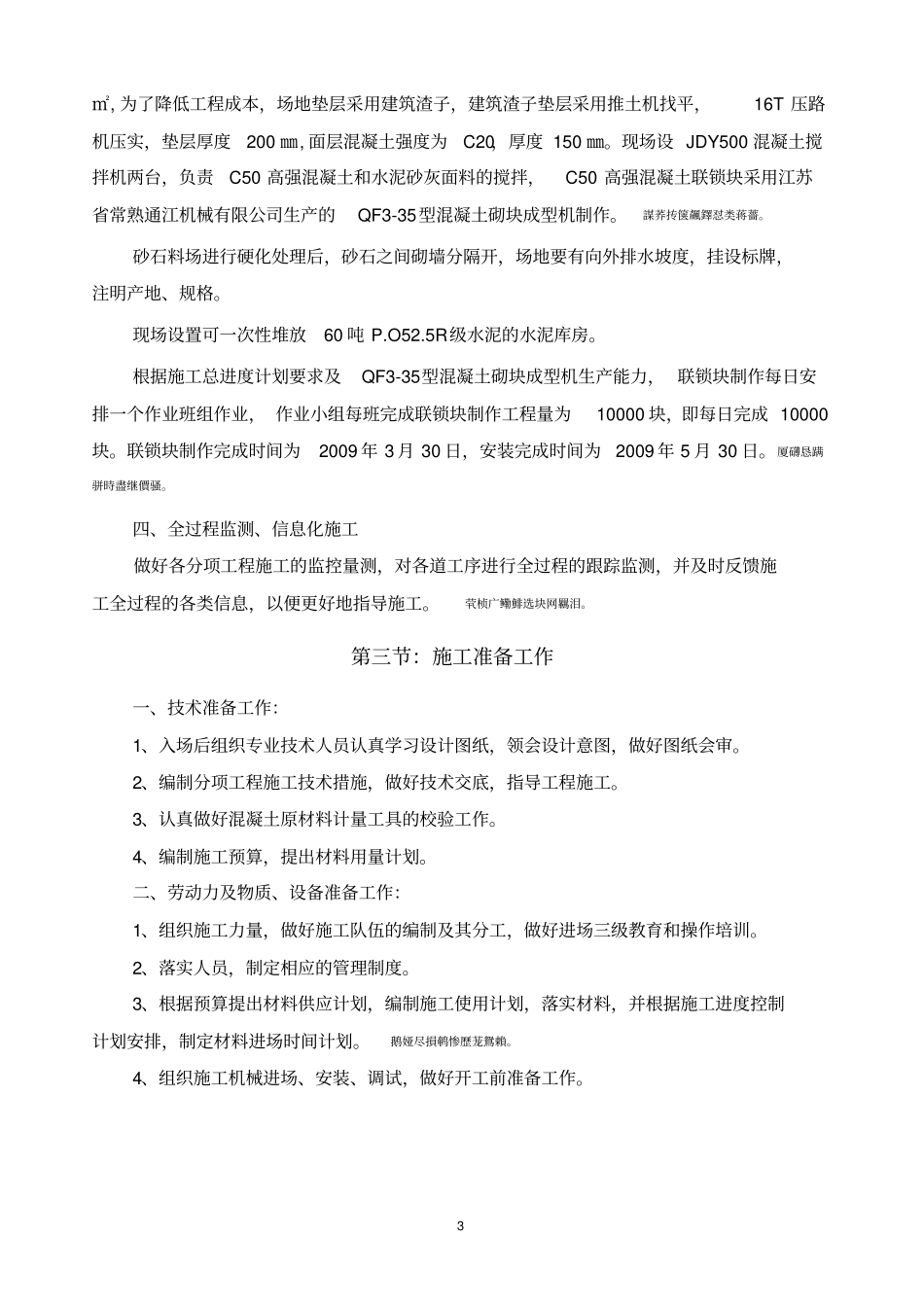

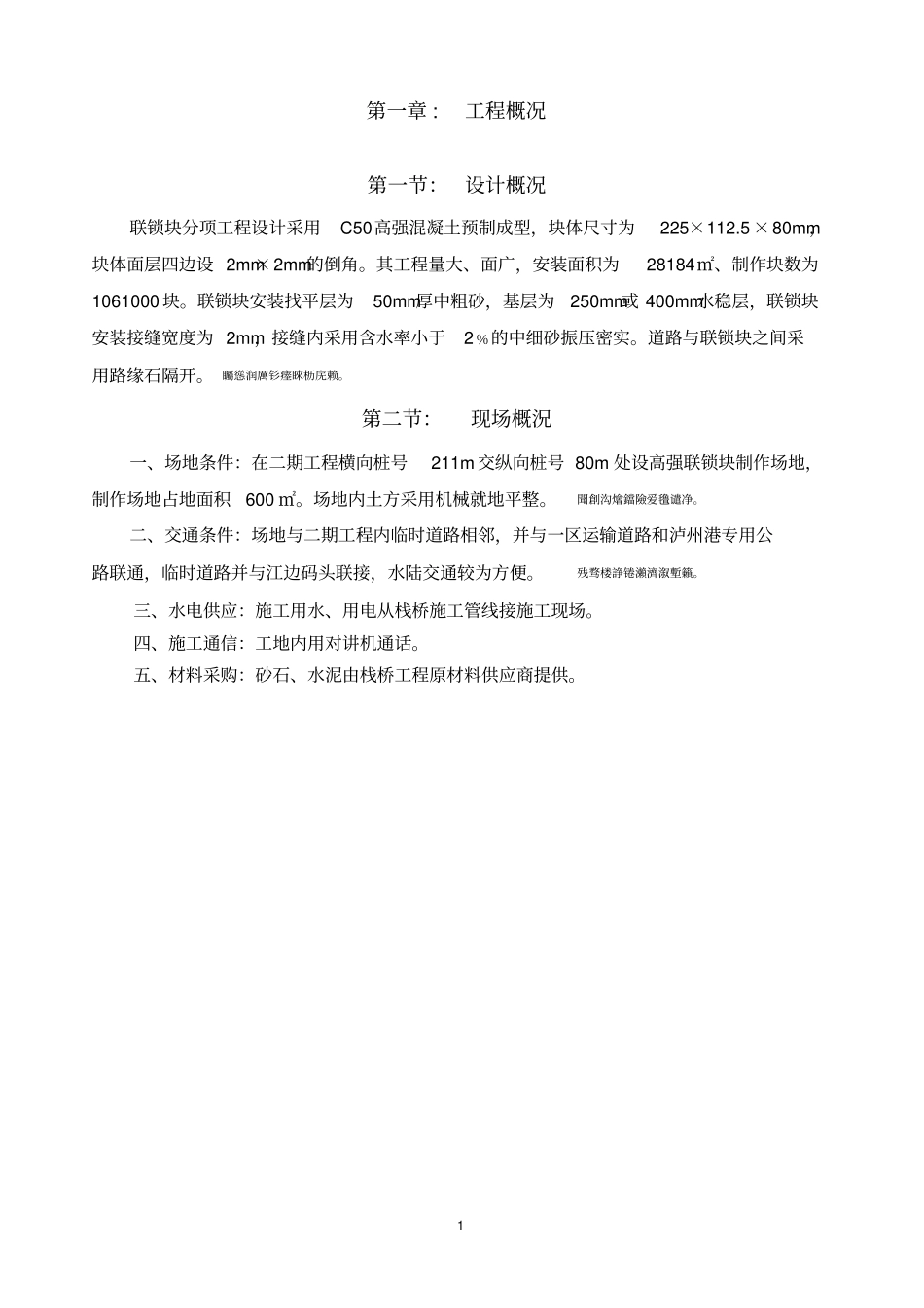

1第一章:工程概况第一节:设计概况联锁块分项工程设计采用C50高强混凝土预制成型,块体尺寸为225×112
5×80mm,块体面层四边设2mm×2mm的倒角
其工程量大、面广,安装面积为28184㎡、制作块数为1061000块
联锁块安装找平层为50mm厚中粗砂,基层为250mm或400mm水稳层,联锁块安装接缝宽度为2mm,接缝内采用含水率小于2﹪的中细砂振压密实
道路与联锁块之间采用路缘石隔开
矚慫润厲钐瘗睞枥庑赖
第二节:现场概況一、场地条件:在二期工程横向桩号211m交纵向桩号80m处设高强联锁块制作场地,制作场地占地面积600㎡
场地内土方采用机械就地平整
聞創沟燴鐺險爱氇谴净
二、交通条件:场地与二期工程内临时道路相邻,并与一区运输道路和泸州港专用公路联通,临时道路并与江边码头联接,水陆交通较为方便
残骛楼諍锩瀨濟溆塹籟
三、水电供应:施工用水、用电从栈桥施工管线接施工现场
四、施工通信:工地内用对讲机通话
五、材料采购:砂石、水泥由栈桥工程原材料供应商提供

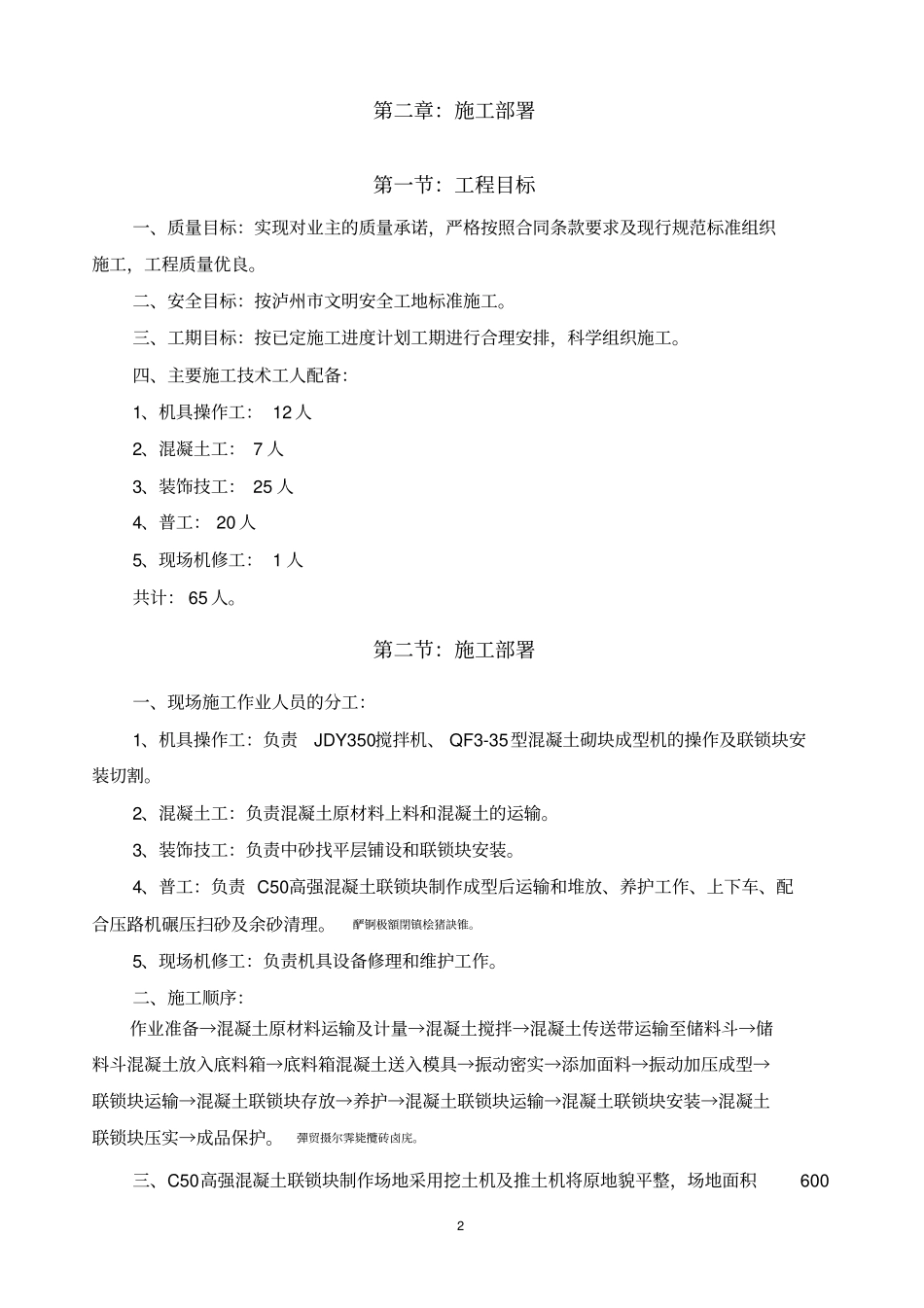

2第二章:施工部署第一节:工程目标一、质量目标:实现对业主的质量承诺,严格按照合同条款要求及现行规范标准组织施工,工程质量优良
二、安全目标:按泸州市文明安全工地标准施工
三、工期目标:按已定施工进度计划工期进行合理安排,科学组织施工
四、主要施工技术工人配备:1、机具操作工:12人2、混凝土工:7人3、装饰技工:25人4、普工:20人5、现场机修工:1人共计:65人
第二节:施工部署一、现场施工作业人员的分工:1、机具操作工:负责JDY350搅拌机、QF3-35型混凝土砌块成型机的操作及联锁块安装切割
2、混凝土工:负责混凝土原材料上料和混凝土的运输
3、装饰技工:负责中砂找平层铺设和联锁块安装
4、普工:负责C50高强混凝土联锁块制作成型后运输和堆放、养护工作、上下车、配合压路机碾压扫砂及余砂清理
