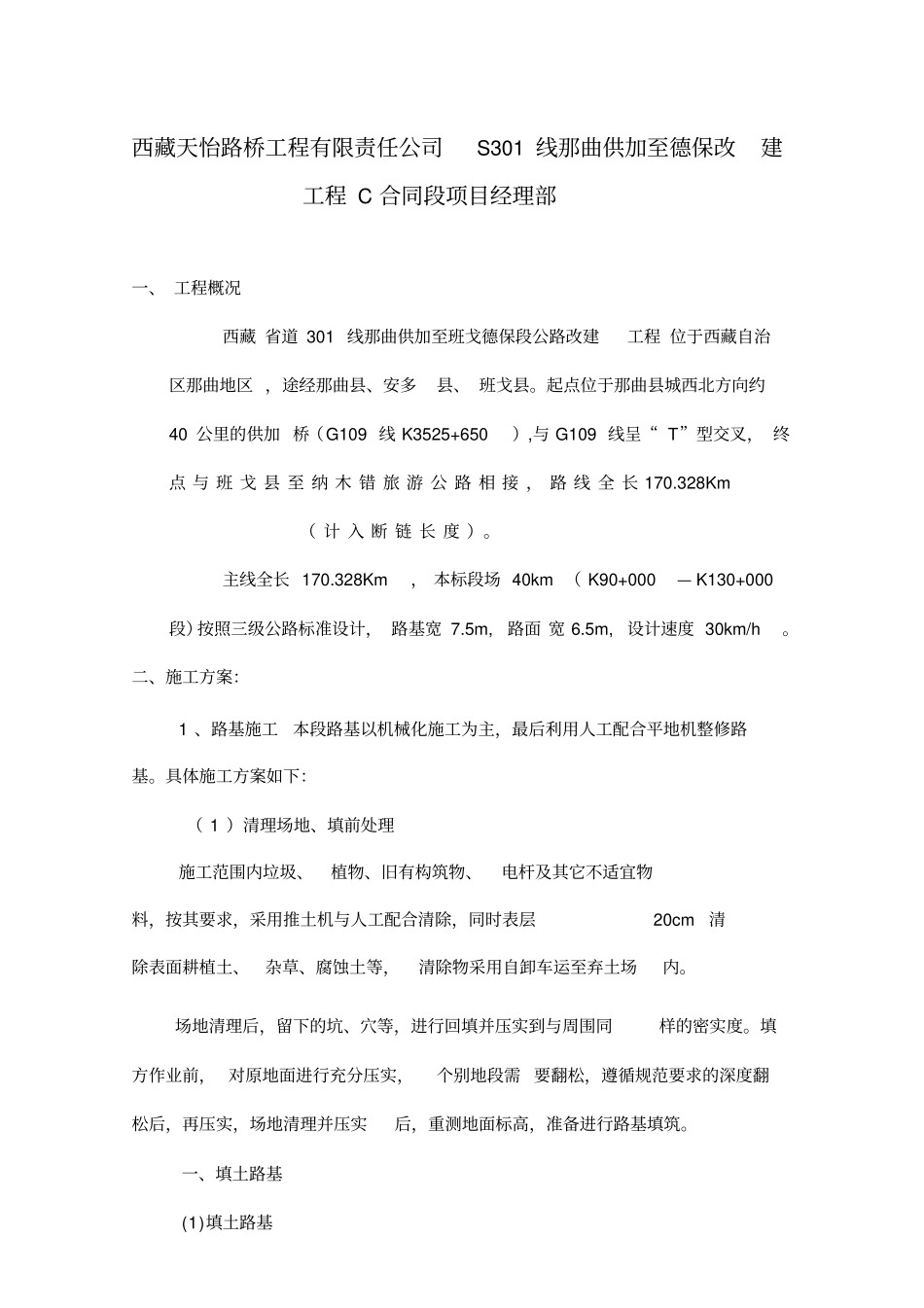

西藏自治区S301线那曲供加至德保改建工程第C合同段土方路基施工技术交底西藏天怡路桥工程有限责任公司S301线那曲供加至德保改建工程C合同段项目经理部一、工程概况西藏省道301线那曲供加至班戈德保段公路改建工程位于西藏自治区那曲地区,途经那曲县、安多县、班戈县
起点位于那曲县城西北方向约40公里的供加桥(G109线K3525+650),与G109线呈“T”型交叉,终点与班戈县至纳木错旅游公路相接,路线全长170
328Km(计入断链长度)
主线全长170
328Km,本标段场40km(K90+000—K130+000段)按照三级公路标准设计,路基宽7
5m,路面宽6
5m,设计速度30km/h
二、施工方案:1、路基施工本段路基以机械化施工为主,最后利用人工配合平地机整修路基
具体施工方案如下:(1)清理场地、填前处理施工范围内垃圾、植物、旧有构筑物、电杆及其它不适宜物料,按其要求,采用推土机与人工配合清除,同时表层20cm清除表面耕植土、杂草、腐蚀土等,清除物采用自卸车运至弃土场内
场地清理后,留下的坑、穴等,进行回填并压实到与周围同样的密实度
填方作业前,对原地面进行充分压实,个别地段需要翻松,遵循规范要求的深度翻松后,再压实,场地清理并压实后,重测地面标高,准备进行路基填筑

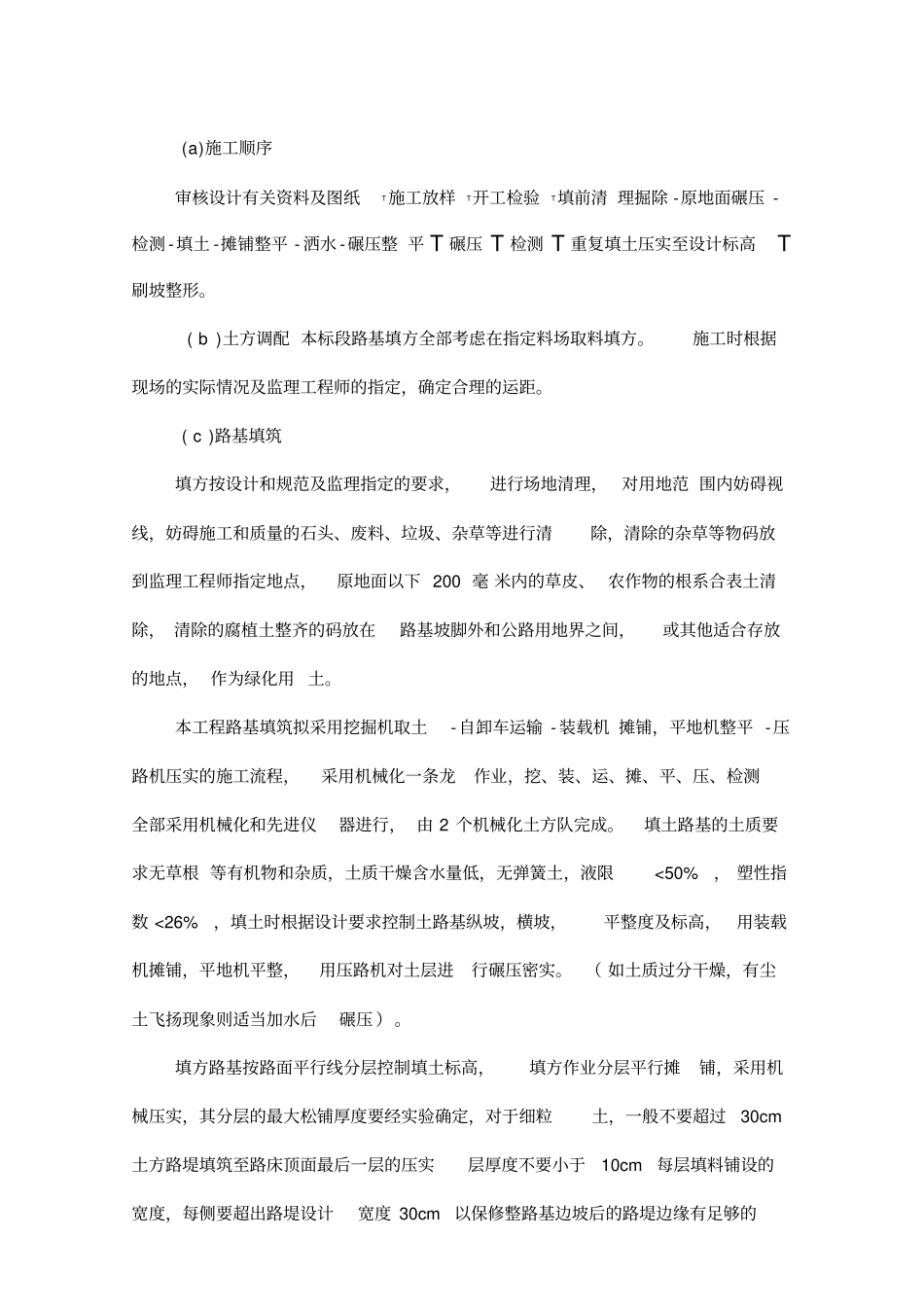

一、填土路基(1)填土路基(a)施工顺序审核设计有关资料及图纸T施工放样T开工检验T填前清理掘除-原地面碾压-检测-填土-摊铺整平-洒水-碾压整平T碾压T检测T重复填土压实至设计标高T刷坡整形
(b)土方调配本标段路基填方全部考虑在指定料场取料填方
施工时根据现场的实际情况及监理工程师的指定,确定合理的运距
(c)路基填筑填方按设计和规范及监理指定的要求,进行场地清理,对用地范围内妨碍视线,妨碍施工和质量的石头、废料、垃圾、杂草等进行清除,清除的杂草等物码放到监理工程师指定地点,原地面以下200毫
