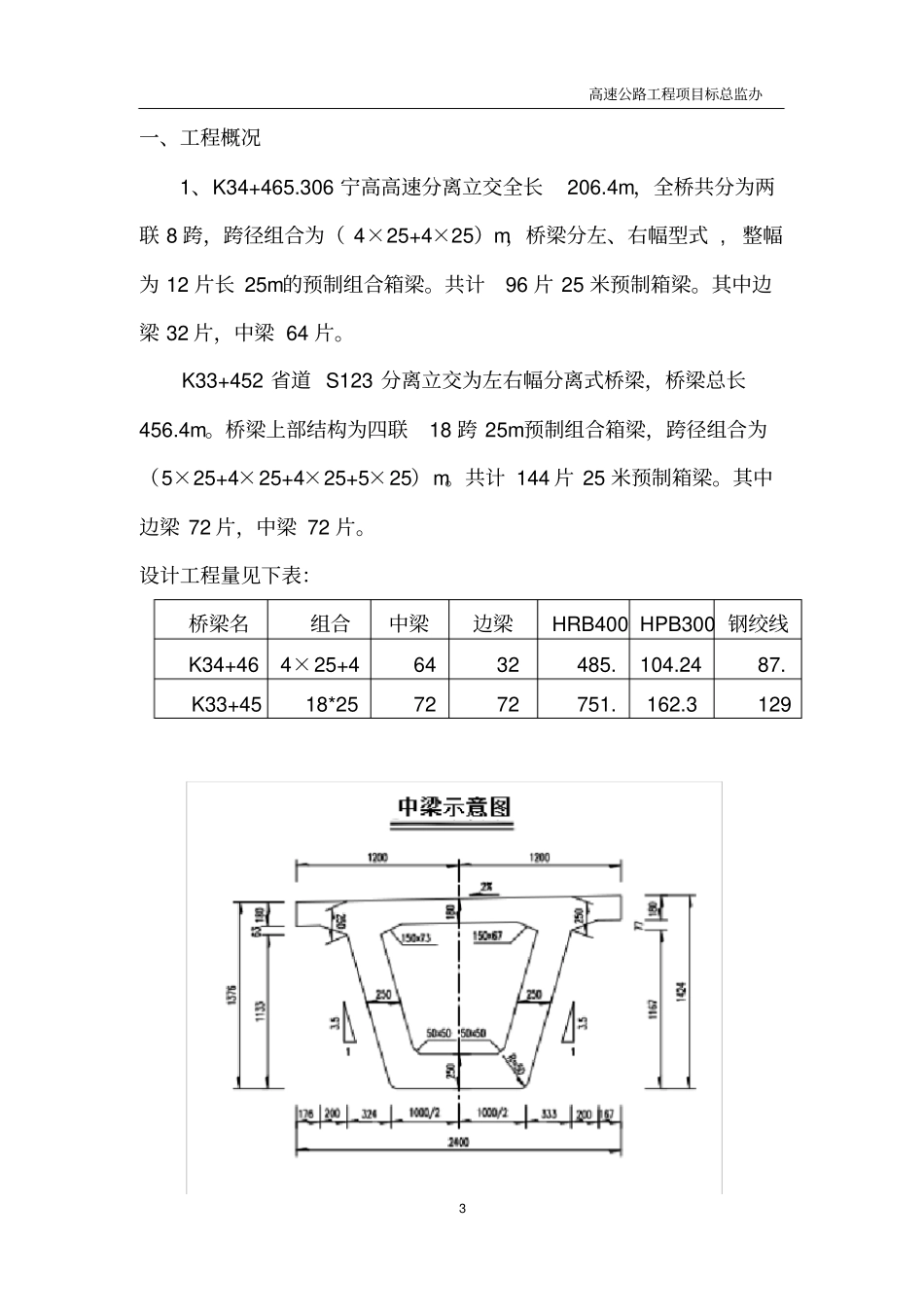

高速公路工程项目标总监办1高速公路工程项目架桥机安拆安全监理细则编制批准咨询监理有限公司高速公路标总监办二○一八年六月十日高速公路工程项目标总监办2目录一、工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3二、安全监理工作依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5三、编制目的⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6四、架桥机安拆安全监理工作的特点及施工现场环境状况⋯⋯⋯⋯⋯⋯⋯7五、危险源状况分析及控制⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7(一)危险源状况分析⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯8(二)总监办控制措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯9六、安全监理人员安排与分工⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯9七、安全监理工作的方法⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯11八、程序及控制措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯13九、安全监理工作的检查、控制要点⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯15十、相关过程检查记录及资料目录等⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯21高速公路工程项目标总监办3一、工程概况1、K34+465.306宁高高速分离立交全长206.4m,全桥共分为两联8跨,跨径组合为(4×25+4×25)m,桥梁分左、右幅型式,整幅为12片长25m的预制组合箱梁。共计96片25米预制箱梁。其中边梁32片,中梁64片。K33+452省道S123分离立交为左右幅分离式桥梁,桥梁总长456.4m。桥梁上部结构为四联18跨25m预制组合箱梁,跨径组合为(5×25+4×25+4×25+5×25)m。共计144片25米预制箱梁。其中边梁72片,中梁72片。设计工程量见下表:桥梁名组合中梁边梁HRB400HPB300钢绞线K34+464×25+46432485.104.2487.K33+4518*257272751.162.3129高速公路工程项目标总监办42、架桥机概况①用途介绍SH-JQJ120t/30m架桥机为配重型架桥机,过孔时安全走到位。该架桥机是一种运行工作范围广、性能优良、操作方便、结构安全的钢结构轨道式预制梁吊装架设设备。该架桥机主梁长50m,架桥机额定起重量为120t,本标段最大梁体重量为75.4t,该架桥机满足要求。SH-JQJ120t/30m架桥机适应于修筑公路桥梁,能够满足大坡度、小半径弯桥、斜桥桥梁架设的要求。同样,在平原施工条件好的地方更加方便,无火灾、无爆炸和无腐蚀性质的环境中工作。架桥机采用交流380V低压供电,装机总功率为55KW,各单机构采用十字开关控制,架桥机横移轨道设置接地装置。各项技术参数见高速公路工程项目标总监办5架桥机技术参数表。②技术参数架桥机技术参数表③架桥机构件尺寸及重量架桥机结构件单件最大重量:6.5吨最大尺寸:12×1×2.25米起吊小车重量:6吨最大尺寸:5.5×2.2×2.2米架桥机总重:115吨二、安全监理工作依据1、法律法规①中华人民共和国安全生产法(主席令第13号,自2014年12月1日起施行)额定起重量t2×60适应跨度m≤30适应纵坡≤4%吊钩提升速度m/mino.8提升小车纵移速度m/min2.5提升小车横移速度m/min3.1架桥机纵移速度m/min2.5架桥机横移速度m/min3.1总功率(不包括运梁车)kw55备注高速公路工程项目标总监办6②建设工程安全生产管理条例(国务院令第393号)③生产安全事故报告和调查处理条例(国务院令第493号)2、江苏省法规及文件①《江苏省安全生产条例》(江苏省第十二届人民代表大会常务委员会底二十四次会议2016年7月29日通过)②省交通运输厅关于印发《江苏省公路水运工程“平安工地”建设考核评价标准》的通知(苏交质〔2016〕10号)③关于印发《江苏省公路水运工程施工企业安全责任清单》、《江苏省公路水运工程监理单位安全责任清单》的通知(交质安〔2016〕2号3、标准规范①监理、施工合同、监理计划、设计图纸②《公路工程施工安全技术规范》(JTGF90-2015)③《施工现场临时用电安全技术规范》(JGJ46-2005)④《建筑机械使用安全技术规范》(JGJ33-2012)⑤《建筑工程施工现场供电安全规范》(GB50194-2014)⑥《起重机钢丝绳保养、维护、检验和报废》(GBT5972-2016)⑦《建筑施工起重吊装工程安全技术规范》JGJ276-2012⑧《架桥机安全规程》GB26469-2011⑨《特种设备安...
