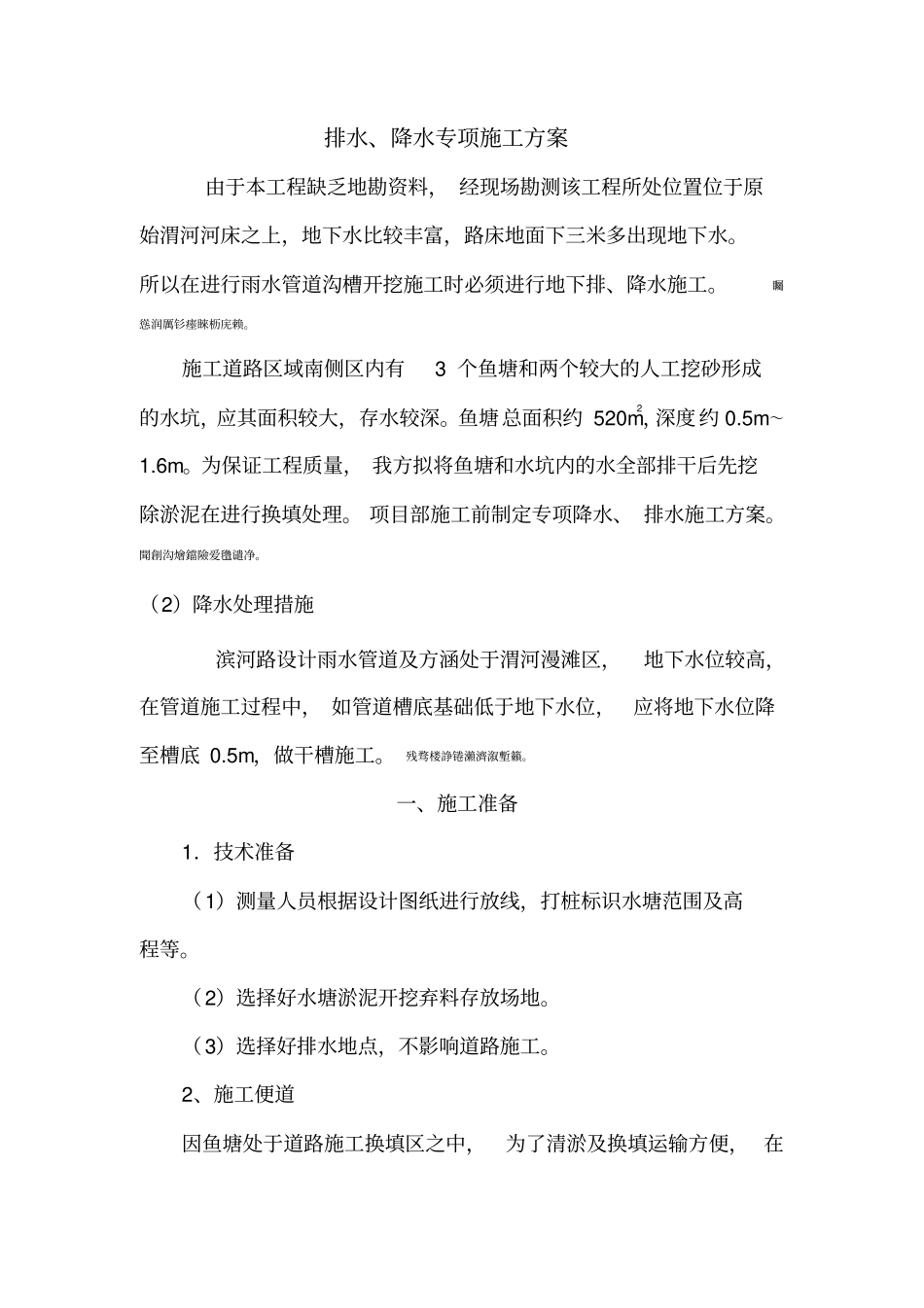

滨河路市政工程(一)标段排水、降水专项施工方案编制人:审批人:批准人:施工单位:宝鸡建安集团股份有限公司2017年11月4日排水、降水专项施工方案由于本工程缺乏地勘资料,经现场勘测该工程所处位置位于原始渭河河床之上,地下水比较丰富,路床地面下三米多出现地下水
所以在进行雨水管道沟槽开挖施工时必须进行地下排、降水施工
矚慫润厲钐瘗睞枥庑赖
施工道路区域南侧区内有3个鱼塘和两个较大的人工挖砂形成的水坑,应其面积较大,存水较深
鱼塘总面积约520m2,深度约0
为保证工程质量,我方拟将鱼塘和水坑内的水全部排干后先挖除淤泥在进行换填处理
项目部施工前制定专项降水、排水施工方案
聞創沟燴鐺險爱氇谴净
(2)降水处理措施滨河路设计雨水管道及方涵处于渭河漫滩区,地下水位较高,在管道施工过程中,如管道槽底基础低于地下水位,应将地下水位降至槽底0
5m,做干槽施工
残骛楼諍锩瀨濟溆塹籟
一、施工准备1.技术准备(1)测量人员根据设计图纸进行放线,打桩标识水塘范围及高程等
(2)选择好水塘淤泥开挖弃料存放场地
(3)选择好排水地点,不影响道路施工
2、施工便道因鱼塘处于道路施工换填区之中,为了清淤及换填运输方便,在沿鱼塘区范围内修建一条宽3m的施工便道,作为鱼塘清淤换填的临时施工道路
酽锕极額閉镇桧猪訣锥

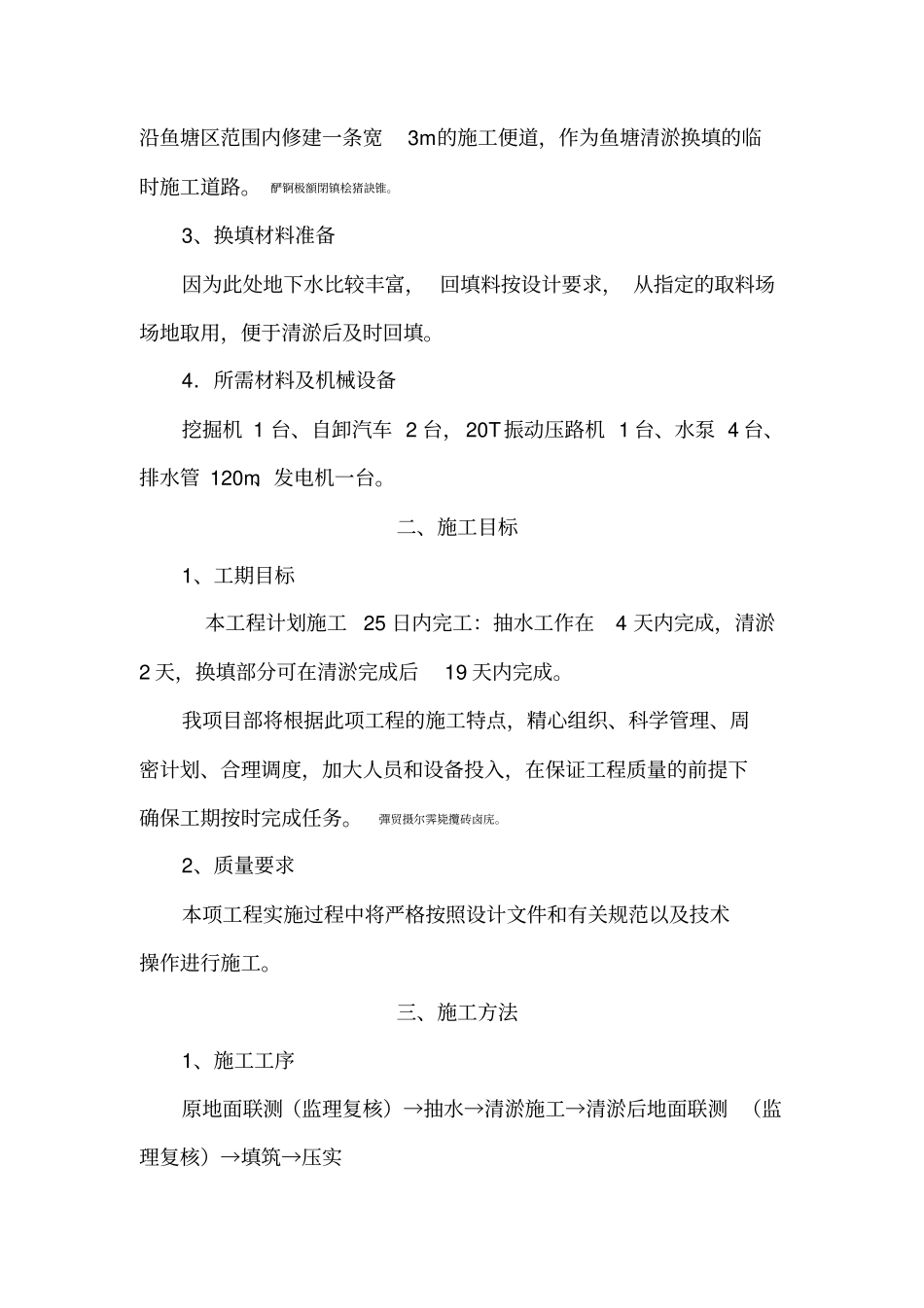

3、换填材料准备因为此处地下水比较丰富,回填料按设计要求,从指定的取料场场地取用,便于清淤后及时回填
4.所需材料及机械设备挖掘机1台、自卸汽车2台,20T振动压路机1台、水泵4台、排水管120m、发电机一台
二、施工目标1、工期目标本工程计划施工25日内完工:抽水工作在4天内完成,清淤2天,换填部分可在清淤完成后19天内完成
我项目部将根据此项工程的施工特点,精心组织、科学管理、周密计划、合理调度,加大人员和设备投入,在保证工程质量的前提下确保工期按时完成任务
