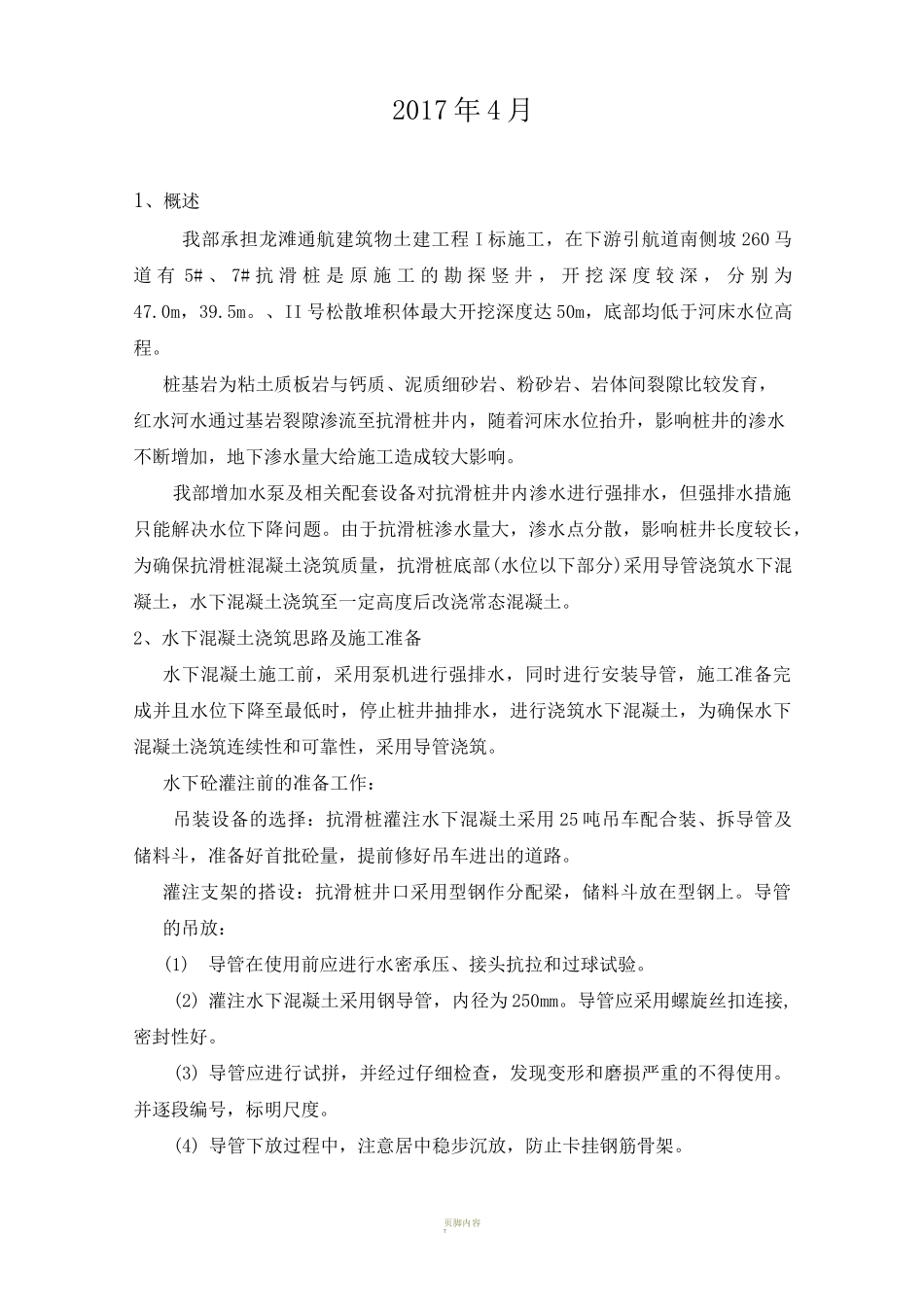

页脚内容7红水河龙滩水电站通航建筑物主体土建工程I标合同编号:CDT-LTHPC-C-941抗滑桩水下混凝土施工方案编写:丁力审核:欧阳水芽批准:胡和平中国葛洲坝集团股份有限公司龙滩通航建筑物工程I标施工项目部页脚内容72017年4月1、概述我部承担龙滩通航建筑物土建工程I标施工,在下游引航道南侧坡260马道有5#、7#抗滑桩是原施工的勘探竖井,开挖深度较深,分别为47
、II号松散堆积体最大开挖深度达50m,底部均低于河床水位高程
桩基岩为粘土质板岩与钙质、泥质细砂岩、粉砂岩、岩体间裂隙比较发育,红水河水通过基岩裂隙渗流至抗滑桩井内,随着河床水位抬升,影响桩井的渗水不断增加,地下渗水量大给施工造成较大影响
我部增加水泵及相关配套设备对抗滑桩井内渗水进行强排水,但强排水措施只能解决水位下降问题
由于抗滑桩渗水量大,渗水点分散,影响桩井长度较长,为确保抗滑桩混凝土浇筑质量,抗滑桩底部(水位以下部分)采用导管浇筑水下混凝土,水下混凝土浇筑至一定高度后改浇常态混凝土
2、水下混凝土浇筑思路及施工准备水下混凝土施工前,采用泵机进行强排水,同时进行安装导管,施工准备完成并且水位下降至最低时,停止桩井抽排水,进行浇筑水下混凝土,为确保水下混凝土浇筑连续性和可靠性,采用导管浇筑
水下砼灌注前的准备工作:吊装设备的选择:抗滑桩灌注水下混凝土采用25吨吊车配合装、拆导管及储料斗,准备好首批砼量,提前修好吊车进出的道路
灌注支架的搭设:抗滑桩井口采用型钢作分配梁,储料斗放在型钢上
导管的吊放:(1)导管在使用前应进行水密承压、接头抗拉和过球试验
(2)灌注水下混凝土采用钢导管,内径为250mm
导管应采用螺旋丝扣连接,密封性好
(3)导管应进行试拼,并经过仔细检查,发现变形和磨损严重的不得使用
并逐段编号,标明尺度
(4)导管下放过程中,注意居中稳步沉放,防止卡挂钢筋骨架
