施工升降机(井吊)施工方案编制审核日期井吊施工方案一、工程概况1、工程名称:维修办公楼2、工程地点:昆明市寻甸县3、结构类型:砖混结构4、建筑面积:24905、结构设计:抗震设防烈度为8度,设计使用年限为50年,屋面防水等级为II级
1),安装前技术交底双吊篮井字吊安装前,执行人根据搭设方案、安全操作规程和厂家的出厂使用说明中有关具体内容进行交底
具有针对性地对井架基础、架体安装附着、七项安全装置、试车、保养、润滑、安装人员防护用品等方面进行具体交底
并认真督促执行情况
二、提升架安装程序1、首先检查地基是否符合规范要求,低架提升机的基础,应符合下列要求:A、土层压实后的承载力应不小于80kPa
B、浇注C20号混凝土厚度1100mm
C、基础表面应平整,水平偏差不大于10mm
D、基础应有排水措施,不得有积水浸泡基础
2、安装前,首先检查井字架体的直线度,导轨的平行度,导轨对接点的错位差,立柱安装后,要求在两个方向上作垂直度检查,倾斜度应保证在1・5%
以内,达不到标准,应在底架下塞垫调整片,直到调整到符合要求为止

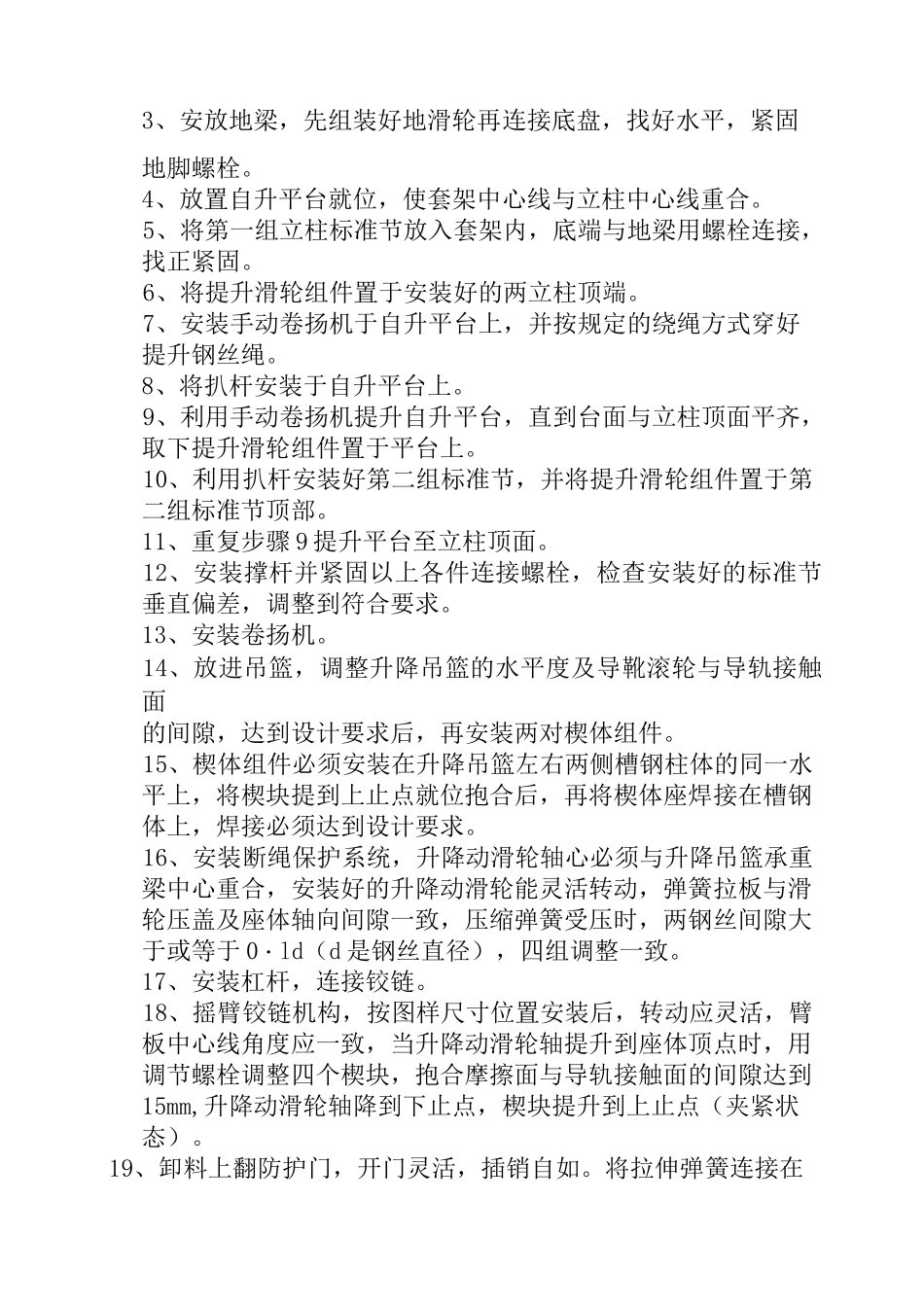

3、安放地梁,先组装好地滑轮再连接底盘,找好水平,紧固地脚螺栓
4、放置自升平台就位,使套架中心线与立柱中心线重合
5、将第一组立柱标准节放入套架内,底端与地梁用螺栓连接,找正紧固
6、将提升滑轮组件置于安装好的两立柱顶端
7、安装手动卷扬机于自升平台上,并按规定的绕绳方式穿好提升钢丝绳
8、将扒杆安装于自升平台上
9、利用手动卷扬机提升自升平台,直到台面与立柱顶面平齐,取下提升滑轮组件置于平台上
10、利用扒杆安装好第二组标准节,并将提升滑轮组件置于第二组标准节顶部
11、重复步骤9提升平台至立柱顶面

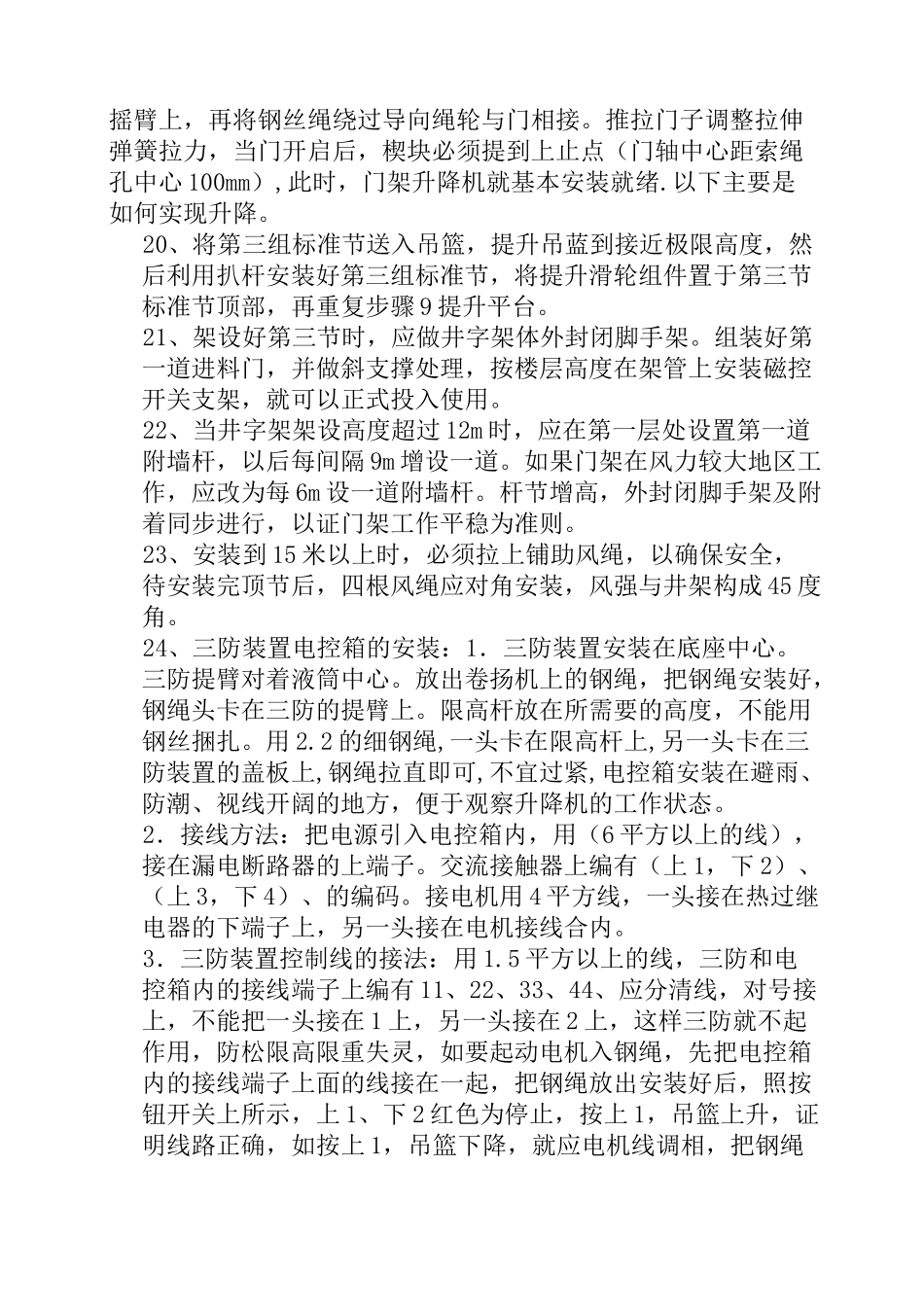

12、安装撑杆并紧固以上各件连接螺栓,检查安装好的标准节垂直偏差,调整到符合要求
13、安装卷扬机
14、放进吊篮,调整升降吊篮的水平度及导靴滚轮与导轨接触面
