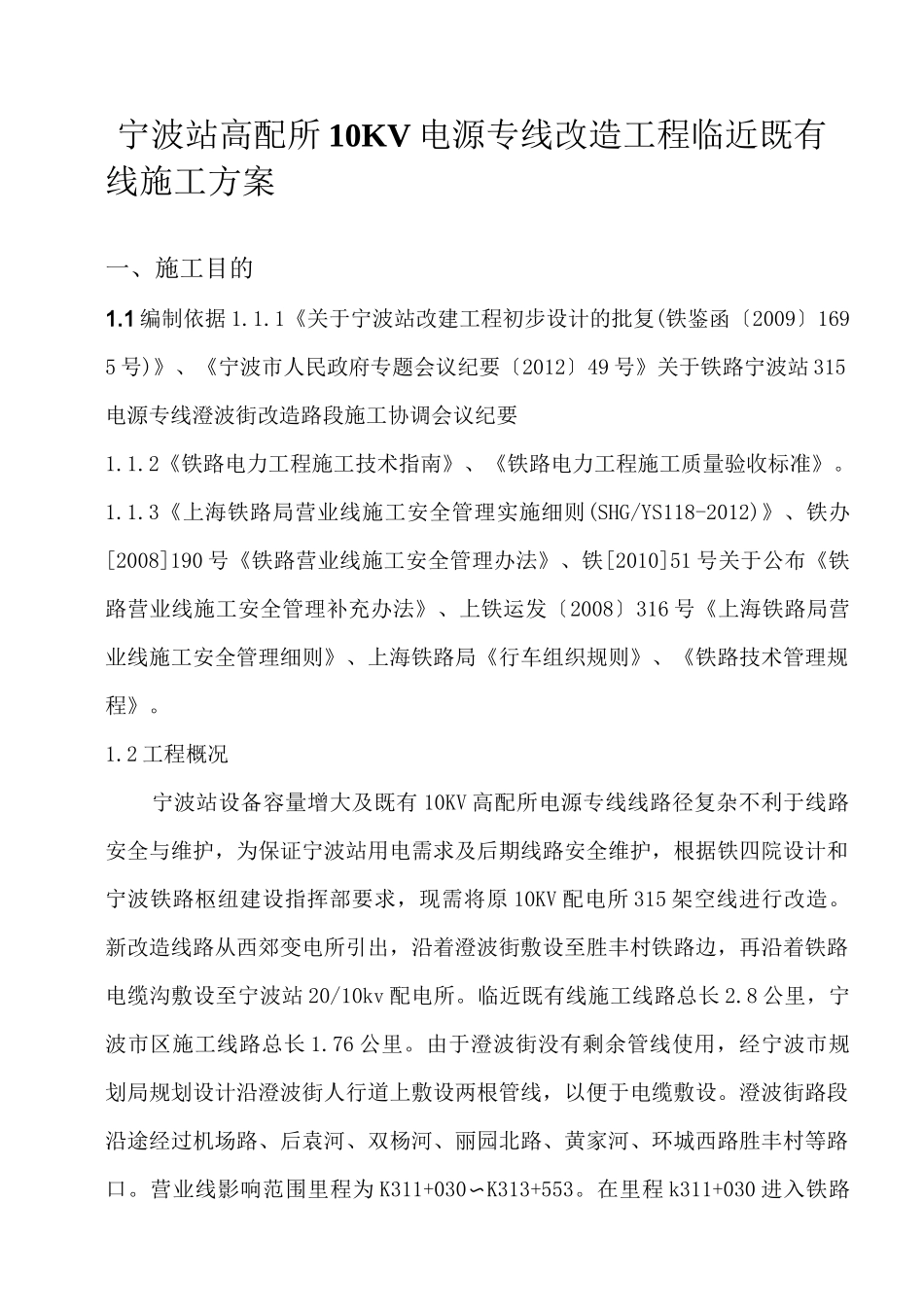

宁波站高配所10KV电源专线改造工程临近既有线施工方案一、施工目的1
1编制依据1
1《关于宁波站改建工程初步设计的批复(铁鉴函〔2009〕1695号)》、《宁波市人民政府专题会议纪要〔2012〕49号》关于铁路宁波站315电源专线澄波街改造路段施工协调会议纪要1
2《铁路电力工程施工技术指南》、《铁路电力工程施工质量验收标准》
3《上海铁路局营业线施工安全管理实施细则(SHG/YS118-2012)》、铁办[2008]190号《铁路营业线施工安全管理办法》、铁[2010]51号关于公布《铁路营业线施工安全管理补充办法》、上铁运发〔2008〕316号《上海铁路局营业线施工安全管理细则》、上海铁路局《行车组织规则》、《铁路技术管理规程》
2工程概况宁波站设备容量增大及既有10KV高配所电源专线线路径复杂不利于线路安全与维护,为保证宁波站用电需求及后期线路安全维护,根据铁四院设计和宁波铁路枢纽建设指挥部要求,现需将原10KV配电所315架空线进行改造
新改造线路从西郊变电所引出,沿着澄波街敷设至胜丰村铁路边,再沿着铁路电缆沟敷设至宁波站20/10kv配电所
临近既有线施工线路总长2
8公里,宁波市区施工线路总长1
由于澄波街没有剩余管线使用,经宁波市规划局规划设计沿澄波街人行道上敷设两根管线,以便于电缆敷设
澄波街路段沿途经过机场路、后袁河、双杨河、丽园北路、黄家河、环城西路胜丰村等路口
营业线影响范围里程为K311+030〜K313+553
在里程k311+030进入铁路营业线范围,沿着铁路上行护栏网外侧往宁波站方向敷设电缆槽和电缆
电缆到k311+900处过轨(过轨管线已敷设)至铁路下行护栏网外侧,沿着已经修好的电缆槽至k313+150处过轨(过轨管线已敷设)至铁路上行侧,沿着站场电缆沟至宁波站20/10KV配电所

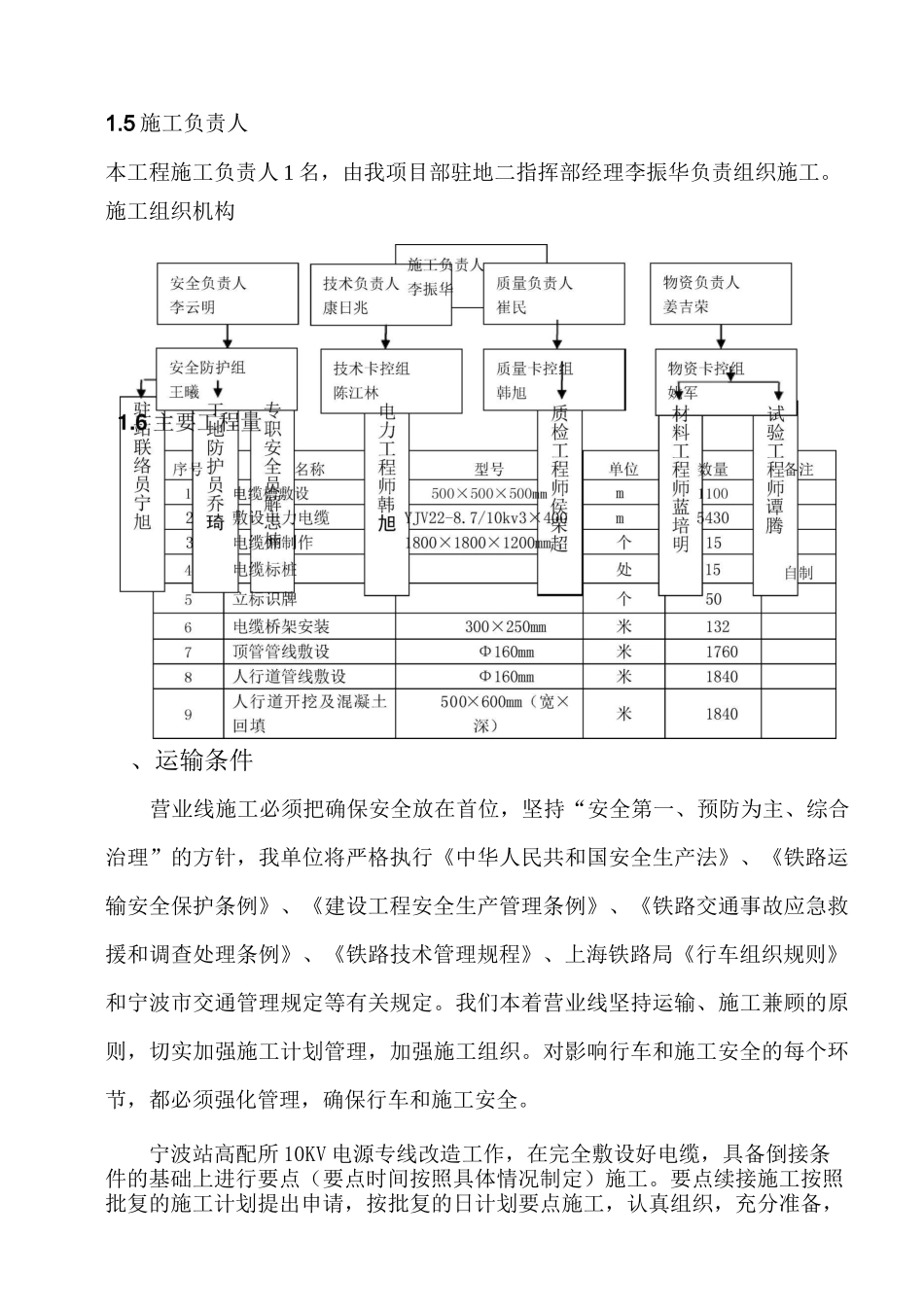

3施工时间和地点宁波市市
