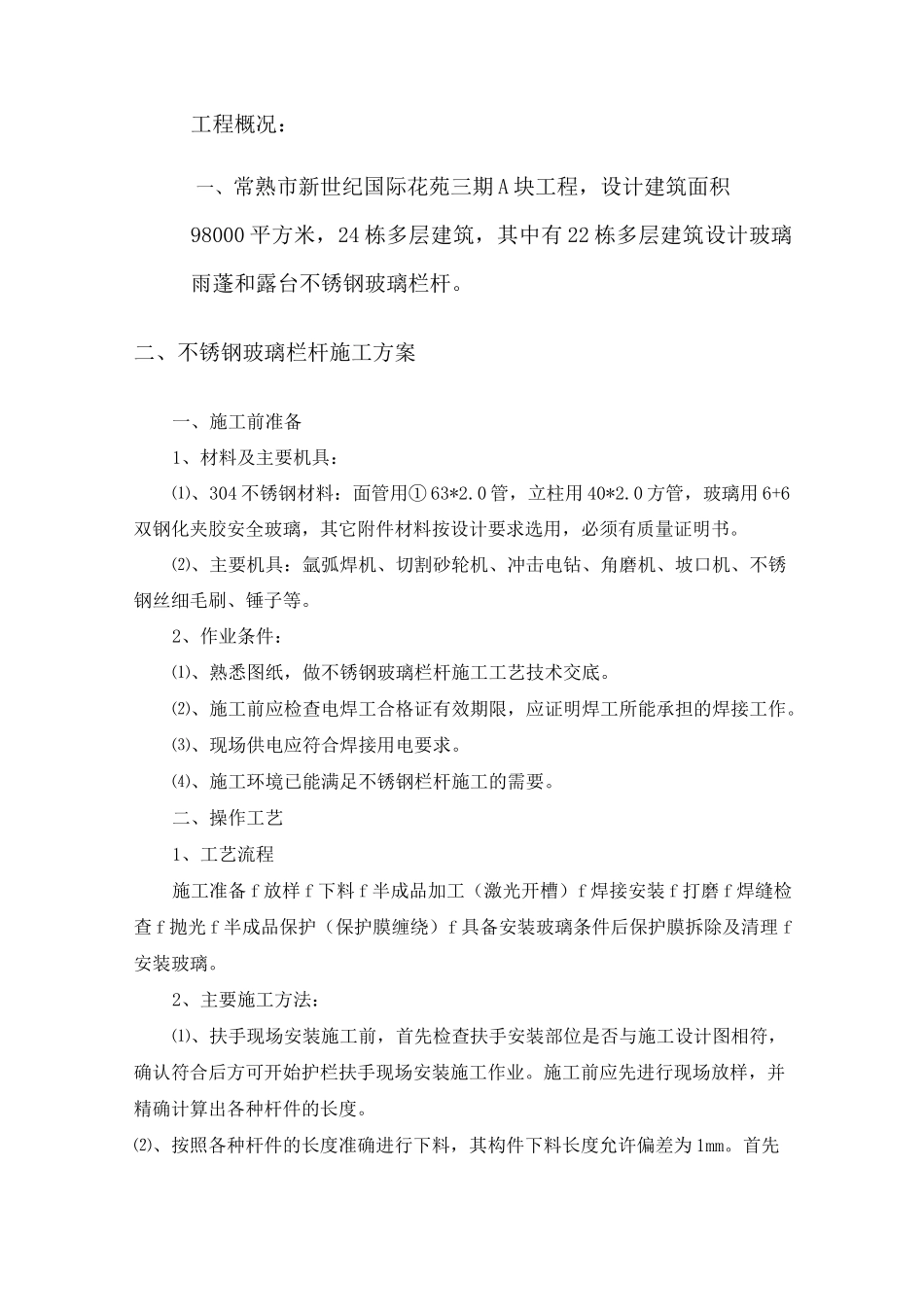

不锈钢玻璃雨蓬和栏杆施工方案中达建设集团有限公司常熟新世纪花园项目部工程概况:一、常熟市新世纪国际花苑三期A块工程,设计建筑面积98000平方米,24栋多层建筑,其中有22栋多层建筑设计玻璃雨蓬和露台不锈钢玻璃栏杆
二、不锈钢玻璃栏杆施工方案一、施工前准备1、材料及主要机具:⑴、304不锈钢材料:面管用①63*2
0管,立柱用40*2
0方管,玻璃用6+6双钢化夹胶安全玻璃,其它附件材料按设计要求选用,必须有质量证明书
⑵、主要机具:氩弧焊机、切割砂轮机、冲击电钻、角磨机、坡口机、不锈钢丝细毛刷、锤子等
2、作业条件:⑴、熟悉图纸,做不锈钢玻璃栏杆施工工艺技术交底
⑵、施工前应检查电焊工合格证有效期限,应证明焊工所能承担的焊接工作
⑶、现场供电应符合焊接用电要求
⑷、施工环境已能满足不锈钢栏杆施工的需要
二、操作工艺1、工艺流程施工准备f放样f下料f半成品加工(激光开槽)f焊接安装f打磨f焊缝检查f抛光f半成品保护(保护膜缠绕)f具备安装玻璃条件后保护膜拆除及清理f安装玻璃
2、主要施工方法:⑴、扶手现场安装施工前,首先检查扶手安装部位是否与施工设计图相符,确认符合后方可开始护栏扶手现场安装施工作业
施工前应先进行现场放样,并精确计算出各种杆件的长度
⑵、按照各种杆件的长度准确进行下料,其构件下料长度允许偏差为1mm

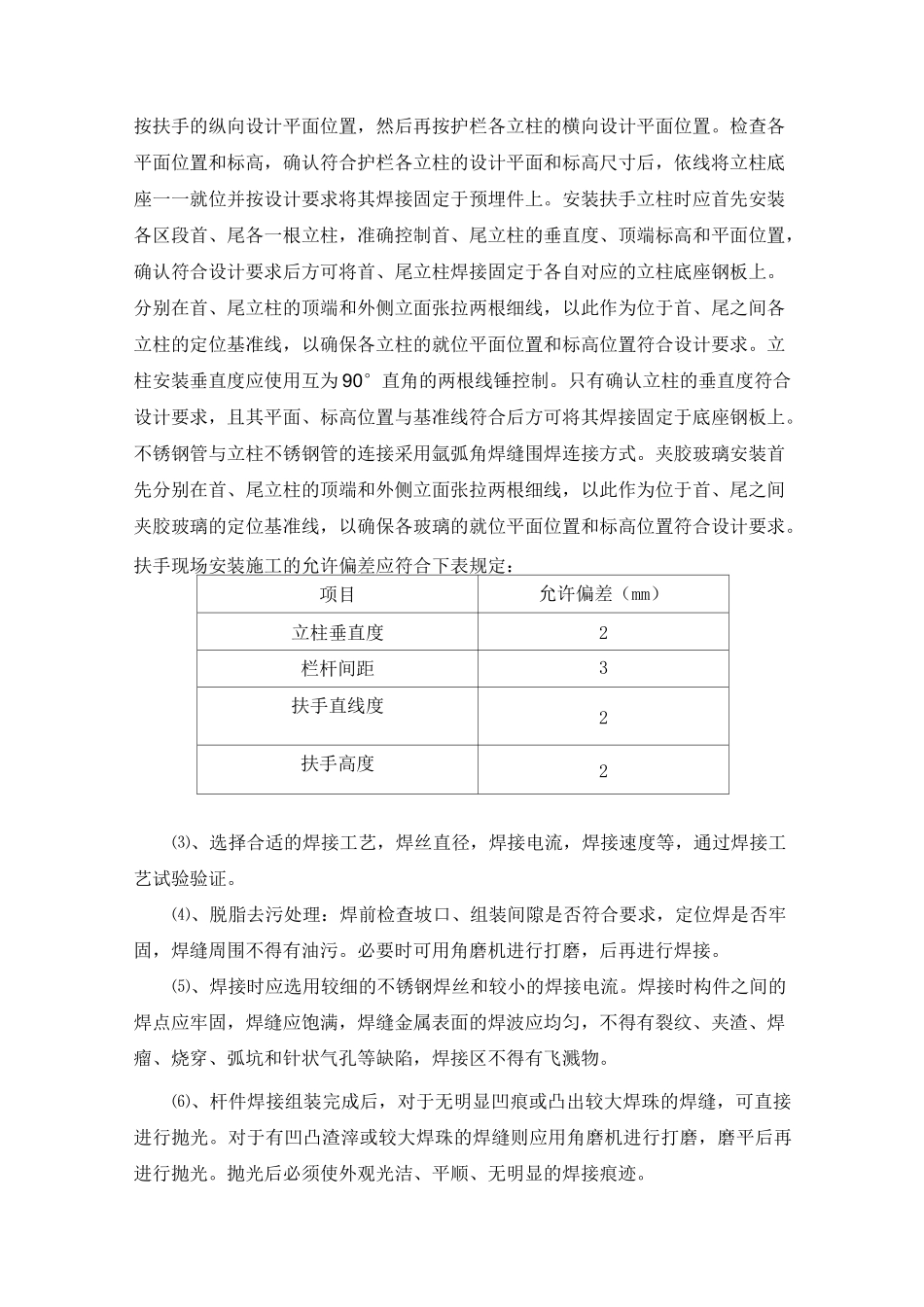

首先按扶手的纵向设计平面位置,然后再按护栏各立柱的横向设计平面位置
检查各平面位置和标高,确认符合护栏各立柱的设计平面和标高尺寸后,依线将立柱底座一一就位并按设计要求将其焊接固定于预埋件上
安装扶手立柱时应首先安装各区段首、尾各一根立柱,准确控制首、尾立柱的垂直度、顶端标高和平面位置,确认符合设计要求后方可将首、尾立柱焊接固定于各自对应的立柱底座钢板上
分别在首、尾立柱的顶端和外侧立面张拉两根细线,以此作为位于首、尾之间各立柱的定位基准线,以确保各立柱的就位平
