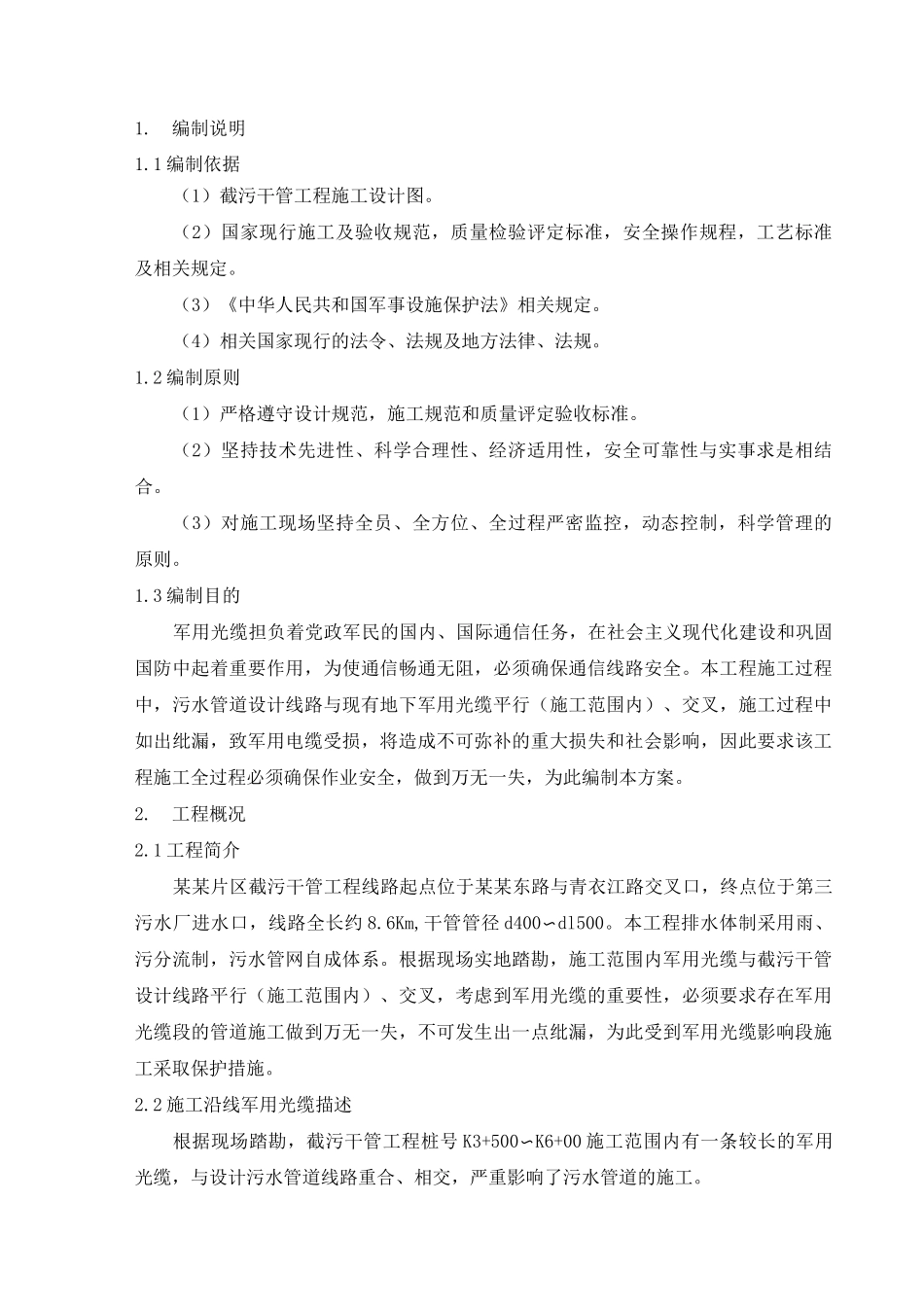

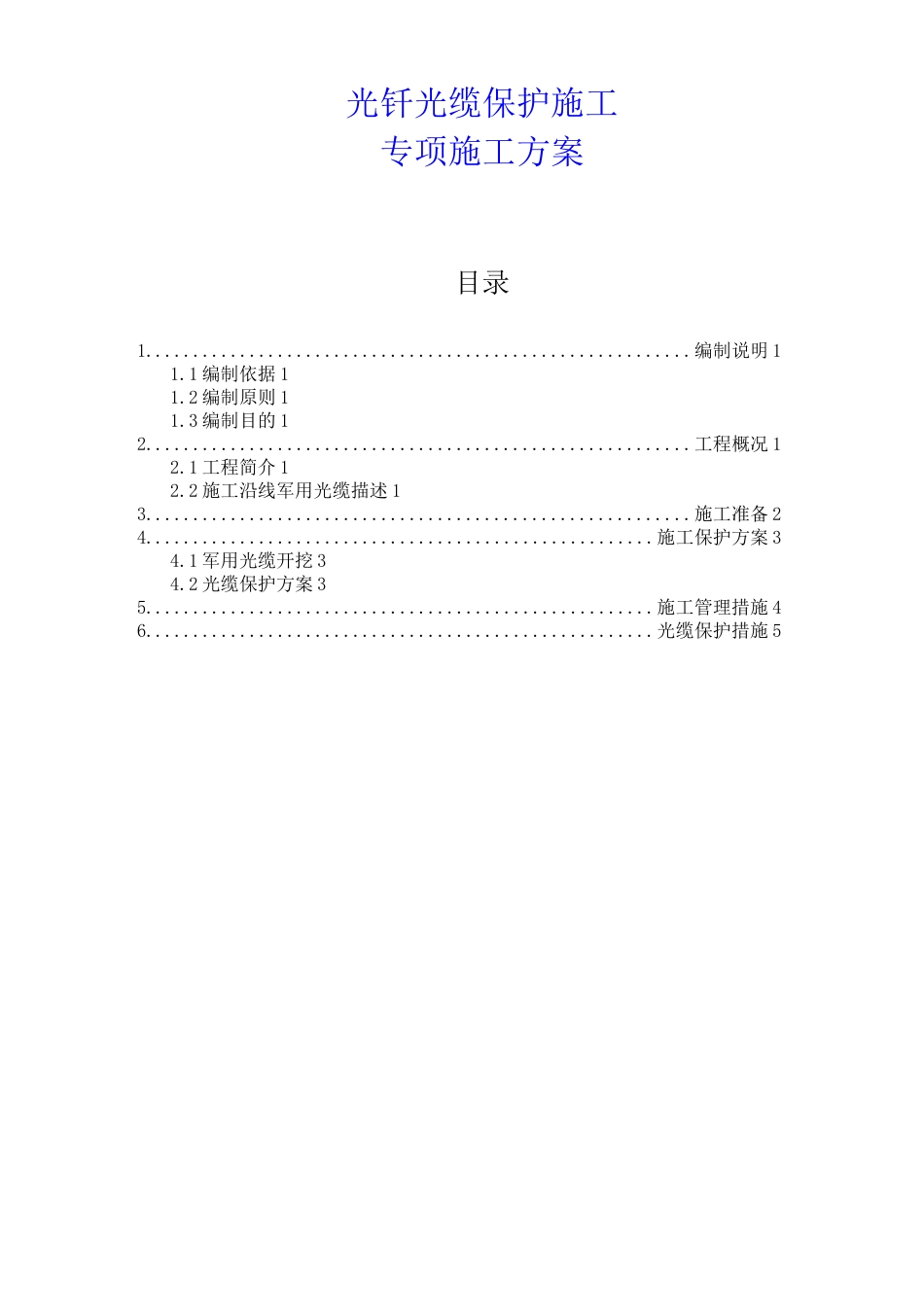

光钎光缆保护施工专项施工方案目录1
编制说明11
1编制依据11
2编制原则11
3编制目的12
工程概况12
1工程简介12

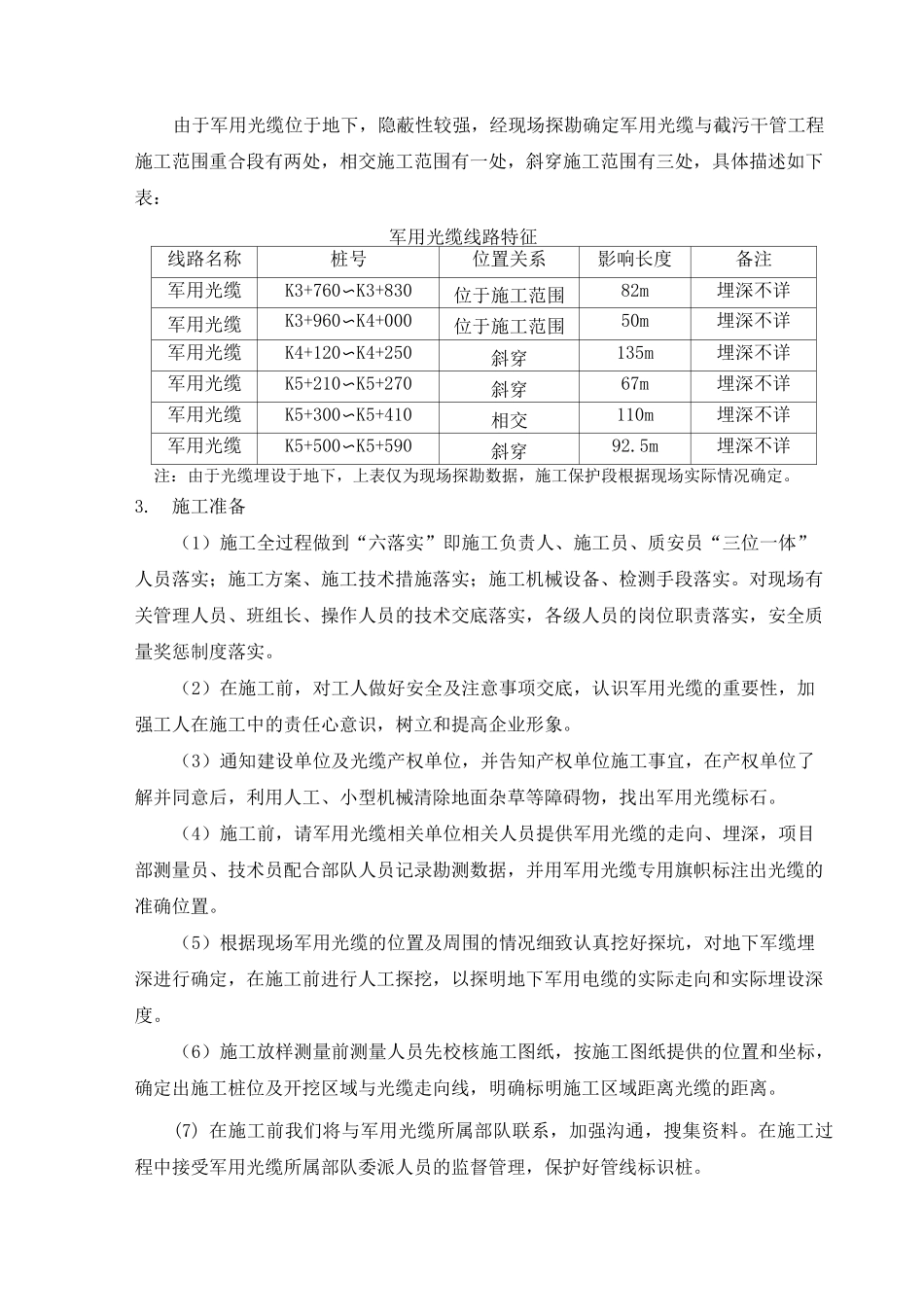

2施工沿线军用光缆描述13
施工准备24
施工保护方案34
1军用光缆开挖34
2光缆保护方案35
施工管理措施46
光缆保护措施51
1编制依据(1)截污干管工程施工设计图
(2)国家现行施工及验收规范,质量检验评定标准,安全操作规程,工艺标准及相关规定
(3)《中华人民共和国军事设施保护法》相关规定
(4)相关国家现行的法令、法规及地方法律、法规
2编制原则(1)严格遵守设计规范,施工规范和质量评定验收标准
(2)坚持技术先进性、科学合理性、经济适用性,安全可靠性与实事求是相结合
(3)对施工现场坚持全员、全方位、全过程严密监控,动态控制,科学管理的原则
3编制目的军用光缆担负着党政军民的国内、国际通信任务,在社会主义现代化建设和巩固国防中起着重要作用,为使通信畅通无阻,必须确保通信线路安全
本工程施工过程中,污水管道设计线路与现有地下军用光缆平行(施工范围内)、交叉,施工过程
