1II删10200201060一、编制依据、山阳县高新技术产业开发区电子信息产业孵化园建设项目厂房图纸
、《钢结构工程施工方案》
、《钢结构工程施工质量验收规范》
、《钢结构工程施工规范》、《组合楼板设计与施工规范》、《钢结构焊接规范》、《建筑机械使用安全技术规程》二、工程概况本工程位于山阳县高新技术产业开发区,钢框架结构总建筑面积地上四层

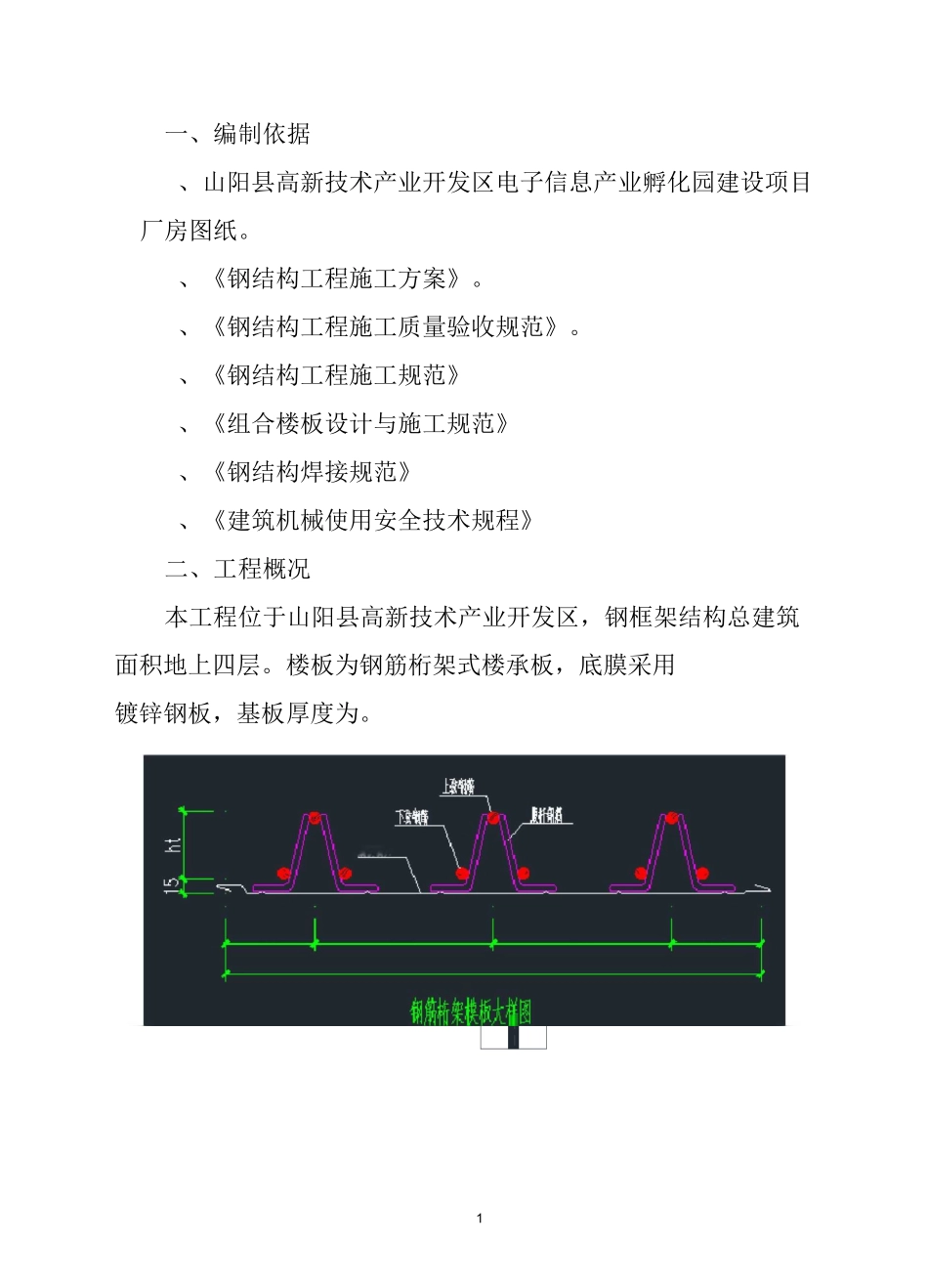

楼板为钢筋桁架式楼承板,底膜采用镀锌钢板,基板厚度为
2图钢筋桁架式楼承板大样图采用钢筋桁架式楼承板的区域有:厂房二层、三层、四层及屋顶局部
钢筋桁架楼承板须根据钢结构设计图楼面荷载、钢梁布置、铺设方向等条件确定,并满足施工阶段无支撑跨度下强度和挠度要求
三、施工准备:、现场人员准备施工现场设置楼承板安装工长一名、安装班组两个和栓钉焊接班组一个
安装班组配备:信号工人,起重工人,铺板普工人,切割工人,焊工人
栓钉焊接班组:焊工人,普工人
、现场机具准备仪器名称型号数量备注交流电焊机台支座钢筋点焊固定氧气乙炔气割套吊装带套栓钉焊机台钢尺、把、用电量准备3施工现场主要用电设备用电量序号名称单位用电量数量备注交流电焊机台含备用栓钉焊机台计算用电量:计E+E+E工——全部施工用电设备额定电量,;工一一电动工具用电量之和;工一一现场照明设备额定用电量之和;同时使用系数:取、、;计X〔X〕、技术准备工作熟悉施工图和楼承板排板图,了解设计意图及参照的施工规范和技术标准
制定专项楼承板安装方案
对所有操作工人进行技术交底和岗前技术培训
技术交底内容应包括钢筋桁架楼承板搬入、起吊、安装,栓钉焊接,边模板安装等
现场核对预留洞口支撑、悬挑板支撑情况
核对板边线位置,标注尺寸是否齐全,边模型号等
四、现场安装方法、安装顺序自下而上,自二层到四层每层都有桁架式楼承板
铺设时间应在本楼层钢梁全部验收完毕后,桁架板吊装应由结构一侧吊装4进入
、楼承板支撑施工楼承板
