方案编号:XXX线路工程穿越XXX电力线施工方案(张力放线)XXXXX公司或项目部XXXX年XX月2施工方案签名页项目名称XXXXXX线路工程作业内容穿越XXXX电力线施工方案(张力放线)批准施工单位总工程师或专业副总工程师年月日审核施工单位技术部门主任或副主任年月日编写项目总工(技术负责人)年月日注1、方案应有施工单位技术部门组织本单位技术、安全、质里等部门的专业技术人员进行审核
2、下列情况可以可由项目技术员编制施工方案,经项目总工审核合格后,报项目经理批准:穿越挡两侧铁塔架线时都不上扬;铁塔在被穿越线路下方;交叉点之间的距离大于安全距离的1

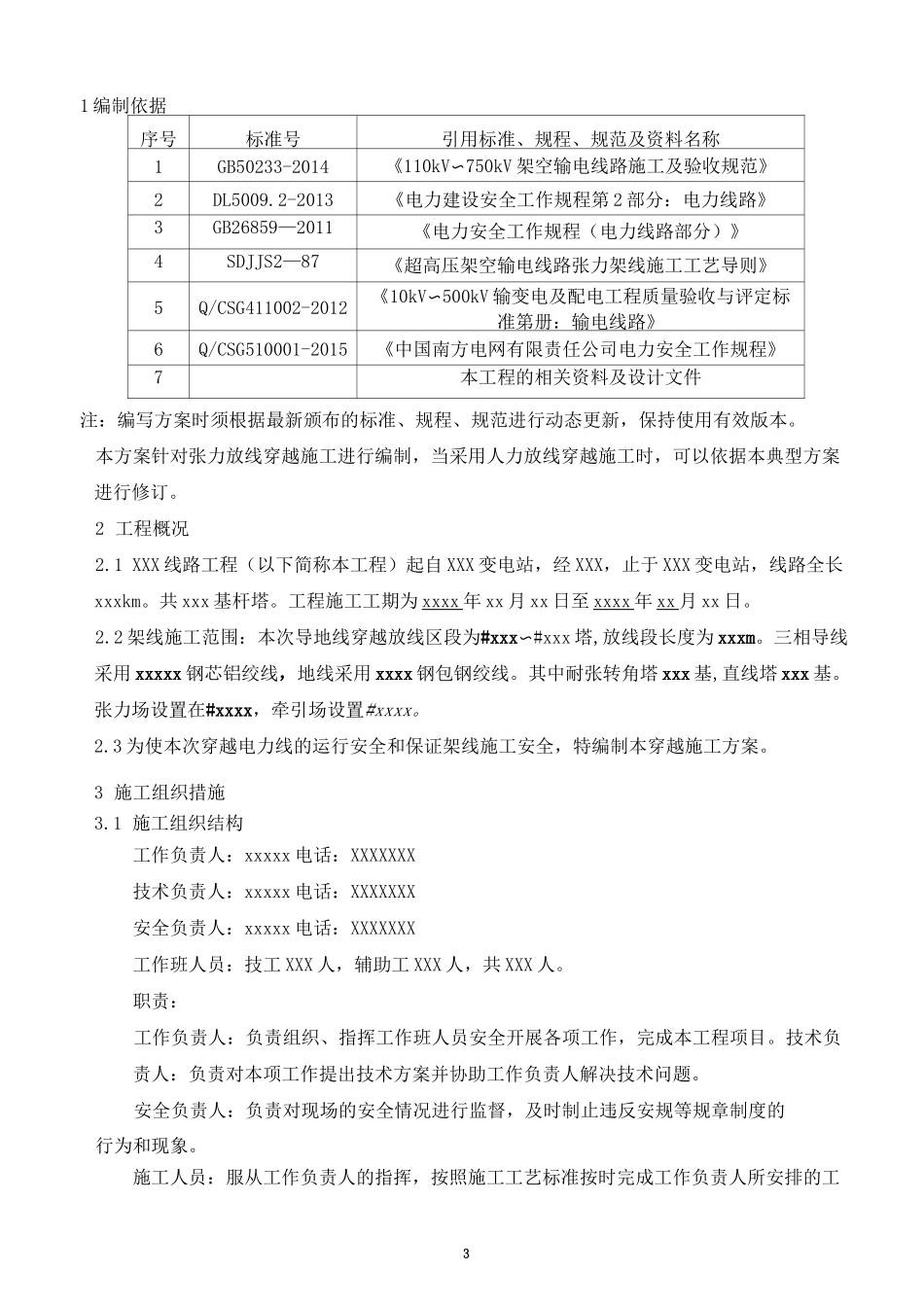

31编制依据序号标准号引用标准、规程、规范及资料名称1GB50233-2014《110kV〜750kV架空输电线路施工及验收规范》2DL5009
2-2013《电力建设安全工作规程第2部分:电力线路》3GB26859—2011《电力安全工作规程(电力线路部分)》4SDJJS2—87《超高压架空输电线路张力架线施工工艺导则》5Q/CSG411002-2012《10kV〜500kV输变电及配电工程质量验收与评定标准第册:输电线路》6Q/CSG510001-2015《中国南方电网有限责任公司电力安全工作规程》7本工程的相关资料及设计文件注:编写方案时须根据最新颁布的标准、规程、规范进行动态更新,保持使用有效版本
本方案针对张力放线穿越施工进行编制,当采用人力放线穿越施工时,可以依据本典型方案进行修订
2工程概况2
1XXX线路工程(以下简称本工程)起自XXX变电站,经XXX,止于XXX变电站,线路全长xxxkm
共xxx基杆塔
工程施工工期为xxxx年xx月xx日至xxxx年xx月xx日
2架线施工范围:本次导地线穿越放线区段为#xxx〜#xxx塔,放线段长度为xxxm
三相导线采用xxxxx钢芯铝绞线,地线采用xxxx钢包钢
