透水层深基坑降水技术1.引言近20年是我国高层建筑的发展高峰期,多数高层建筑都有一至三层地下室,基坑工程成为中要组成部分,深基坑围护结构和降水方案的365JT设计与365JT施工直接关系到工程成本和工期,关系到能否保证形成地下施工空间及施工安全,顺利保证基坑空间内地基及桩基的安全,保证空间外围安全
但岩土工程还是不够成熟的一门技术,经典理论都在某些简化假定的前提下确定的,具有一定的局限性,一些权威专著规定的应用条件及采用的系数不尽合理,无法正确指导实际施工需要,我们结合中铁十八局职工培训中心工程基坑施工,考虑各种施工荷载及相关因素,根据以往经验进行深入研究分析,对建筑施工手册,地基与基础等专著中规定界限有较大的突破,成功的在高水位,弱透水性深基坑降水围护进行应用,以最低的投入取得很好的实际效果
工程概况兰州化工厂306循环水改造位于兰州市西固区,主要包括半地下式泵房、地下式水池、冷却塔和变配电三层楼房等
其中,地下水池部分槽地标高-0
8m,挖深5
45m,其地层为第四系全新统及更新统地层属软弱场地土,地下水位埋深1m左右,土层分述如下:1
素填土:以粘性黄土为主,含有少量砖渣,厚度为2
5m,强度低且不均匀
粉制黏土:灰黄色,饱和,可塑状态,大量锈染,顶部少量黑褐色粉制黏土,土质不均夹灰色软芯
26m,土层底板埋深5
粉制黏土:灰色,饱和,软塑状态,有较多锈染,夹有机物厚度为4
57m,土层底板埋深9
粉土:灰色,饱和,中密状态,土质不均,夹黏土斑,本土层厚度为7
5m,底板埋深12
基坑施工必须采取边坡支护及降水,特别是主楼东西两侧是附楼施工的主要通道
由于场地的狭窄,无法放坡大开挖,更需重点加强

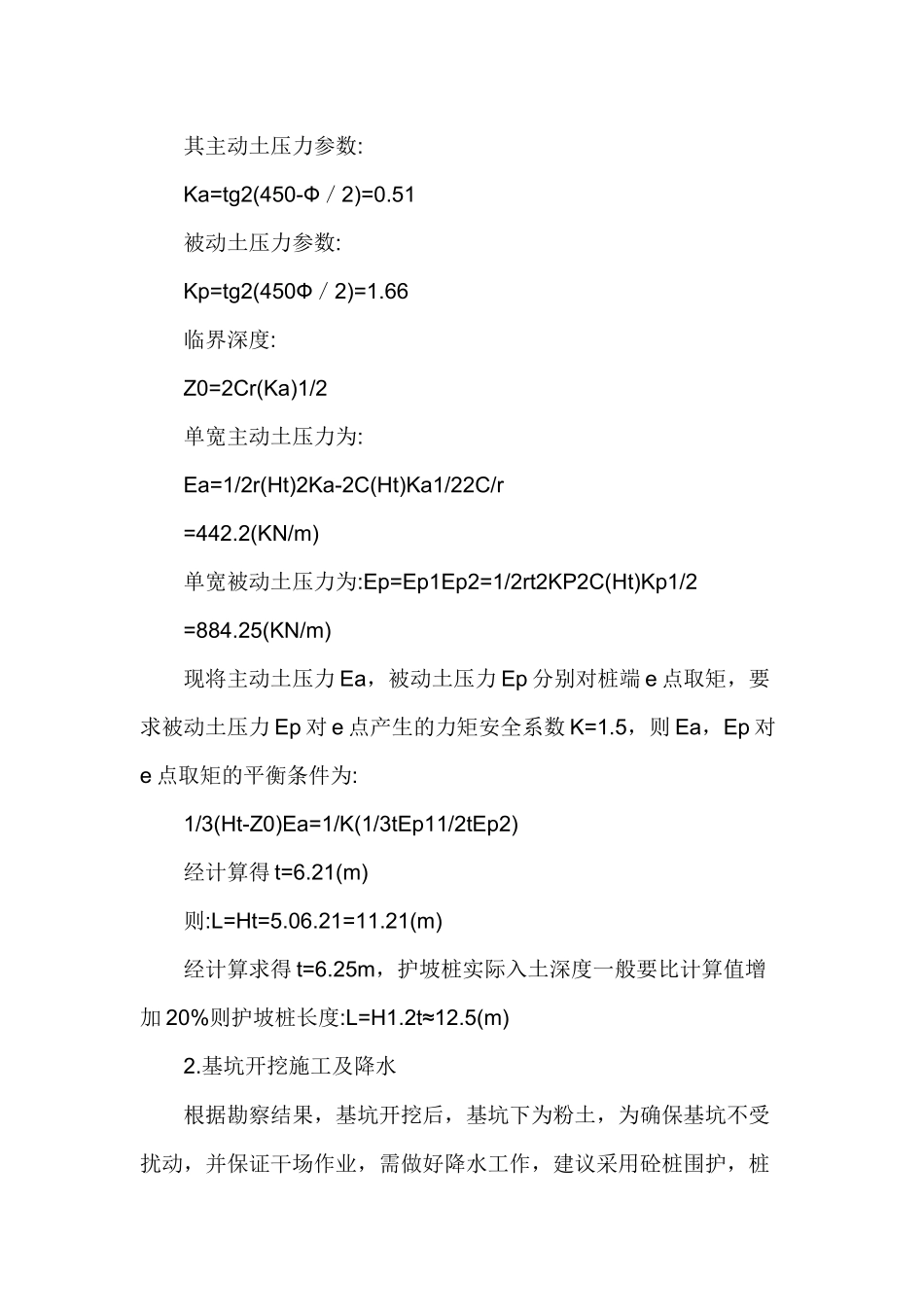

支护及降水设计(一)地质报告建议支护方式经天津市地址工程勘察院研究和计算,建议基坑开挖时,采用砼灌注桩长度12
