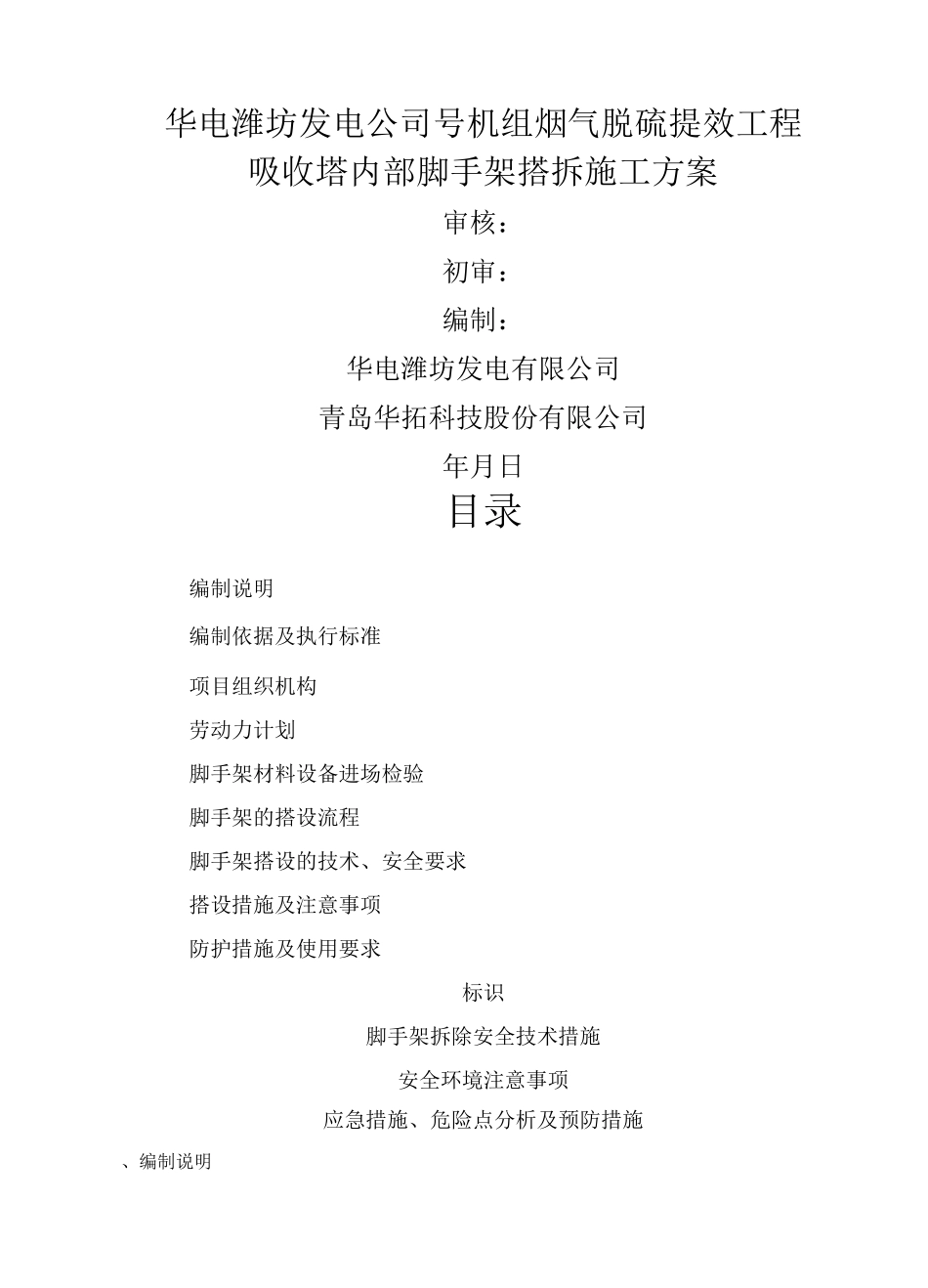

华电潍坊发电公司号机组烟气脱硫提效工程吸收塔内部脚手架搭拆施工方案审核:初审:编制:华电潍坊发电有限公司青岛华拓科技股份有限公司年月日目录编制说明编制依据及执行标准项目组织机构劳动力计划脚手架材料设备进场检验脚手架的搭设流程脚手架搭设的技术、安全要求搭设措施及注意事项防护措施及使用要求标识脚手架拆除安全技术措施安全环境注意事项应急措施、危险点分析及预防措施、编制说明项目部组织机华电潍坊发电有限公司X热电机组机组脱硫提效改造工程,本次脚手架搭设为吸收塔本体以及顶部烟道,为确保脚手架搭设符合相关要求和安全使用功能特制定本〉
、编制依据及执行标准国家现行相关施工验收规范、规程和验收标准;建筑施工高处作业安全技术标准();建筑施工扣件式钢管脚手架安全技术规范();—建设工程施工现场安全管理标准;华电潍坊电厂关于施工现场脚手架搭设管理的有关规定;火力发电厂安全管理规定

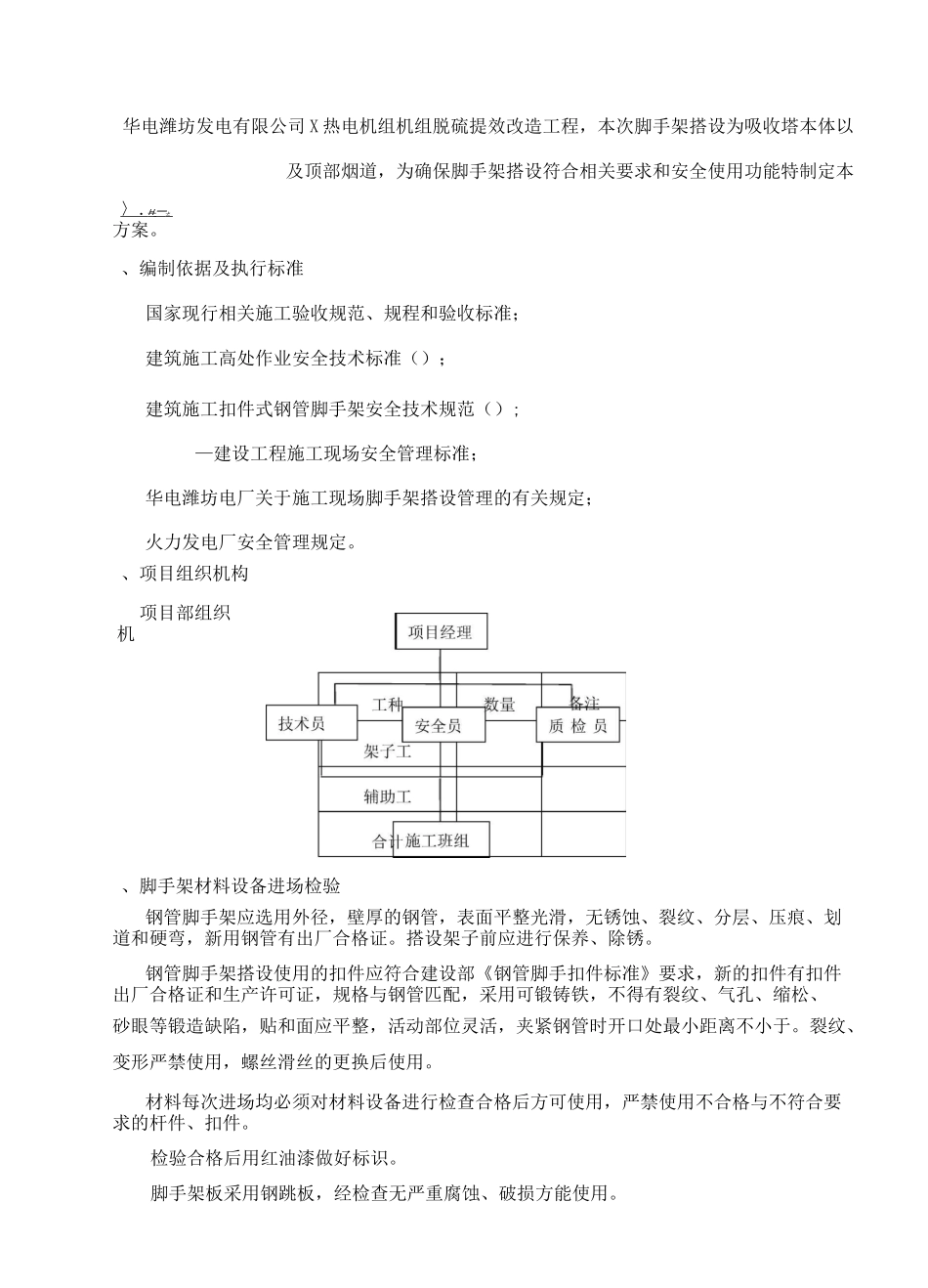

、项目组织机构、脚手架材料设备进场检验钢管脚手架应选用外径,壁厚的钢管,表面平整光滑,无锈蚀、裂纹、分层、压痕、划道和硬弯,新用钢管有出厂合格证
搭设架子前应进行保养、除锈
钢管脚手架搭设使用的扣件应符合建设部《钢管脚手扣件标准》要求,新的扣件有扣件出厂合格证和生产许可证,规格与钢管匹配,采用可锻铸铁,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于
裂纹、变形严禁使用,螺丝滑丝的更换后使用
材料每次进场均必须对材料设备进行检查合格后方可使用,严禁使用不合格与不符合要求的杆件、扣件
检验合格后用红油漆做好标识
脚手架板采用钢跳板,经检查无严重腐蚀、破损方能使用

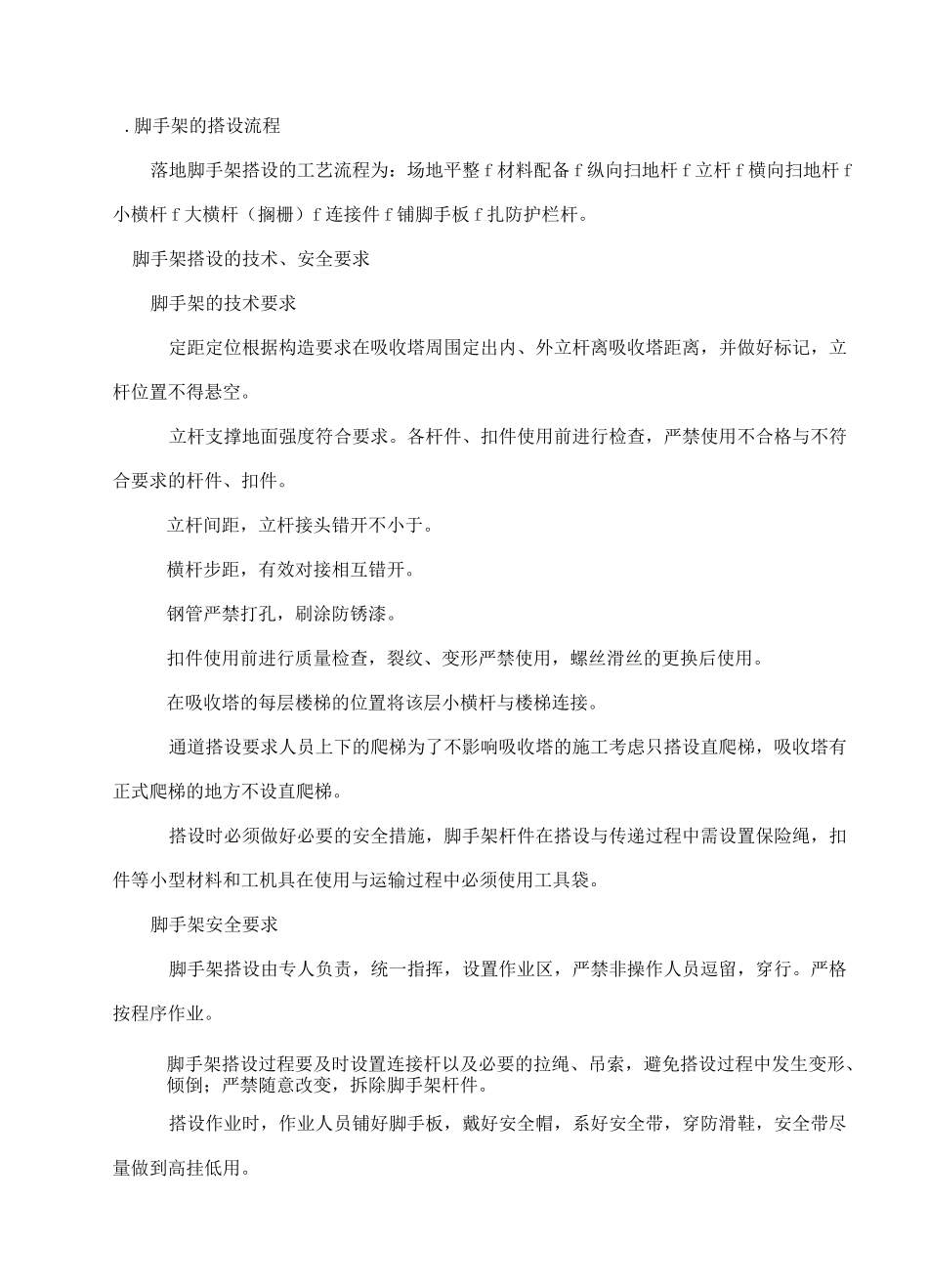

脚手架的搭设流程落地脚手架搭设的工艺流程为:场地平整f材料配备f纵向扫地杆f立杆f横向扫地杆f小横杆f大横杆(搁栅)f连接件f铺脚手板f扎防护栏杆
脚手架搭设的技术、安全要求脚手架的技术要求定距定位
