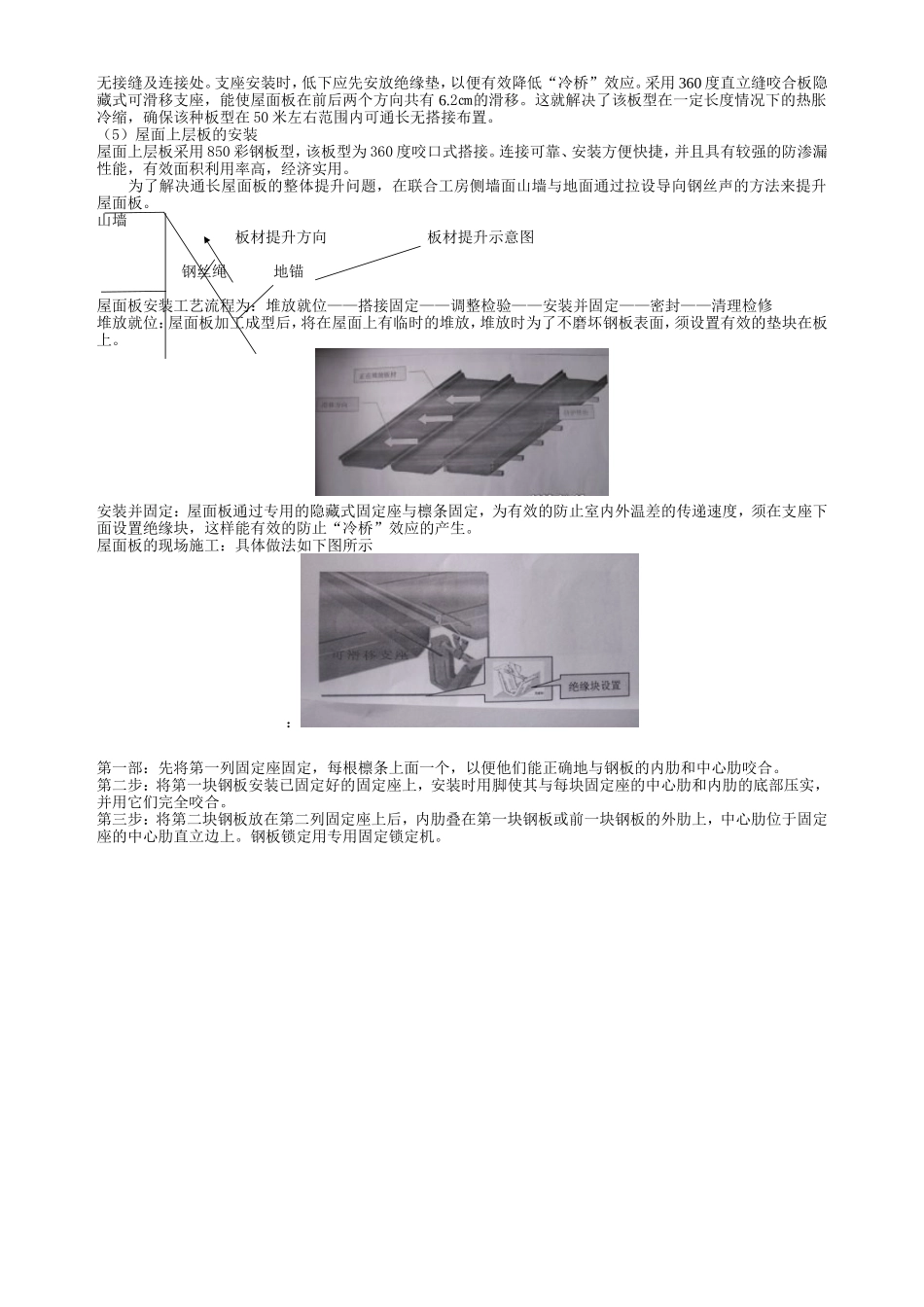

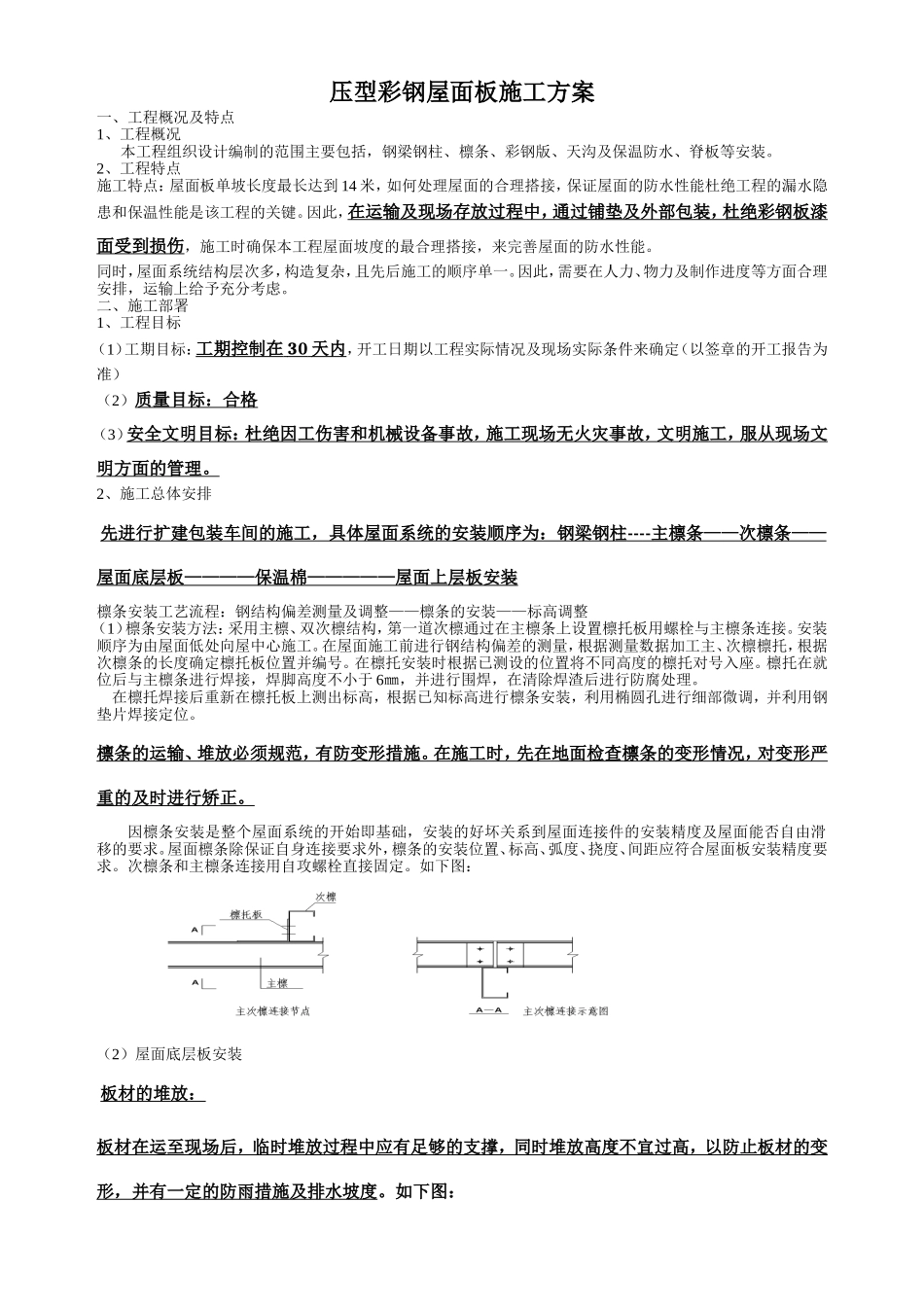

压型彩钢屋面板施工方案一、工程概况及特点1、工程概况本工程组织设计编制的范围主要包括,钢梁钢柱、檩条、彩钢版、天沟及保温防水、脊板等安装
2、工程特点施工特点:屋面板单坡长度最长达到14米,如何处理屋面的合理搭接,保证屋面的防水性能杜绝工程的漏水隐患和保温性能是该工程的关键
因此,在运输及现场存放过程中,通过铺垫及外部包装,杜绝彩钢板漆面受到损伤,施工时确保本工程屋面坡度的最合理搭接,来完善屋面的防水性能
同时,屋面系统结构层次多,构造复杂,且先后施工的顺序单一
因此,需要在人力、物力及制作进度等方面合理安排,运输上给予充分考虑
二、施工部署1、工程目标(1)工期目标:工期控制在30天内,开工日期以工程实际情况及现场实际条件来确定(以签章的开工报告为准)(2)质量目标:合格(3)安全文明目标:杜绝因工伤害和机械设备事故,施工现场无火灾事故,文明施工,服从现场文明方面的管理
2、施工总体安排先进行扩建包装车间的施工,具体屋面系统的安装顺序为:钢梁钢柱----主檩条——次檩条——屋面底层板————保温棉—————屋面上层板安装檩条安装工艺流程:钢结构偏差测量及调整——檩条的安装——标高调整(1)檩条安装方法:采用主檩、双次檩结构,第一道次檩通过在主檩条上设置檩托板用螺栓与主檩条连接
安装顺序为由屋面低处向屋中心施工
在屋面施工前进行钢结构偏差的测量,根据测量数据加工主、次檩檩托,根据次檩条的长度确定檩托板位置并编号
在檩托安装时根据已测设的位置将不同高度的檩托对号入座
檩托在就位后与主檩条进行焊接,焊脚高度不小于6㎜,并进行围焊,在清除焊渣后进行防腐处理
在檩托焊接后重新在檩托板上测出标高,根据已知标高进行檩条安装,利用椭圆孔进行细部微调,并利用钢垫片焊接定位
檩条的运输、堆放必须规范,有防变形措施
在施工时,先在地面检查檩条的变形情况,对变形严重的及时进行矫正

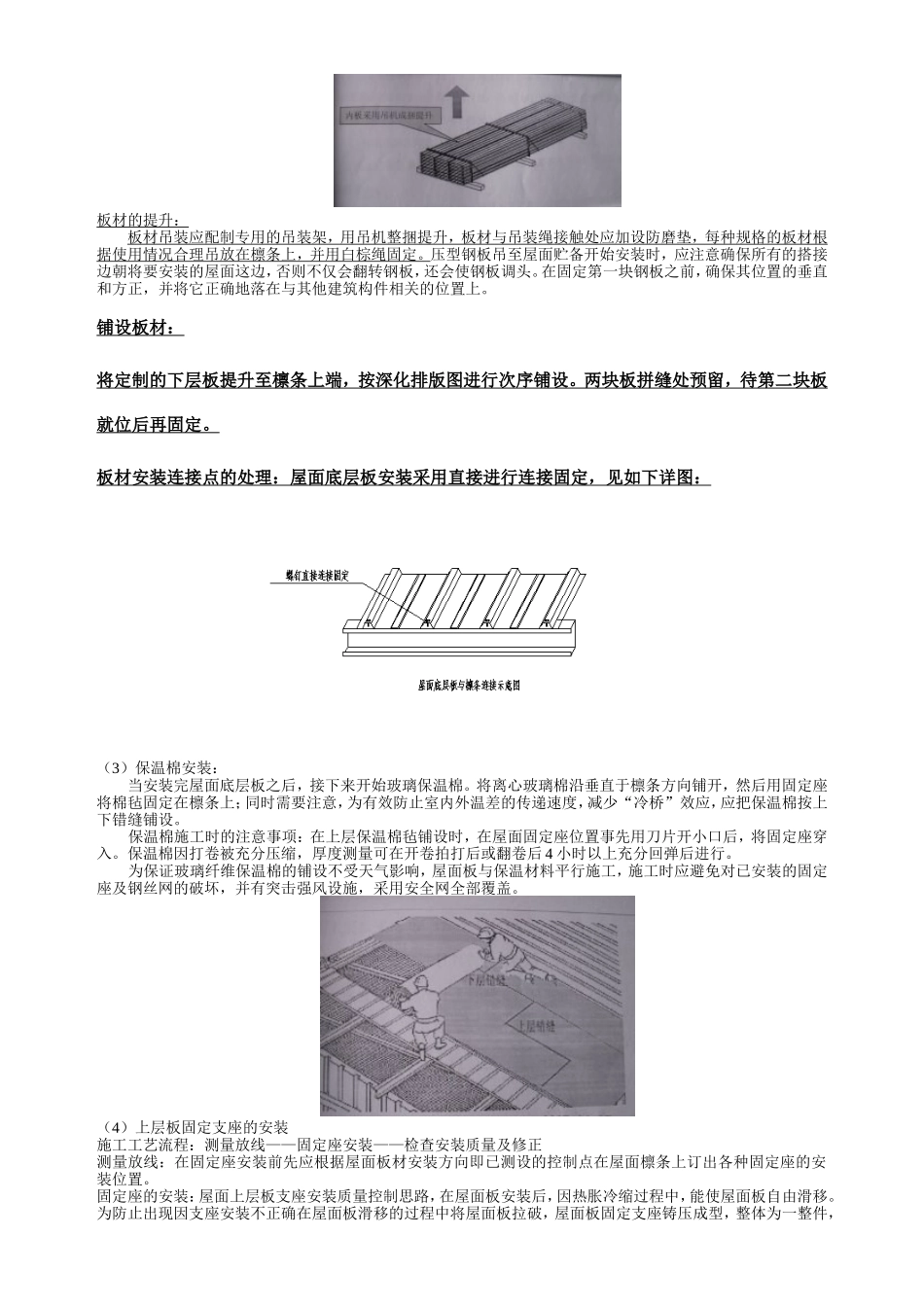

因檩条安装是整
