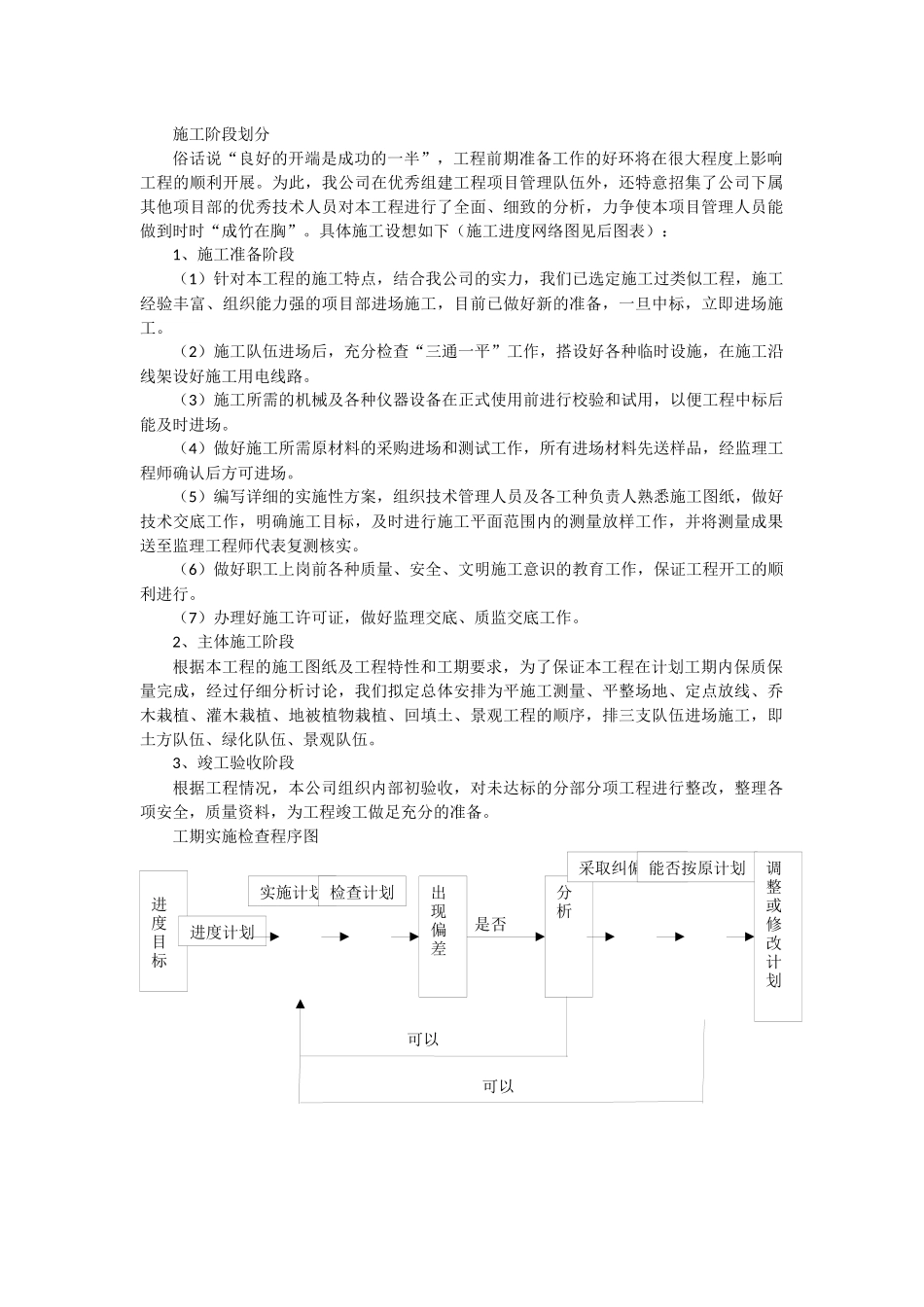

进度目标进度计划实施计划检查计划分析出现偏差采取纠偏措施能否按原计划调整或修改计划可以可以是否施工阶段划分俗话说“良好的开端是成功的一半”,工程前期准备工作的好环将在很大程度上影响工程的顺利开展
为此,我公司在优秀组建工程项目管理队伍外,还特意招集了公司下属其他项目部的优秀技术人员对本工程进行了全面、细致的分析,力争使本项目管理人员能做到时时“成竹在胸”
具体施工设想如下(施工进度网络图见后图表):1、施工准备阶段(1)针对本工程的施工特点,结合我公司的实力,我们已选定施工过类似工程,施工经验丰富、组织能力强的项目部进场施工,目前已做好新的准备,一旦中标,立即进场施工
(2)施工队伍进场后,充分检查“三通一平”工作,搭设好各种临时设施,在施工沿线架设好施工用电线路
(3)施工所需的机械及各种仪器设备在正式使用前进行校验和试用,以便工程中标后能及时进场
(4)做好施工所需原材料的采购进场和测试工作,所有进场材料先送样品,经监理工程师确认后方可进场
(5)编写详细的实施性方案,组织技术管理人员及各工种负责人熟悉施工图纸,做好技术交底工作,明确施工目标,及时进行施工平面范围内的测量放样工作,并将测量成果送至监理工程师代表复测核实
(6)做好职工上岗前各种质量、安全、文明施工意识的教育工作,保证工程开工的顺利进行
(7)办理好施工许可证,做好监理交底、质监交底工作
2、主体施工阶段根据本工程的施工图纸及工程特性和工期要求,为了保证本工程在计划工期内保质保量完成,经过仔细分析讨论,我们拟定总体安排为平施工测量、平整场地、定点放线、乔木栽植、灌木栽植、地被植物栽植、回填土、景观工程的顺序,排三支队伍进场施工,即土方队伍、绿化队伍、景观队伍
3、竣工验收阶段根据工程情况,本公司组织内部初验收,对未达标的分部分项工程进行整改,整理各项安全,质量资料,为工程竣工做足充分的准备
工期实施检查程
