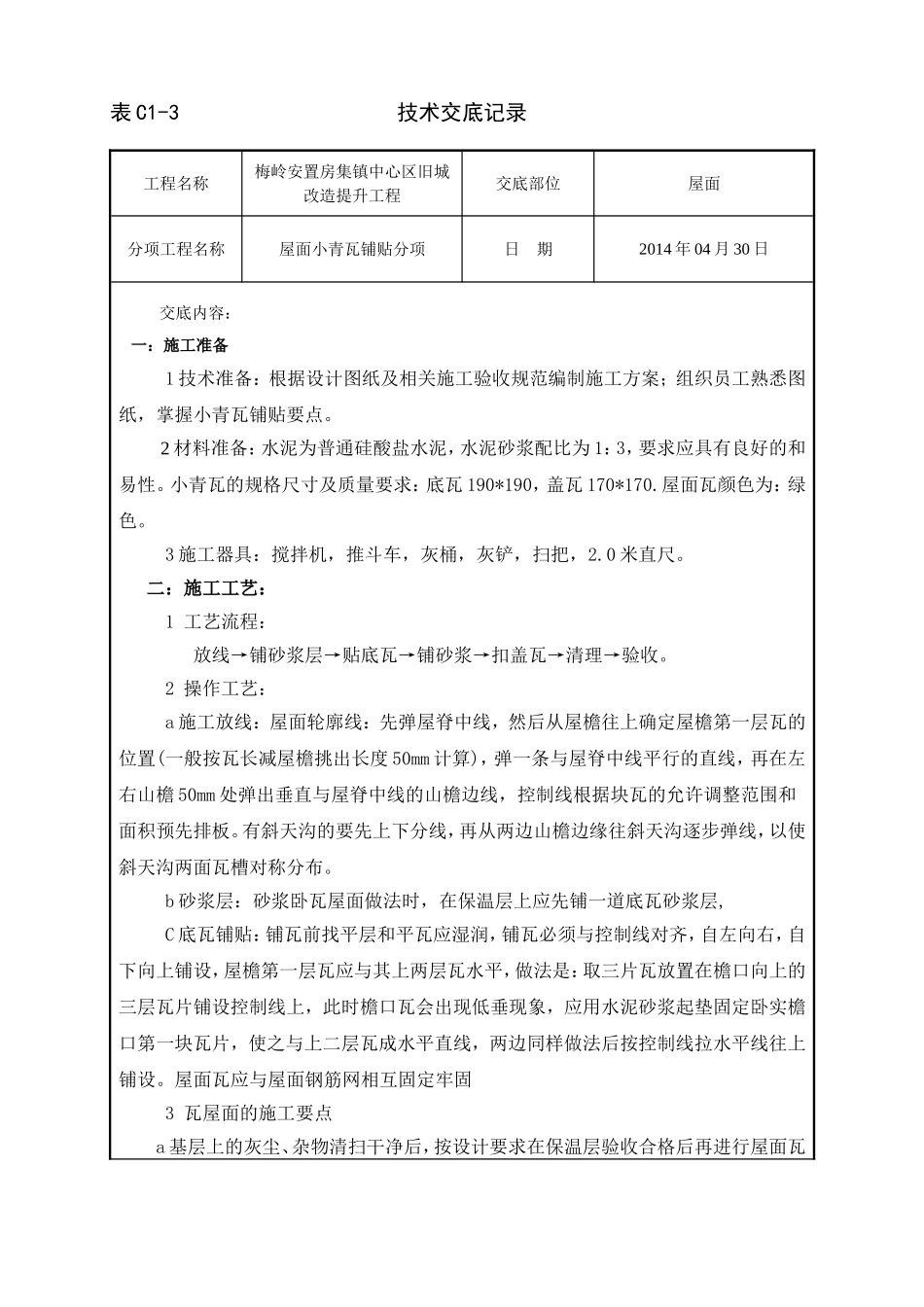

表C1-3技术交底记录工程名称梅岭安置房集镇中心区旧城改造提升工程交底部位屋面分项工程名称屋面小青瓦铺贴分项日期2014年04月30日交底内容:一:施工准备1技术准备:根据设计图纸及相关施工验收规范编制施工方案;组织员工熟悉图纸,掌握小青瓦铺贴要点
2材料准备:水泥为普通硅酸盐水泥,水泥砂浆配比为1:3,要求应具有良好的和易性
小青瓦的规格尺寸及质量要求:底瓦190*190,盖瓦170*170
屋面瓦颜色为:绿色
3施工器具:搅拌机,推斗车,灰桶,灰铲,扫把,2
二:施工工艺:1工艺流程:放线→铺砂浆层→贴底瓦→铺砂浆→扣盖瓦→清理→验收
2操作工艺:a施工放线:屋面轮廓线:先弹屋脊中线,然后从屋檐往上确定屋檐第一层瓦的位置(一般按瓦长减屋檐挑出长度50mm计算),弹一条与屋脊中线平行的直线,再在左右山檐50mm处弹出垂直与屋脊中线的山檐边线,控制线根据块瓦的允许调整范围和面积预先排板
有斜天沟的要先上下分线,再从两边山檐边缘往斜天沟逐步弹线,以使斜天沟两面瓦槽对称分布
b砂浆层:砂浆卧瓦屋面做法时,在保温层上应先铺一道底瓦砂浆层,C底瓦铺贴:铺瓦前找平层和平瓦应湿润,铺瓦必须与控制线对齐,自左向右,自下向上铺设,屋檐第一层瓦应与其上两层瓦水平,做法是:取三片瓦放置在檐口向上的三层瓦片铺设控制线上,此时檐口瓦会出现低垂现象,应用水泥砂浆起垫固定卧实檐口第一块瓦片,使之与上二层瓦成水平直线,两边同样做法后按控制线拉水平线往上铺设
屋面瓦应与屋面钢筋网相互固定牢固3瓦屋面的施工要点a基层上的灰尘、杂物清扫干净后,按设计要求在保温层验收合格后再进行屋面瓦表C1-3技术交底记录工程名称梅岭安置房集镇中心区旧城改造提升工程交底部位屋面分项工程名称屋面小青瓦铺贴分项日期2014年04月30日铺贴
c铺瓦前要选瓦
凡缺边、掉角、裂缝、砂眼、翘曲不平、张口缺爪的瓦,不得在工程中
