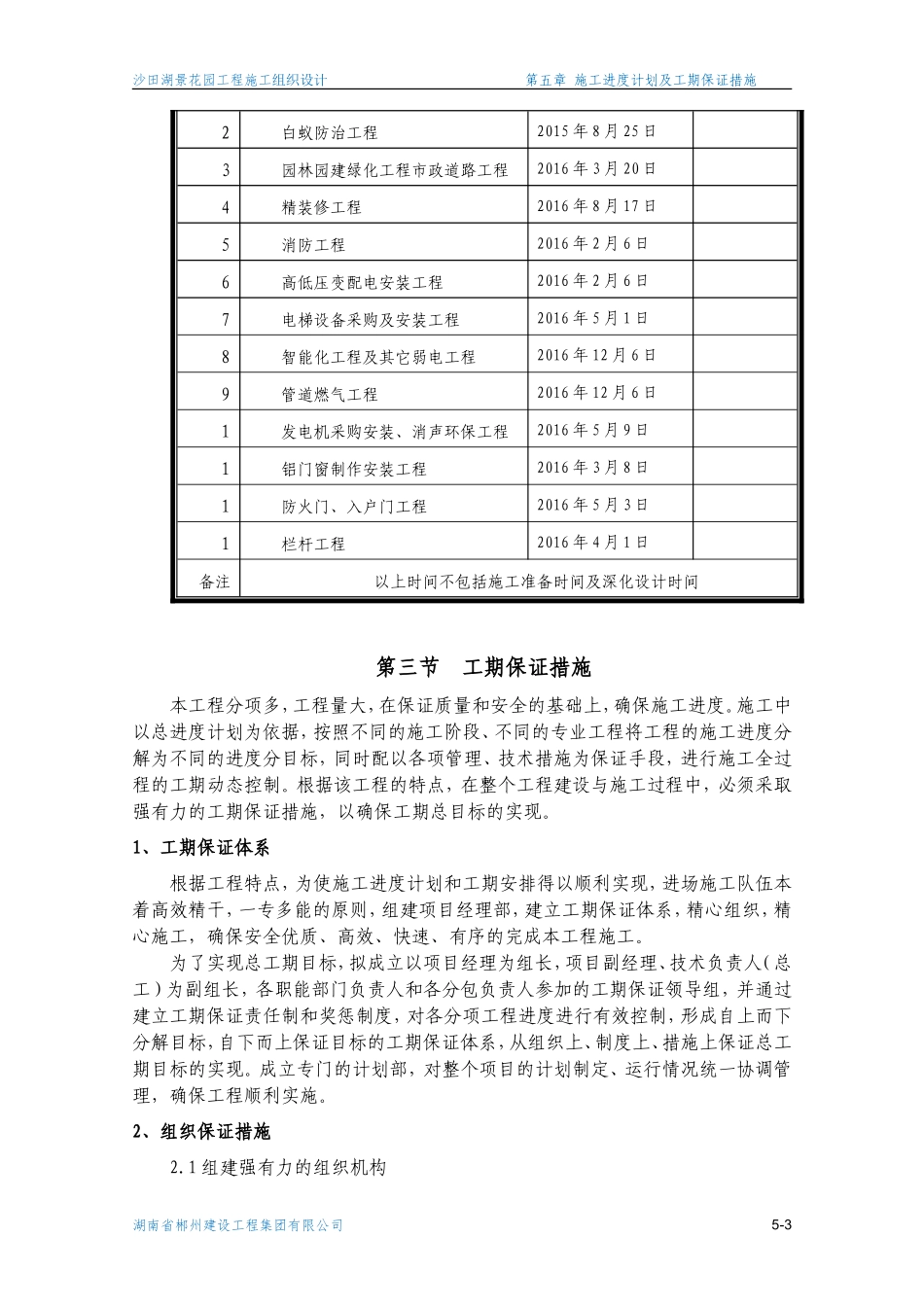

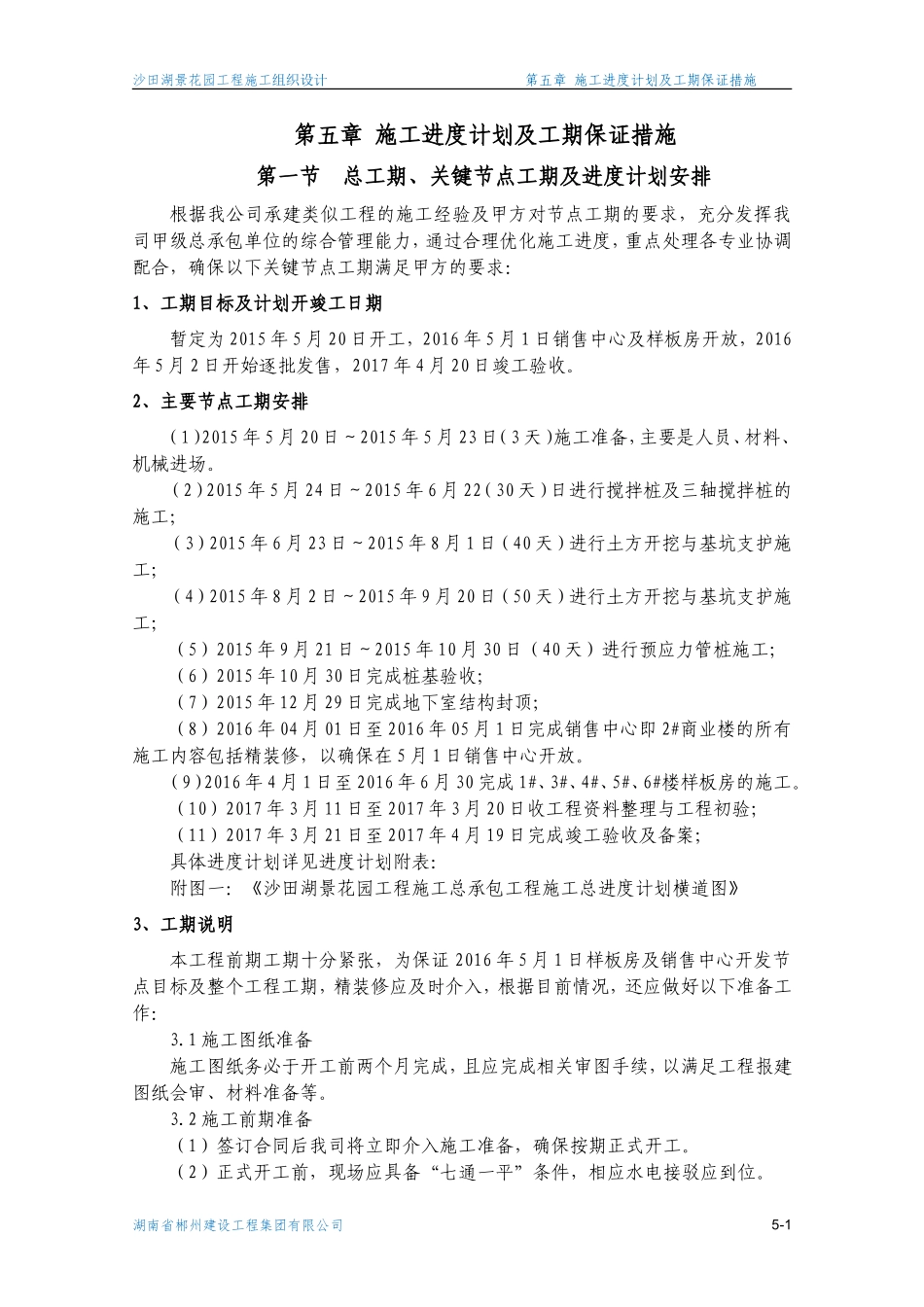

沙田湖景花园工程施工组织设计第五章施工进度计划及工期保证措施第五章施工进度计划及工期保证措施第一节总工期、关键节点工期及进度计划安排根据我公司承建类似工程的施工经验及甲方对节点工期的要求,充分发挥我司甲级总承包单位的综合管理能力,通过合理优化施工进度,重点处理各专业协调配合,确保以下关键节点工期满足甲方的要求:1、工期目标及计划开竣工日期暂定为2015年5月20日开工,2016年5月1日销售中心及样板房开放,2016年5月2日开始逐批发售,2017年4月20日竣工验收
2、主要节点工期安排(1)2015年5月20日~2015年5月23日(3天)施工准备,主要是人员、材料、机械进场
(2)2015年5月24日~2015年6月22(30天)日进行搅拌桩及三轴搅拌桩的施工;(3)2015年6月23日~2015年8月1日(40天)进行土方开挖与基坑支护施工;(4)2015年8月2日~2015年9月20日(50天)进行土方开挖与基坑支护施工;(5)2015年9月21日~2015年10月30日(40天)进行预应力管桩施工;(6)2015年10月30日完成桩基验收;(7)2015年12月29日完成地下室结构封顶;(8)2016年04月01日至2016年05月1日完成销售中心即2#商业楼的所有施工内容包括精装修,以确保在5月1日销售中心开放

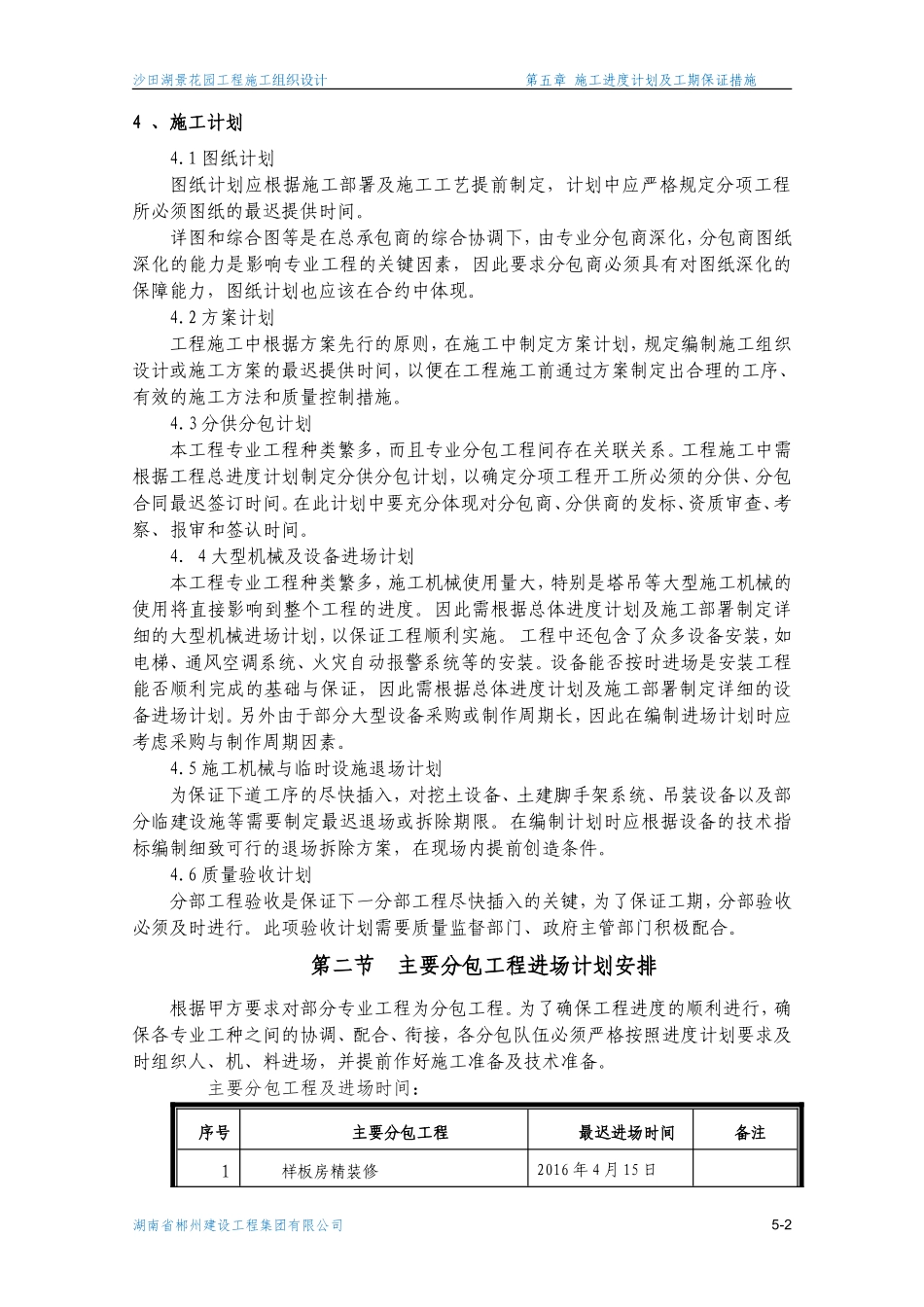

(9)2016年4月1日至2016年6月30完成1#、3#、4#、5#、6#楼样板房的施工
(10)2017年3月11日至2017年3月20日收工程资料整理与工程初验;(11)2017年3月21日至2017年4月19日完成竣工验收及备案;具体进度计划详见进度计划附表:附图一:《沙田湖景花园工程施工总承包工程施工总进度计划横道图》3、工期说明本工程前期工期十分紧张,为保证2016年5月1日样板房及销售中心开发节点目标及整个工程工期,精装修应及时介入,根据
