细石混凝土地面施工方案一、编制依据1、《混凝土结构工程施工质量验收规范》(GB50204-2002)2、《建筑地面工程施工质量验收规范》(GB50209-2010)3、施工图纸4、华润国际社区D-1地块毛坯房施工说明二、概况2
1工程概况华润国际社区D-1期B标段工程位于常州市夏雷路以南、龙游路以西;工程由4栋18层高层住宅、6栋6层花园洋房及相应区域地下车库组成
2楼地面细石混凝土面层做法要求1)C20细石混凝土找平层厚度40mm,压实收光
2)厨房、卫生间、入户花园最薄处20mm,最高处40mm厚1:3水泥砂浆泛水坡向地漏
3)阳台最薄处30mm,最高处60mm厚C20细石砼坡向地漏
4)其中板厚按110mm施工的楼板在施工楼地面时增设φ4@200钢筋网片
具体位置如下:a)2#楼:2~5层楼面;b)6#楼:2~3层楼面;c)10#楼:2层楼面;d)14#楼:2层楼面
三、施工准备3
1材料及主要机具1)C20细石混凝土(商品砼)2)主要机具:运输小车、小水桶、铝合金靠尺、木抹子、平头铁锹、铁抹子等
2作业条件1)基层清理干净
2)所有伸缩缝均已敷设完毕
3)室内墙面已弹好+100cm水平线
4)穿过楼板的立管已做完,管洞堵塞密实,渗水试验合格

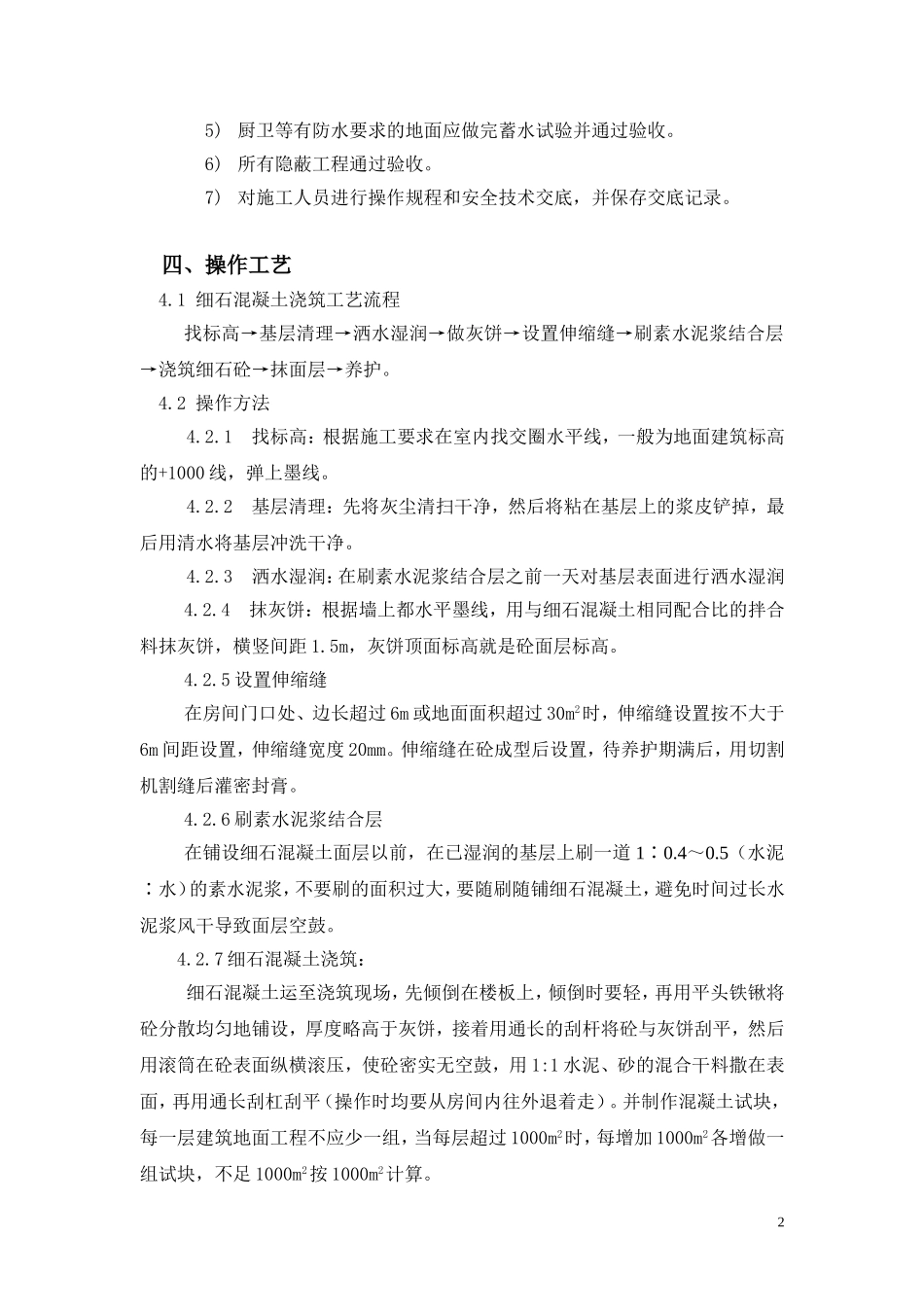

15)厨卫等有防水要求的地面应做完蓄水试验并通过验收
6)所有隐蔽工程通过验收
7)对施工人员进行操作规程和安全技术交底,并保存交底记录
四、操作工艺4
1细石混凝土浇筑工艺流程找标高→基层清理→洒水湿润→做灰饼→设置伸缩缝→刷素水泥浆结合层→浇筑细石砼→抹面层→养护
2操作方法4
1找标高:根据施工要求在室内找交圈水平线,一般为地面建筑标高的+1000线,弹上墨线
2基层清理:先将灰尘清扫干净,然后将粘在基层上的浆皮铲掉,最后用清水将基层冲洗干净
3洒水湿润:在刷素水泥浆结合层之前一天对基层表面
