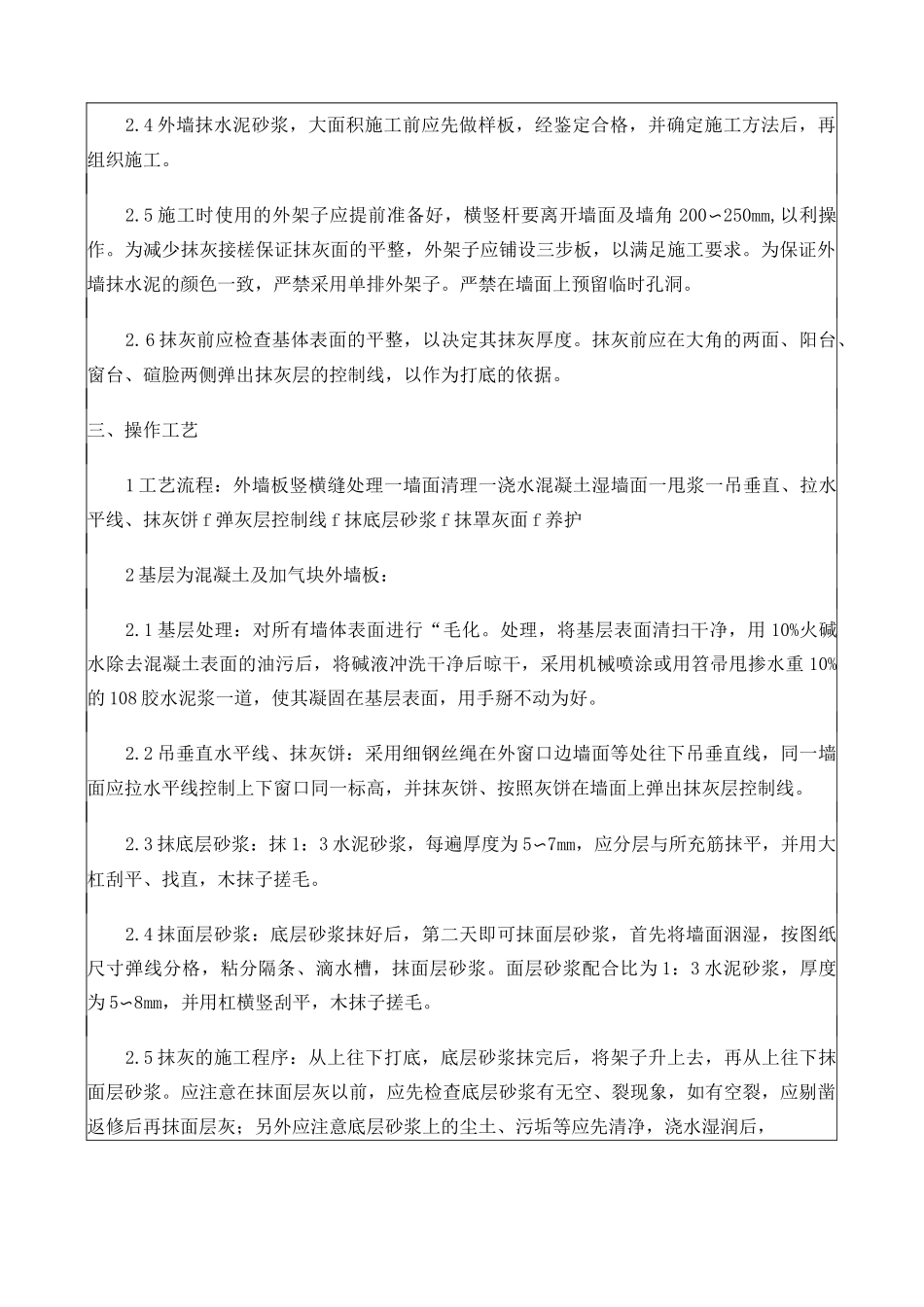

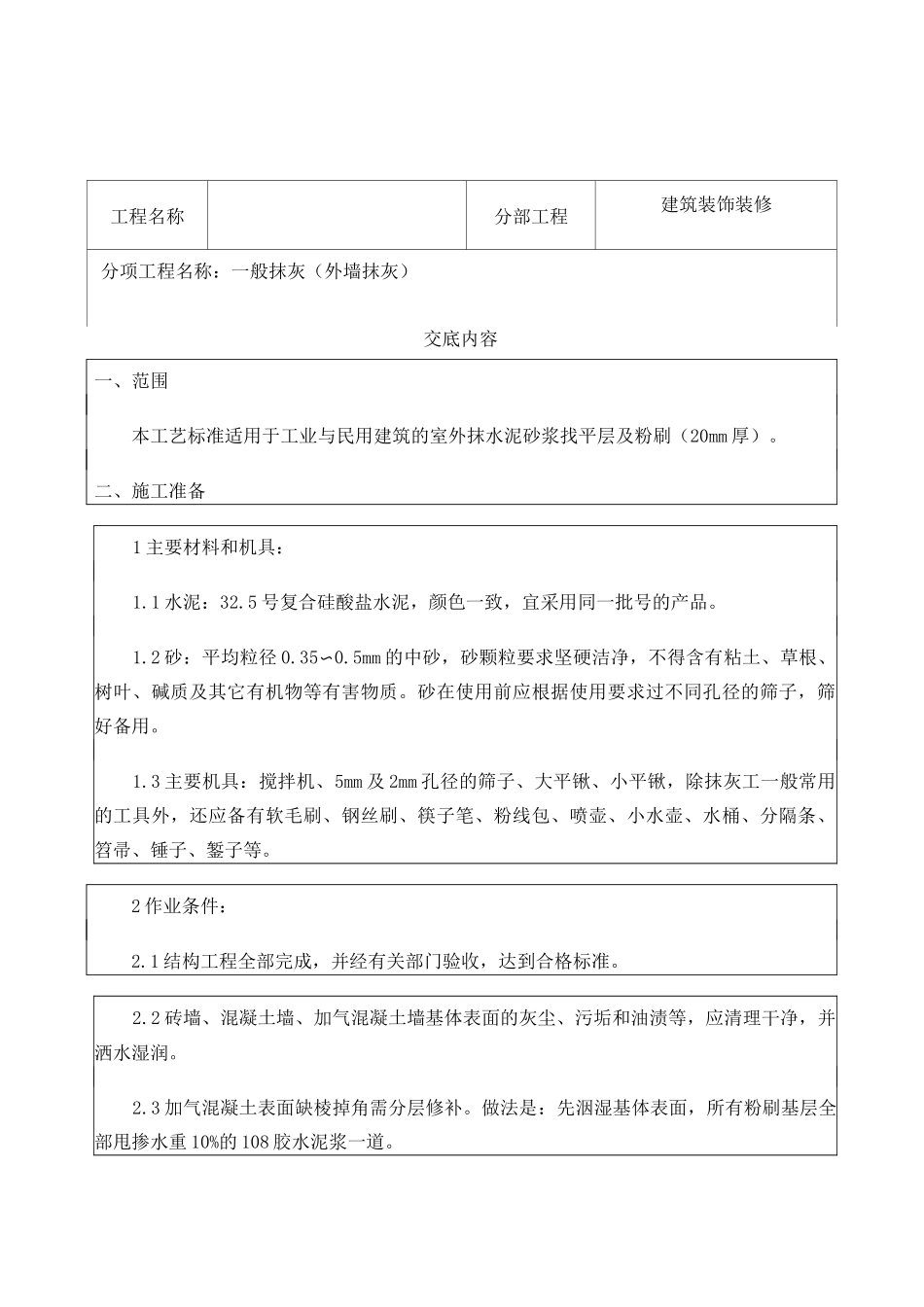

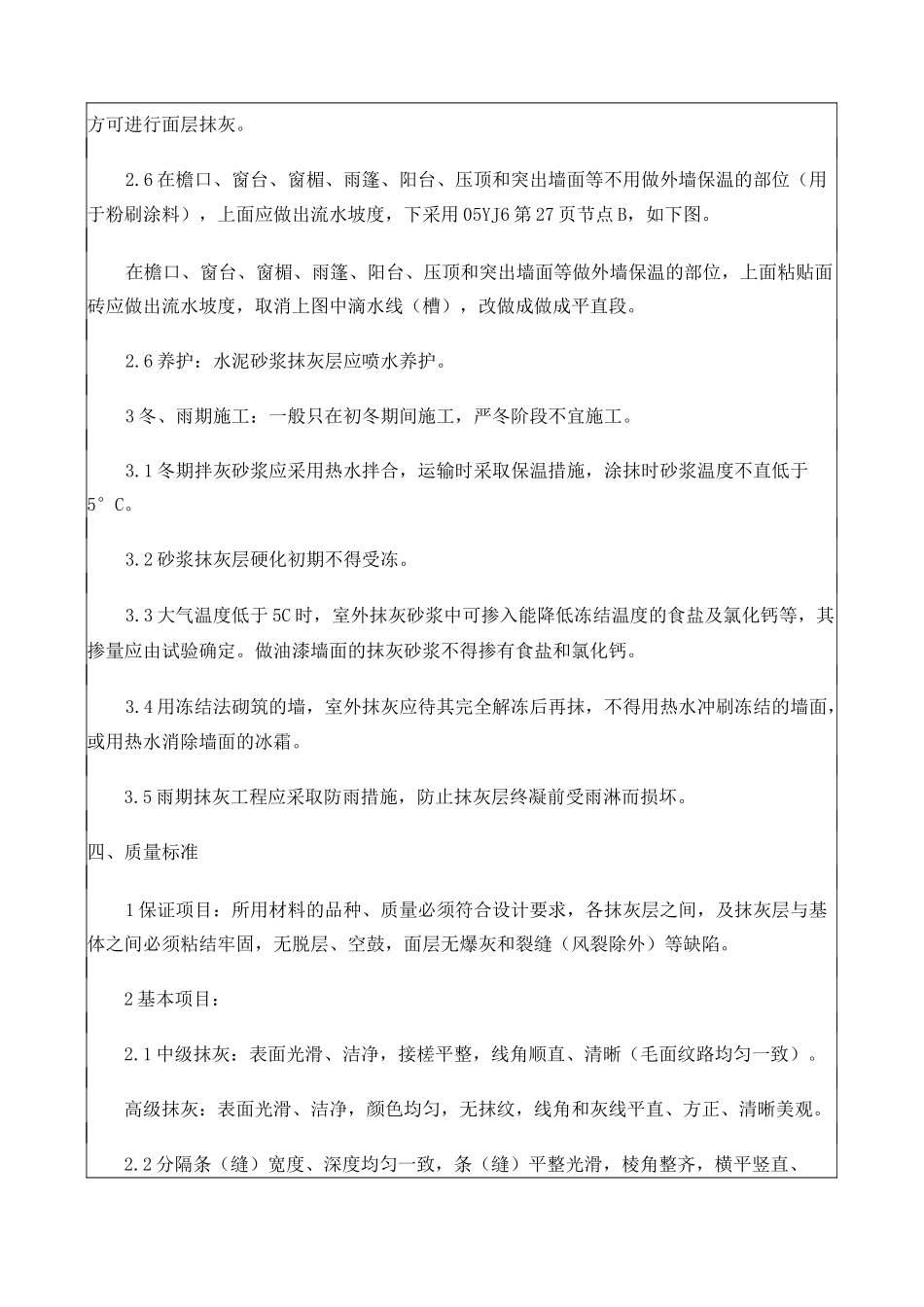

工程名称分部工程建筑装饰装修分项工程名称:一般抹灰(外墙抹灰)交底内容一、范围本工艺标准适用于工业与民用建筑的室外抹水泥砂浆找平层及粉刷(20mm厚)
二、施工准备1主要材料和机具:1
1水泥:32
5号复合硅酸盐水泥,颜色一致,宜采用同一批号的产品
2砂:平均粒径0
5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用
3主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分隔条、笤帚、锤子、錾子等
2作业条件:2
1结构工程全部完成,并经有关部门验收,达到合格标准
2砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润
3加气混凝土表面缺棱掉角需分层修补
做法是:先洇湿基体表面,所有粉刷基层全部甩掺水重10%的108胶水泥浆一道
4外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工
5施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200〜250mm,以利操作
为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求
为保证外墙抹水泥的颜色一致,严禁采用单排外架子
严禁在墙面上预留临时孔洞
6抹灰前应检查基体表面的平整,以决定其抹灰厚度
抹灰前应在大角的两面、阳台、窗台、碹脸两侧弹出抹灰层的控制线,以作为打底的依据
三、操作工艺1工艺流程:外墙板竖横缝处理一墙面清理一浇水混凝土湿墙面一甩浆一吊垂直、拉水平线、抹灰饼f弹灰层控制线f抹底层砂浆f抹罩灰面f养护2基层为混凝土及加气块外墙板:2
1基层处理:对所有墙体表面进行“毛化
处理,将基层表面清扫干净,用10%火碱水除去混凝土表面的油
