化粪池施工方案工程名称:吉林市青山碧水小区二期化粪池施工单位:吉林市隆峰建筑安装有限责任公司技术负责人:项目经理:项目技术负责人:编制人:审核人:编制时间:2012年3月3日1、工程概况本工程为吉林市青山碧水小区二期工程,工程项目为10号、12号两种型号的钢筋混凝土化粪池,其中10号化粪池2个,12号化粪池4个,共6个
做法详见图集03S702,选用地面可过汽车、有覆土、无地下水的型式,所用混凝土均为商品砼(考虑到冬季施工,需要外加防冻剂、早强剂,具体掺量以室外实际气温为准相应掺加)
2、施工准备1)物资准备根据施工方案和进度计划的要求,编制施工机具需要量计划、物质调拨计划,调备充足的施工机械设备2)成立施工领导小组组长:赵军副组长:曾宪文组员:代佳庆于丽红3、组织措施①进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案
方案确定后,要组织有关人员学习,并向队组进行交底
②进入冬季施工前,对参加冬施人员组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作
③及时接收天气预报,防止寒流突然袭击
4、劳动力组织计划内容:①充分利用我司的优点,调选技术素质高、思想好、能吃苦耐劳有丰富实际经验的管理人员组成该工程的项目管理班子
②所有人员由项部统一管理,协调指挥,按照施工进度和劳动力用量计划,组织各个工种的人员及时进场,并做好入场教育,对作业班组进行进度计划、安全措施、降低成本、保证质量、质量标准、安全生产、文明施工的交底,使大家能协调、齐心协力地保证本工程能优质高效地运行

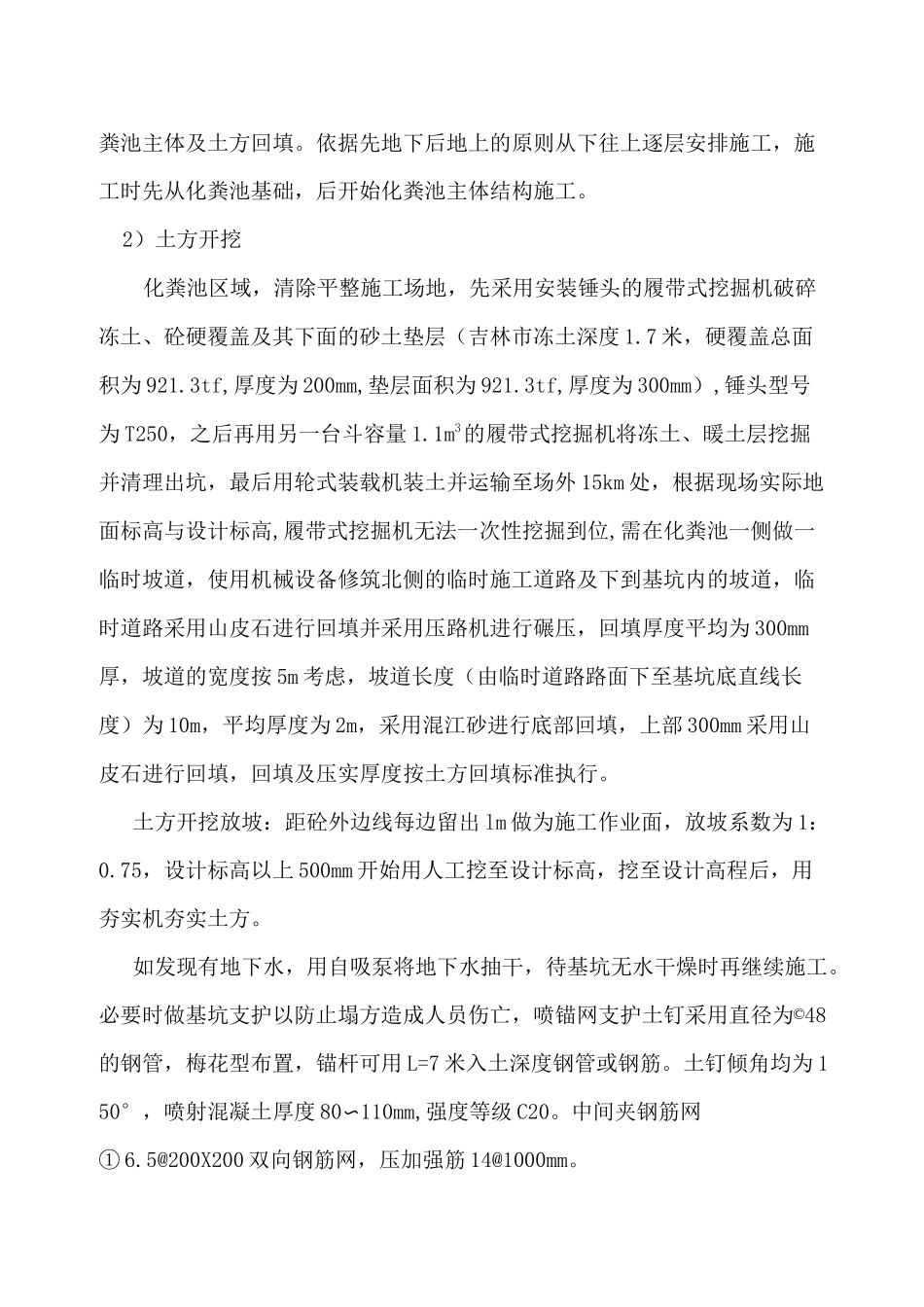

5、主要施工方法1)施工程序化粪池施工主要包括:定位放线(根据管线综合图,以9#楼A座、9#楼B座、4#楼、5#楼外墙为参照物,由于5#化粪池基坑内有一燃气管道,应甲方要求,5#化粪池在土方开挖后又整体向西侧平移了2m,井口与路边石、排水沟有冲突可适当调整井口位置,详见附图
