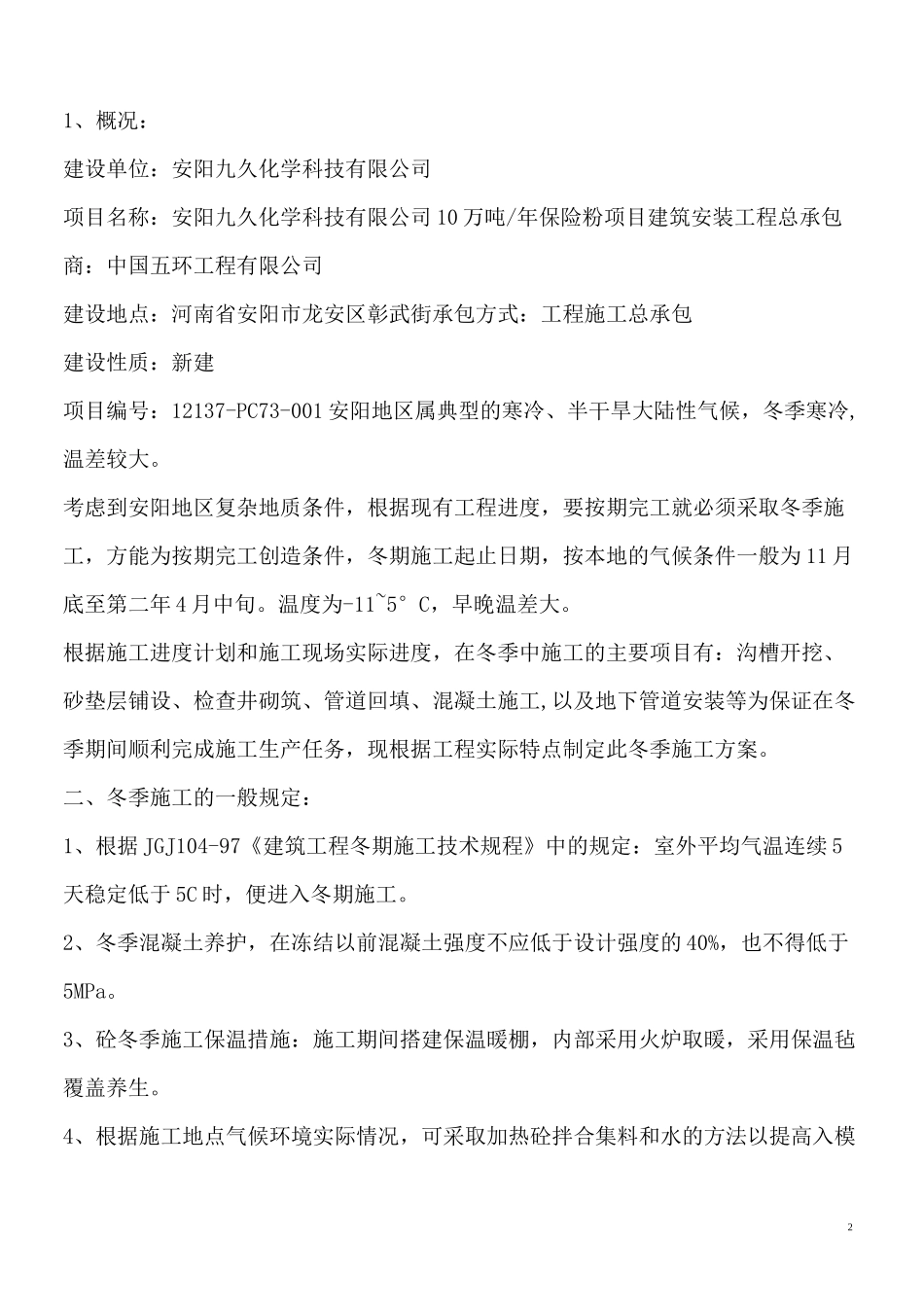

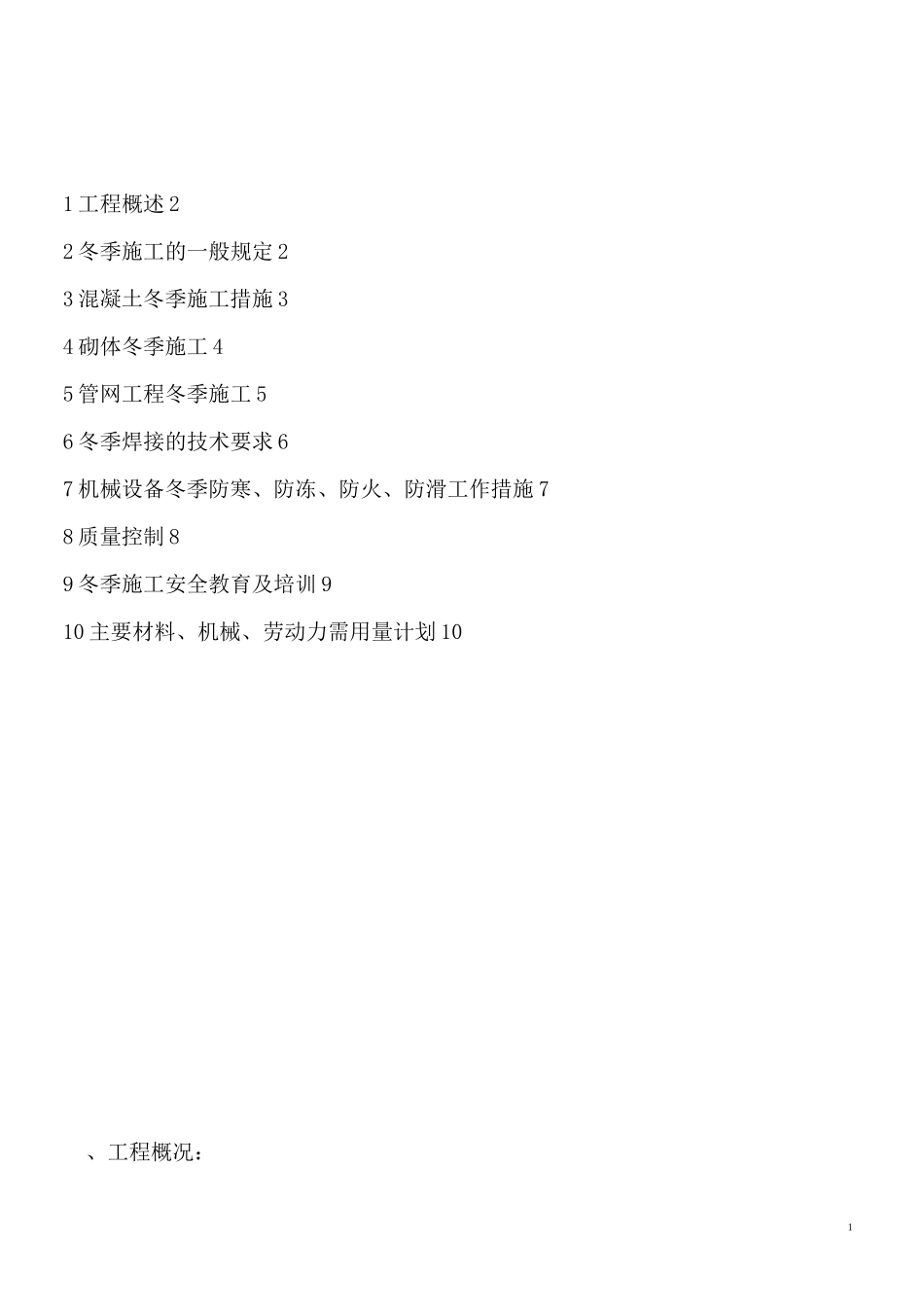

11工程概述22冬季施工的一般规定23混凝土冬季施工措施34砌体冬季施工45管网工程冬季施工56冬季焊接的技术要求67机械设备冬季防寒、防冻、防火、防滑工作措施78质量控制89冬季施工安全教育及培训910主要材料、机械、劳动力需用量计划10、工程概况:21、概况:建设单位:安阳九久化学科技有限公司项目名称:安阳九久化学科技有限公司10万吨/年保险粉项目建筑安装工程总承包商:中国五环工程有限公司建设地点:河南省安阳市龙安区彰武街承包方式:工程施工总承包建设性质:新建项目编号:12137-PC73-001安阳地区属典型的寒冷、半干旱大陆性气候,冬季寒冷,温差较大
考虑到安阳地区复杂地质条件,根据现有工程进度,要按期完工就必须采取冬季施工,方能为按期完工创造条件,冬期施工起止日期,按本地的气候条件一般为11月底至第二年4月中旬
温度为-11~5°C,早晚温差大
根据施工进度计划和施工现场实际进度,在冬季中施工的主要项目有:沟槽开挖、砂垫层铺设、检查井砌筑、管道回填、混凝土施工,以及地下管道安装等为保证在冬季期间顺利完成施工生产任务,现根据工程实际特点制定此冬季施工方案
二、冬季施工的一般规定:1、根据JGJ104-97《建筑工程冬期施工技术规程》中的规定:室外平均气温连续5天稳定低于5C时,便进入冬期施工
2、冬季混凝土养护,在冻结以前混凝土强度不应低于设计强度的40%,也不得低于5MPa
3、砼冬季施工保温措施:施工期间搭建保温暖棚,内部采用火炉取暖,采用保温毡覆盖养生

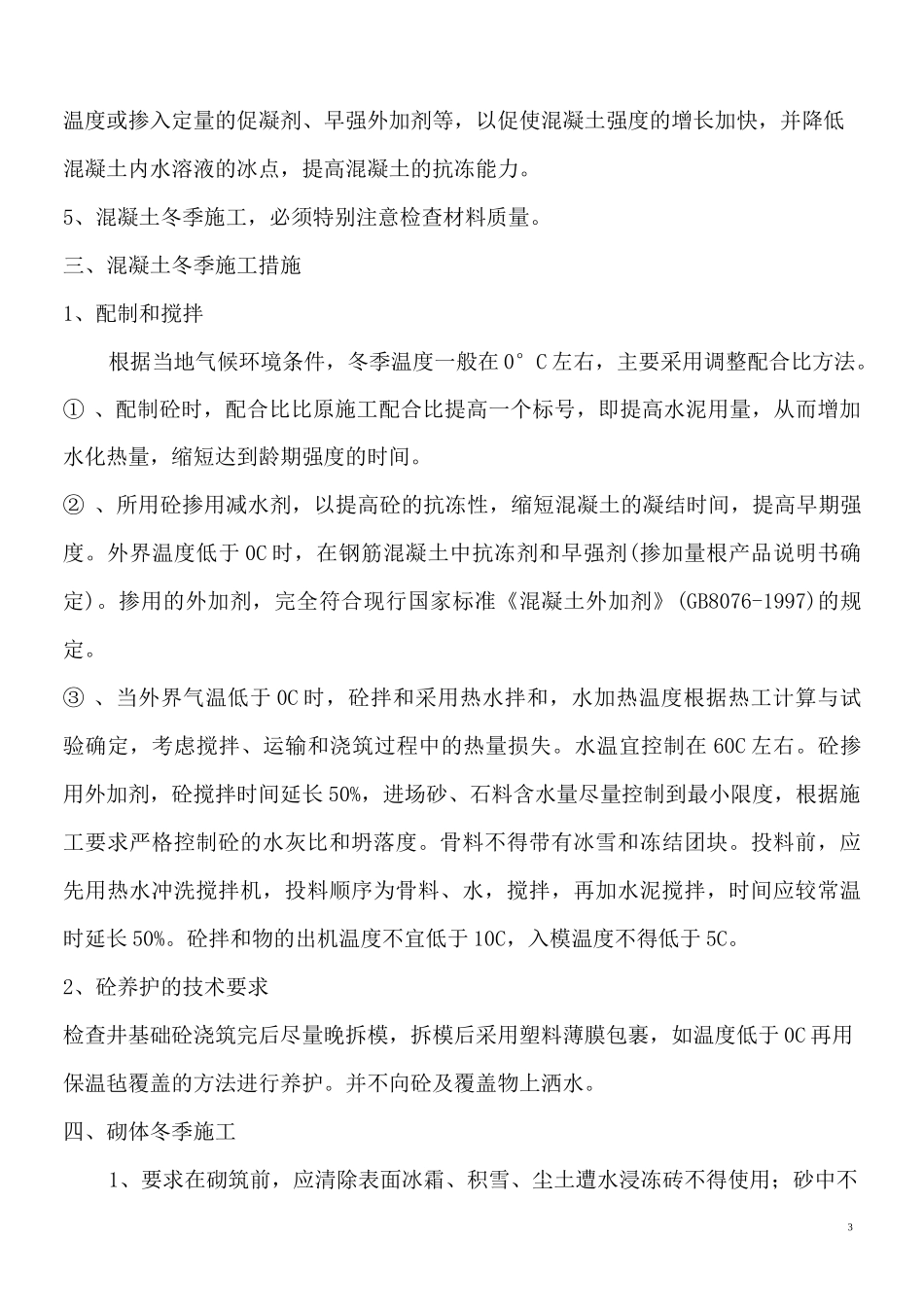

4、根据施工地点气候环境实际情况,可采取加热砼拌合集料和水的方法以提高入模3温度或掺入定量的促凝剂、早强外加剂等,以促使混凝土强度的增长加快,并降低混凝土内水溶液的冰点,提高混凝土的抗冻能力
5、混凝土冬季施工,必须特别注意检查材料质量
三、混凝土冬季施工措施1、配制和搅拌根据当地气候环境条件,冬季温度一般在0
