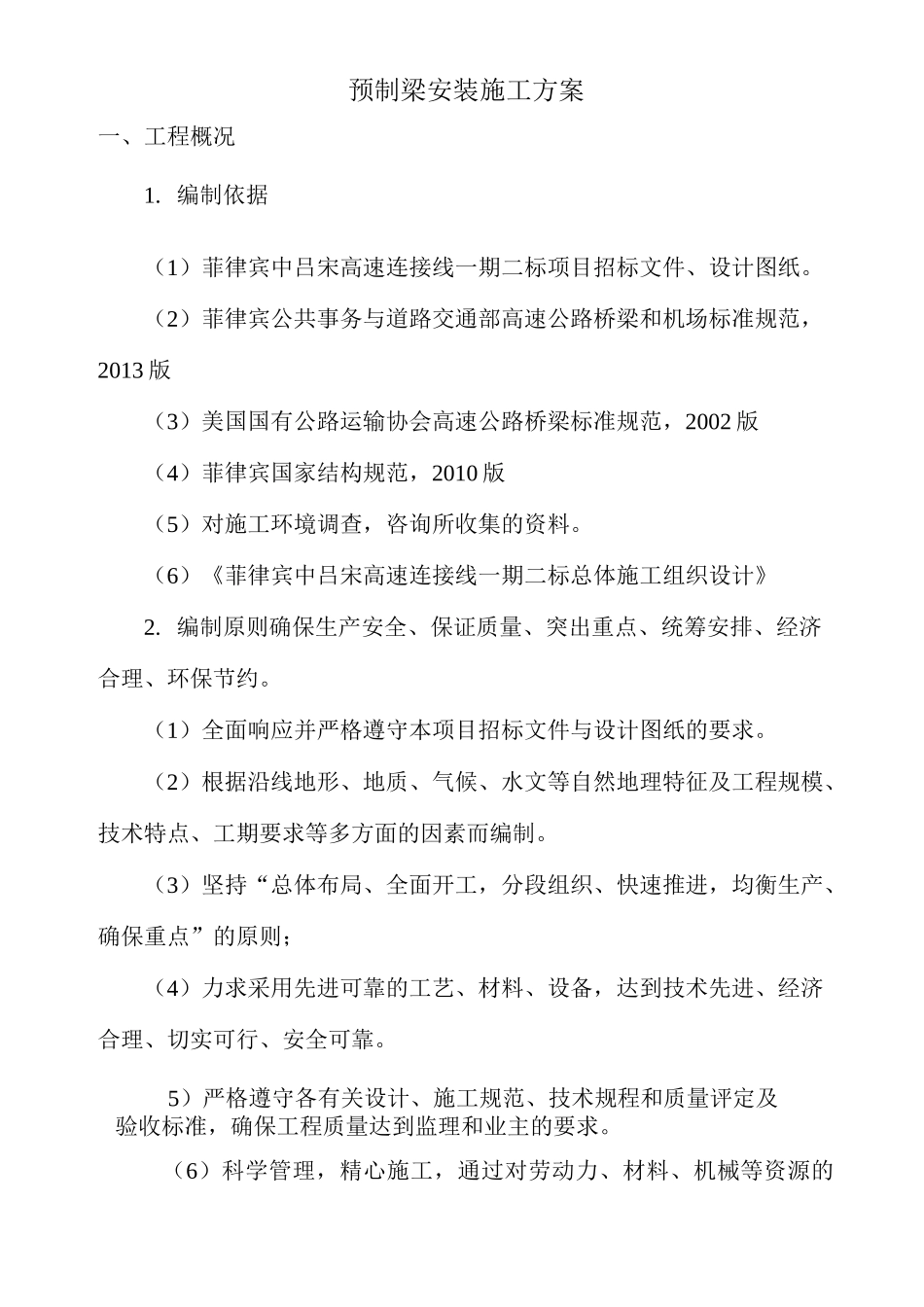

预制梁安装施工方案一、工程概况1
编制依据(1)菲律宾中吕宋高速连接线一期二标项目招标文件、设计图纸
(2)菲律宾公共事务与道路交通部高速公路桥梁和机场标准规范,2013版(3)美国国有公路运输协会高速公路桥梁标准规范,2002版(4)菲律宾国家结构规范,2010版(5)对施工环境调查,咨询所收集的资料
(6)《菲律宾中吕宋高速连接线一期二标总体施工组织设计》2
编制原则确保生产安全、保证质量、突出重点、统筹安排、经济合理、环保节约
(1)全面响应并严格遵守本项目招标文件与设计图纸的要求
(2)根据沿线地形、地质、气候、水文等自然地理特征及工程规模、技术特点、工期要求等多方面的因素而编制
(3)坚持“总体布局、全面开工,分段组织、快速推进,均衡生产、确保重点”的原则;(4)力求采用先进可靠的工艺、材料、设备,达到技术先进、经济合理、切实可行、安全可靠
5)严格遵守各有关设计、施工规范、技术规程和质量评定及验收标准,确保工程质量达到监理和业主的要求
(6)科学管理,精心施工,通过对劳动力、材料、机械等资源的合理配置,实现工程质量、安全、工期、成本及社会信誉的预期目标

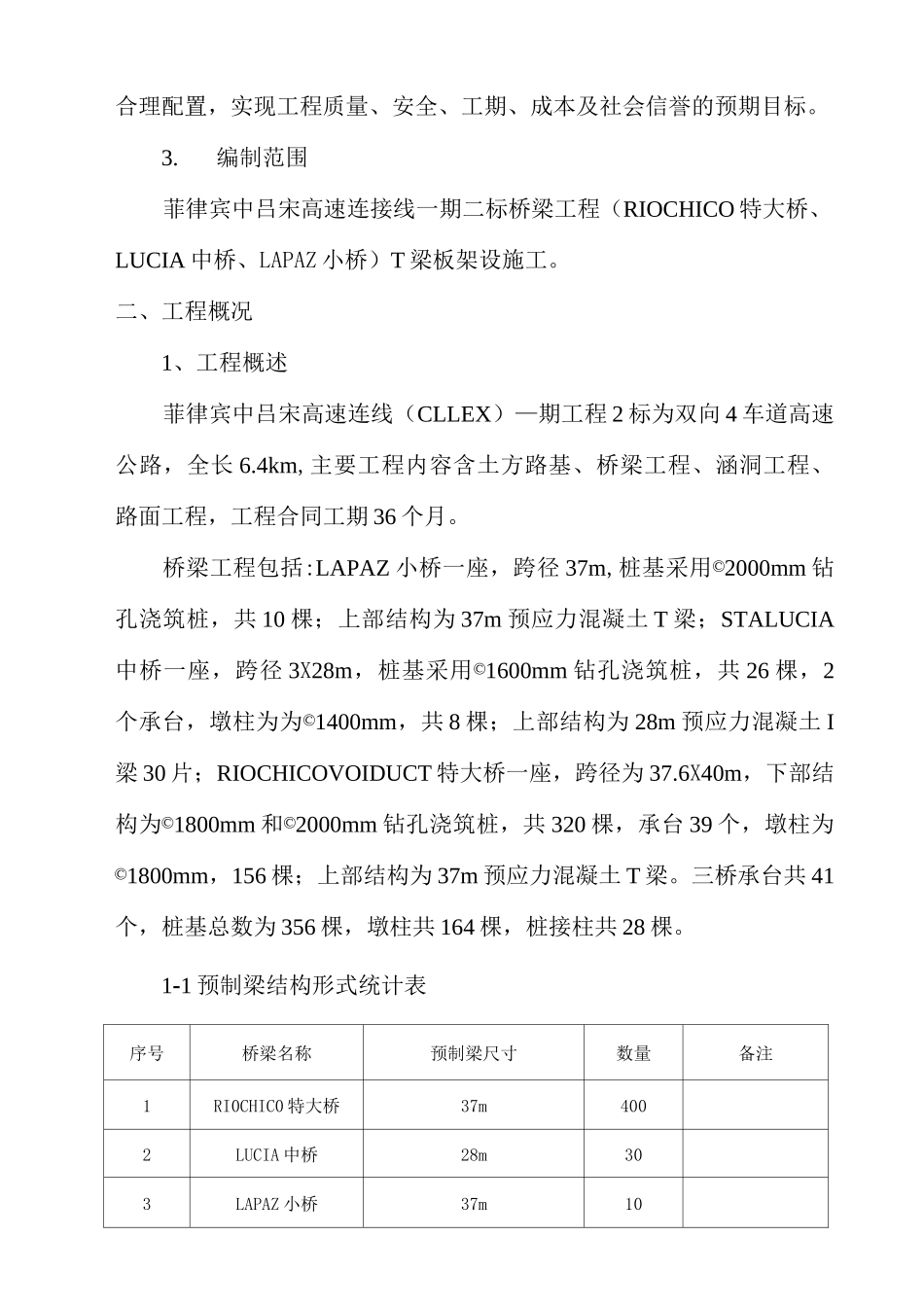

编制范围菲律宾中吕宋高速连接线一期二标桥梁工程(RIOCHICO特大桥、LUCIA中桥、LAPAZ小桥)T梁板架设施工

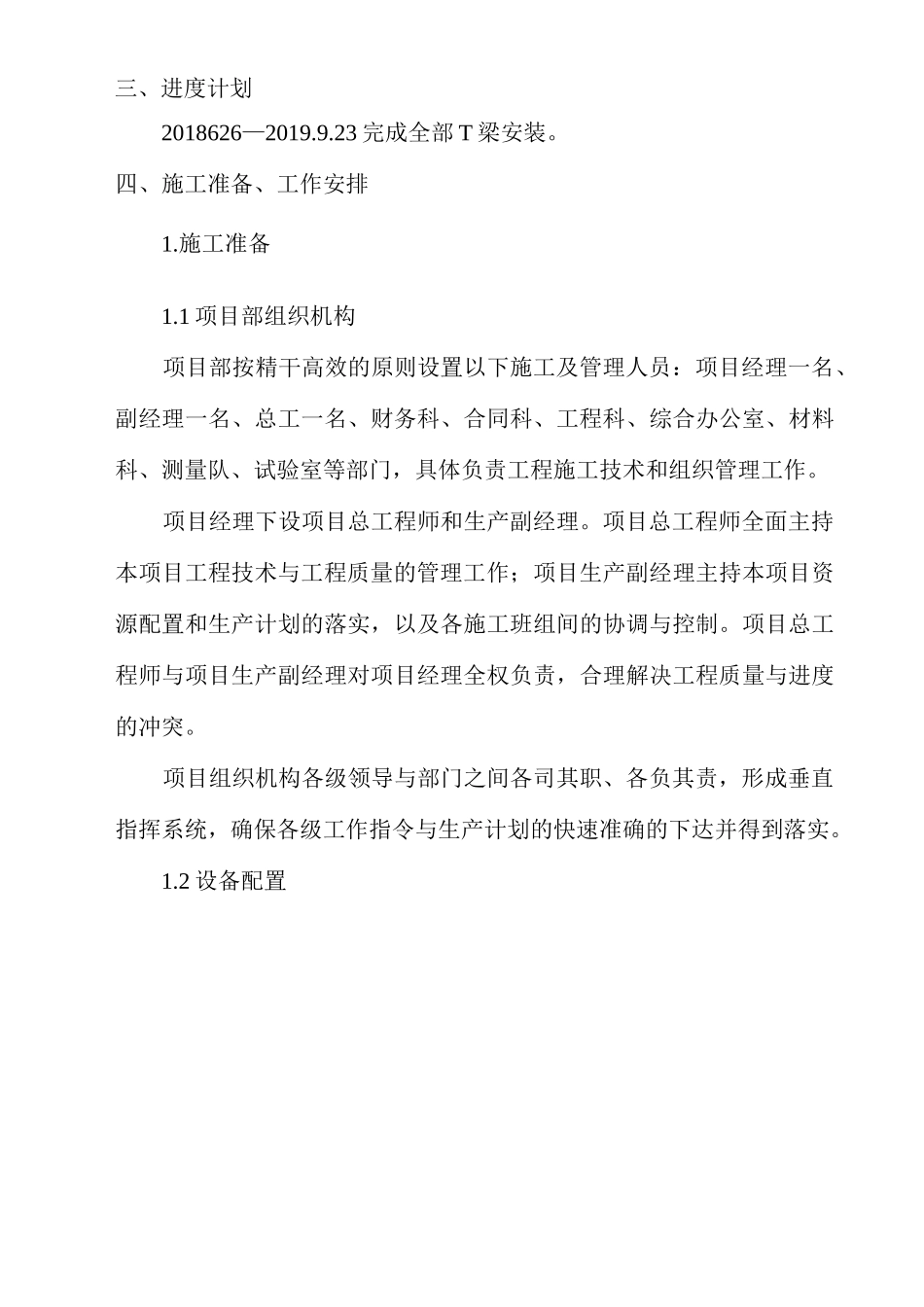

二、工程概况1、工程概述菲律宾中吕宋高速连线(CLLEX)—期工程2标为双向4车道高速公路,全长6
4km,主要工程内容含土方路基、桥梁工程、涵洞工程、路面工程,工程合同工期36个月
桥梁工程包括:LAPAZ小桥一座,跨径37m,桩基采用©2000mm钻孔浇筑桩,共10棵;上部结构为37m预应力混凝土T梁;STALUCIA中桥一座,跨径3X28m,桩基采用©1600mm钻孔浇筑桩,共26棵,2个承台,墩柱为为©1400mm,共8棵;上部结构为28m预应力混凝土I梁30片;RIOCHICOVO
