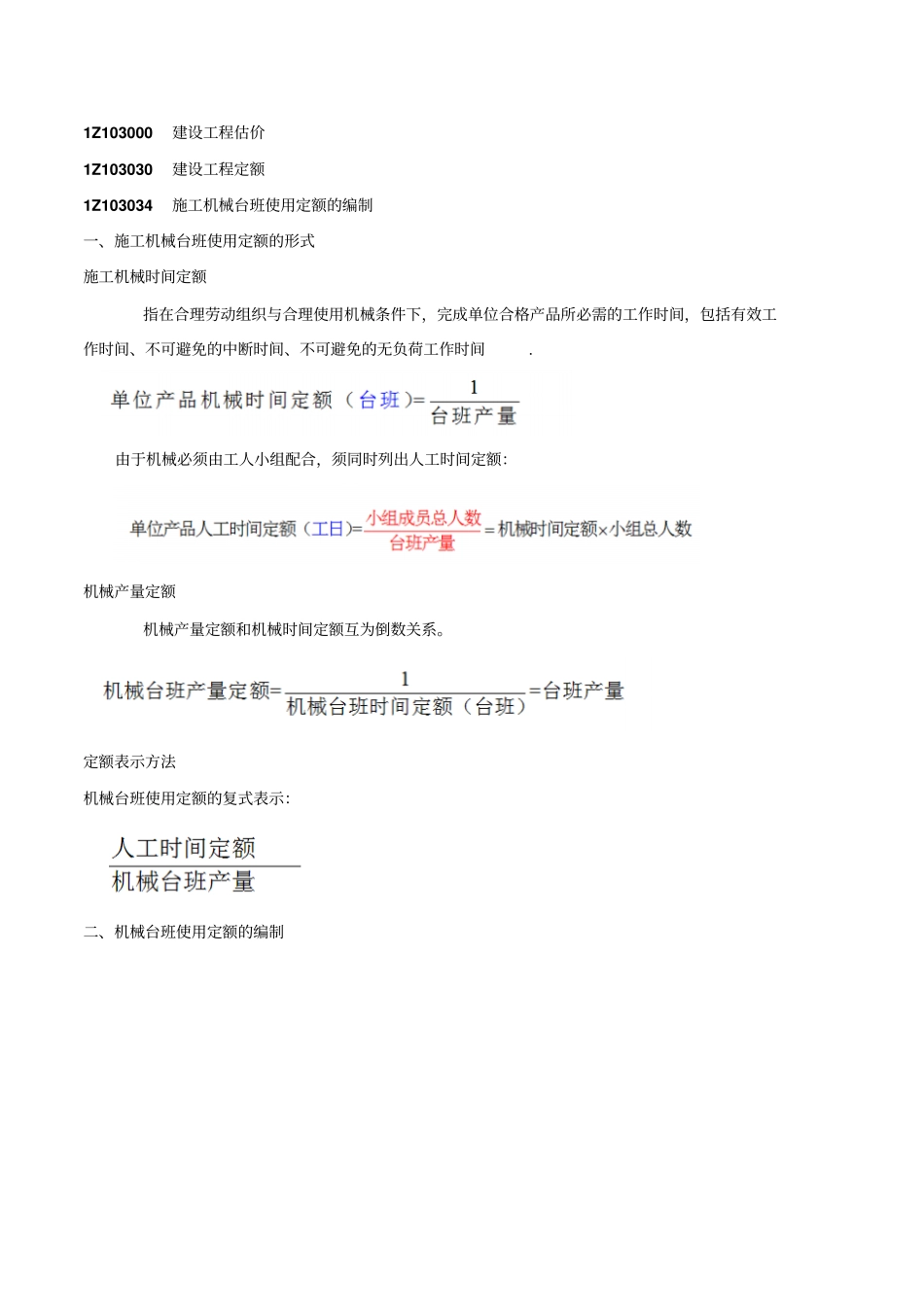

1Z103000建设工程估价1Z103030建设工程定额1Z103034施工机械台班使用定额的编制一、施工机械台班使用定额的形式施工机械时间定额指在合理劳动组织与合理使用机械条件下,完成单位合格产品所必需的工作时间,包括有效工作时间、不可避免的中断时间、不可避免的无负荷工作时间
由于机械必须由工人小组配合,须同时列出人工时间定额:机械产量定额机械产量定额和机械时间定额互为倒数关系

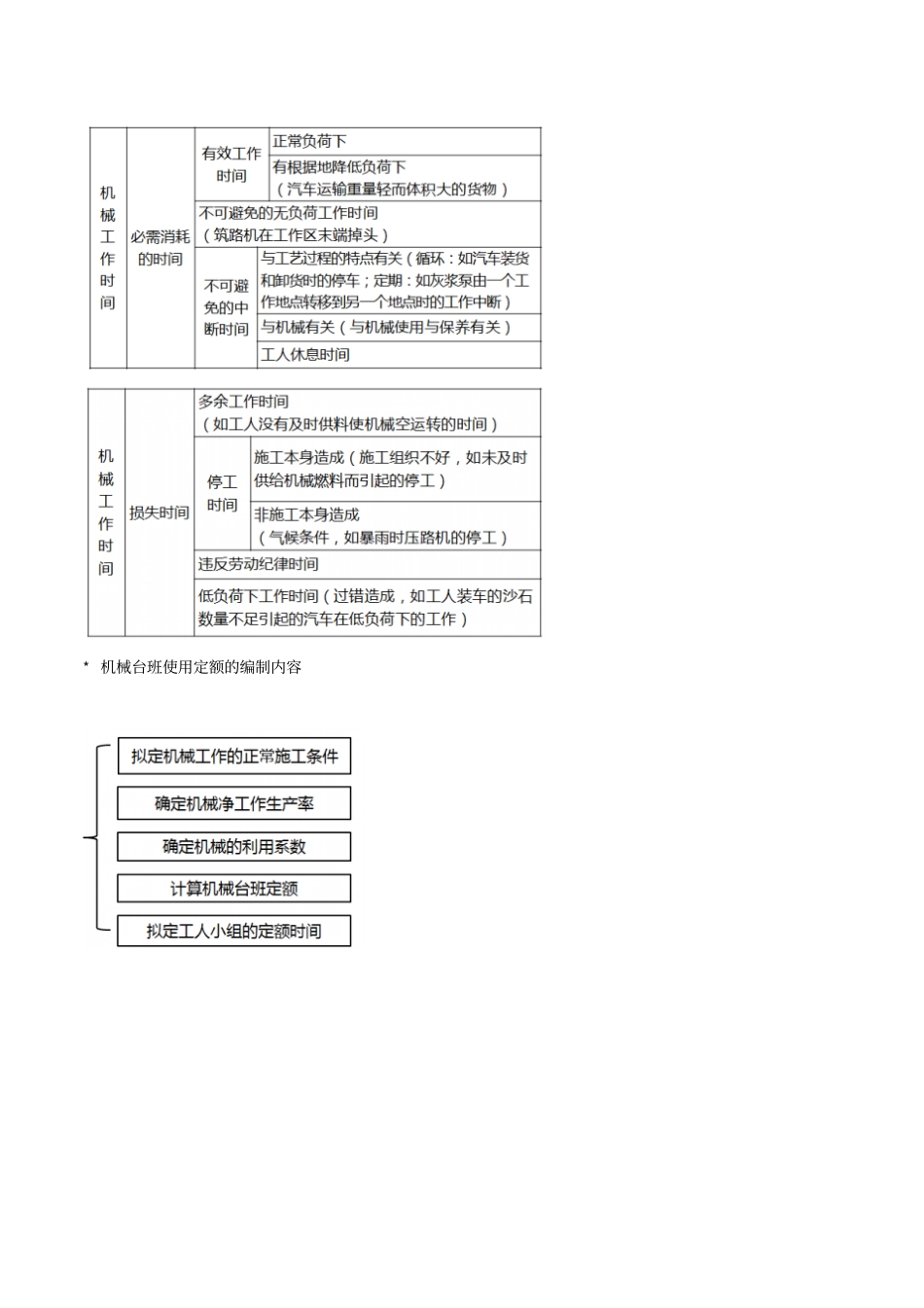

定额表示方法机械台班使用定额的复式表示:二、机械台班使用定额的编制*机械台班使用定额的编制内容历年真题解读【2014】在机械工作时间消耗分类中,由于人工装料数量不足引起的机械不能满负荷工作的时间属于()A、有根据地降低负荷下的工作时间B、机械的多余工作时间C、正常负荷下的有效工作时间D、低负荷下的工作时间【答案】D【解析】低负荷下的工作时间,是由于工人或技术人员的过错所造成的施工机械在降低负荷的情况下工作的时间
例如,工人装车的砂石数量不足引起的汽车在降低负荷的情况下工作所延续的时间
此项工作时间不能作为计算时间定额的基础

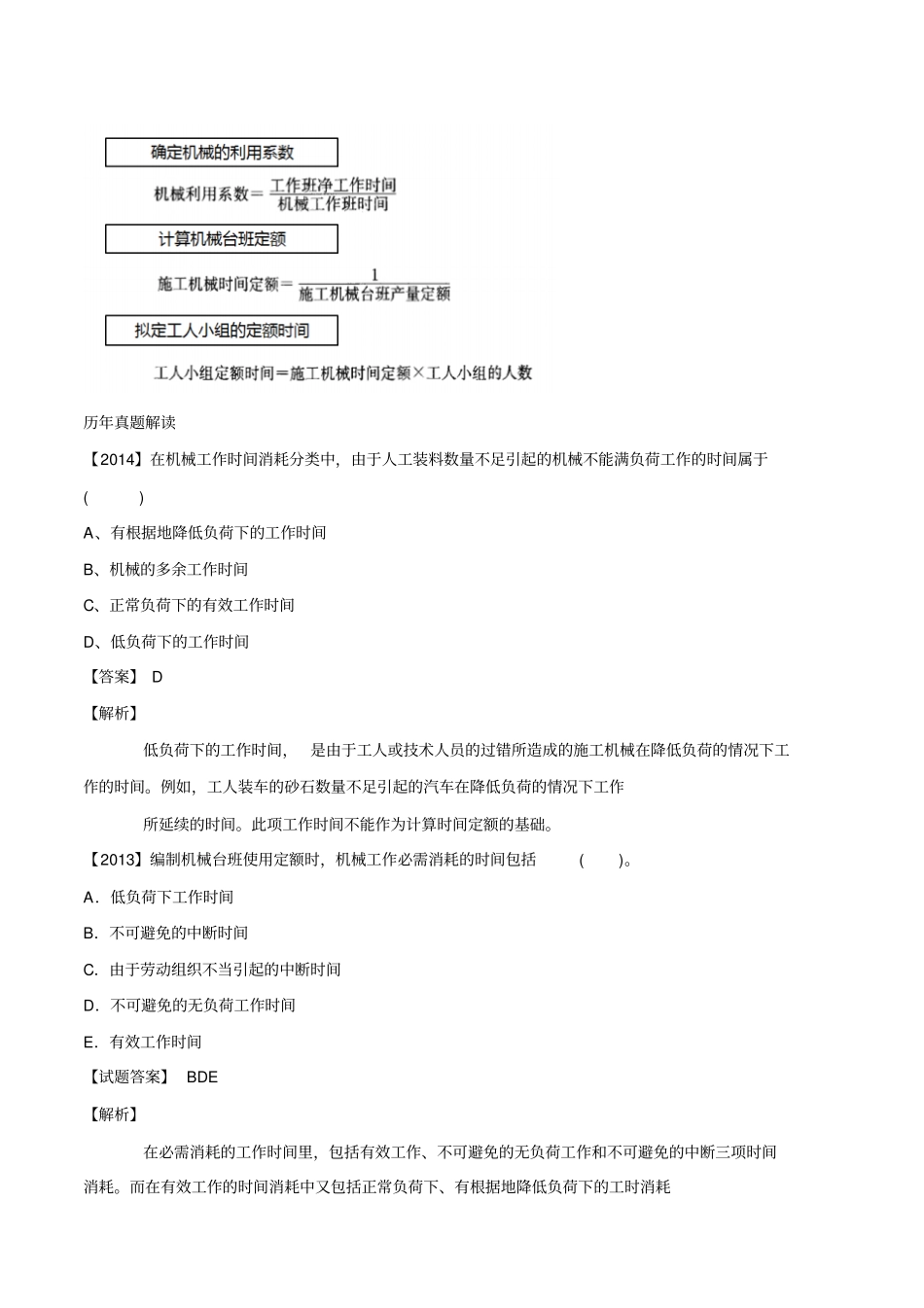

【2013】编制机械台班使用定额时,机械工作必需消耗的时间包括()
A.低负荷下工作时间B.不可避免的中断时间C.由于劳动组织不当引起的中断时间D.不可避免的无负荷工作时间E.有效工作时间【试题答案】BDE【解析】在必需消耗的工作时间里,包括有效工作、不可避免的无负荷工作和不可避免的中断三项时间消耗
而在有效工作的时间消耗中又包括正常负荷下、有根据地降低负荷下的工时消耗【2012】编制施工机械台班使用定额时,属于机械工作实践中损失时间的有()A
施工本身原因造成的停工时间B
非施工原因造成的停工时间C
违反劳动纪律引起的时间损失D
工人正常的休息时间E
低负荷下的工作时间【答案】ABCE【解析】教材图1Z103034机械工作时间分类图;损失的工作时间,包括多余工作、停工、违背劳
