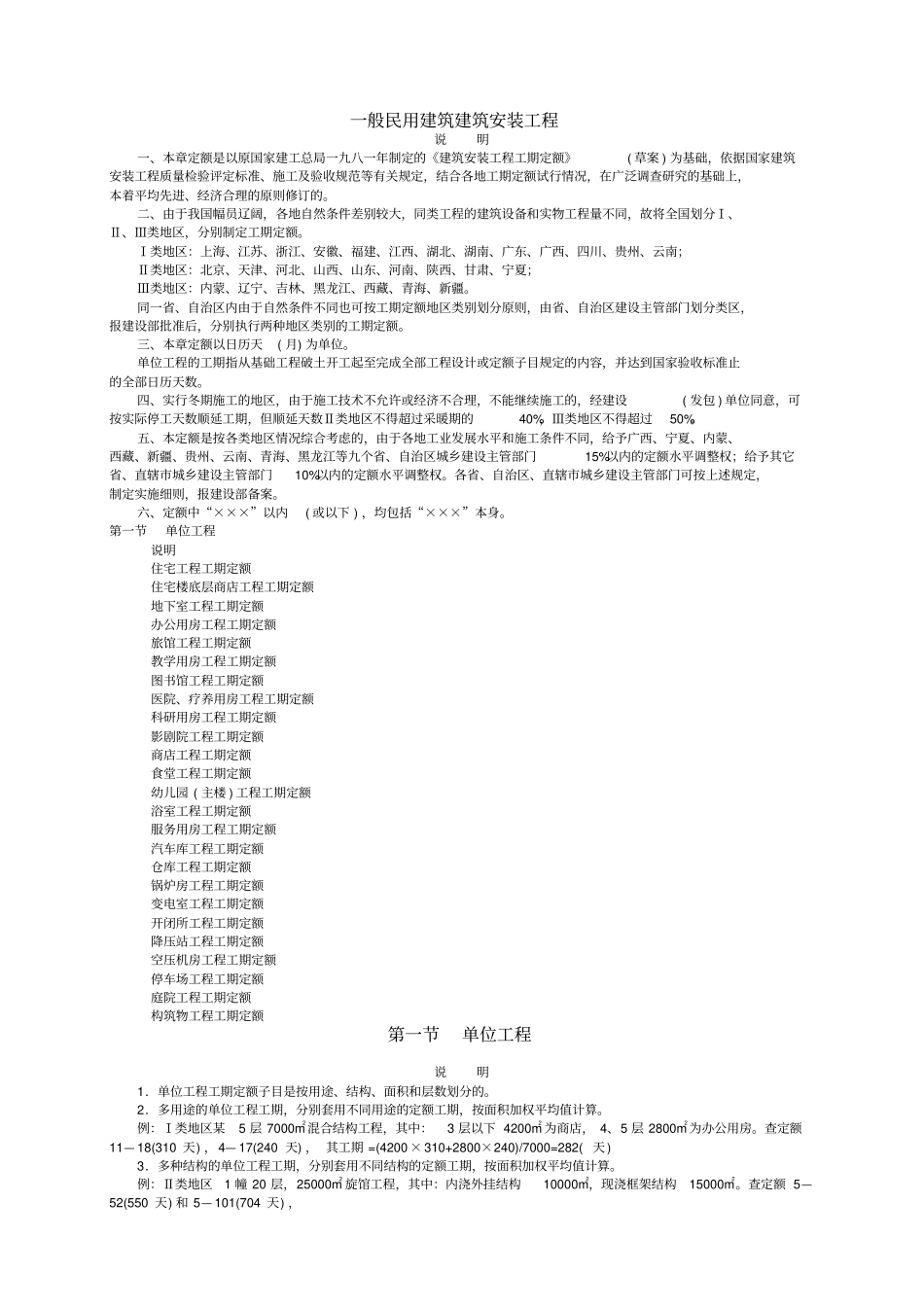

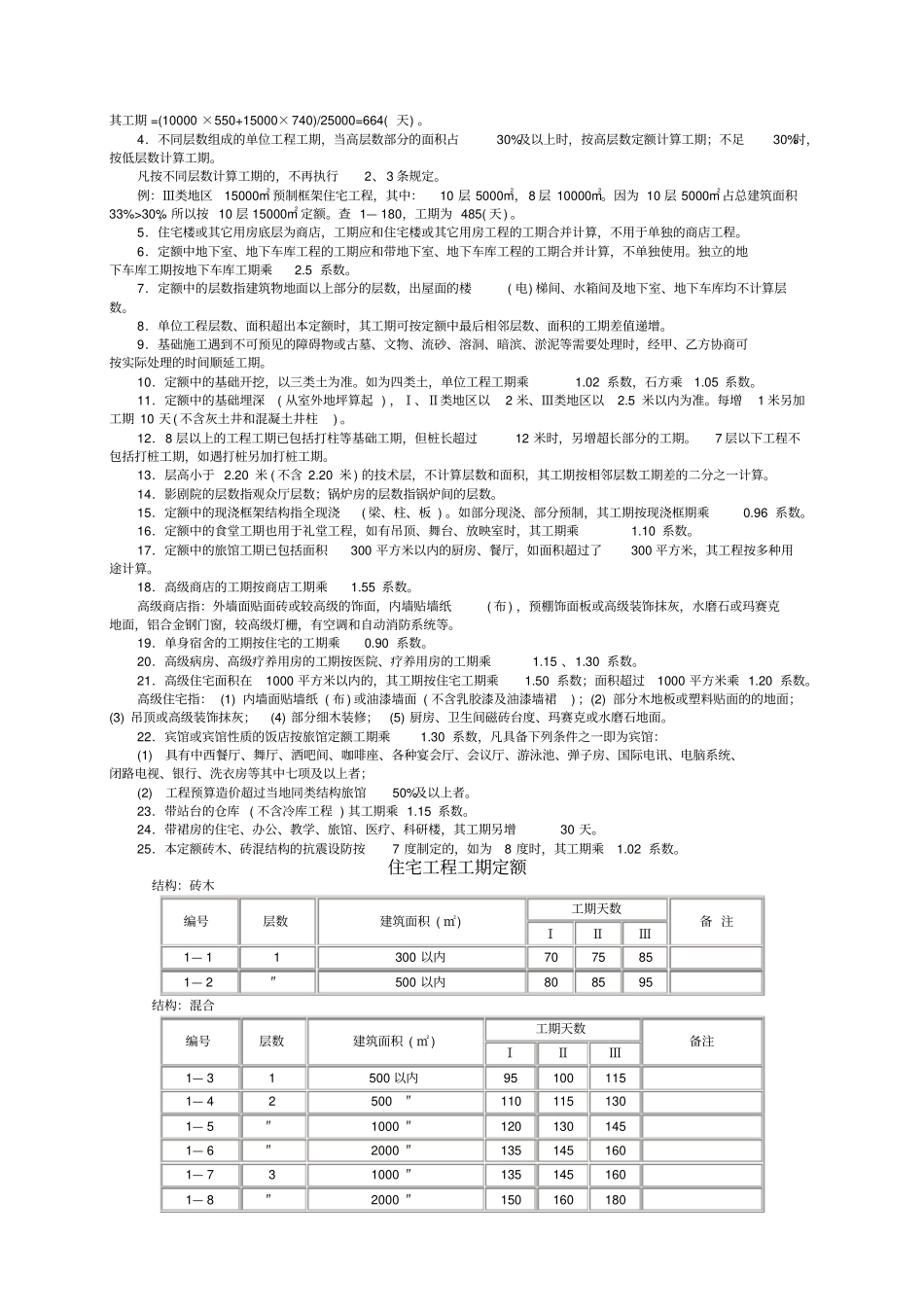

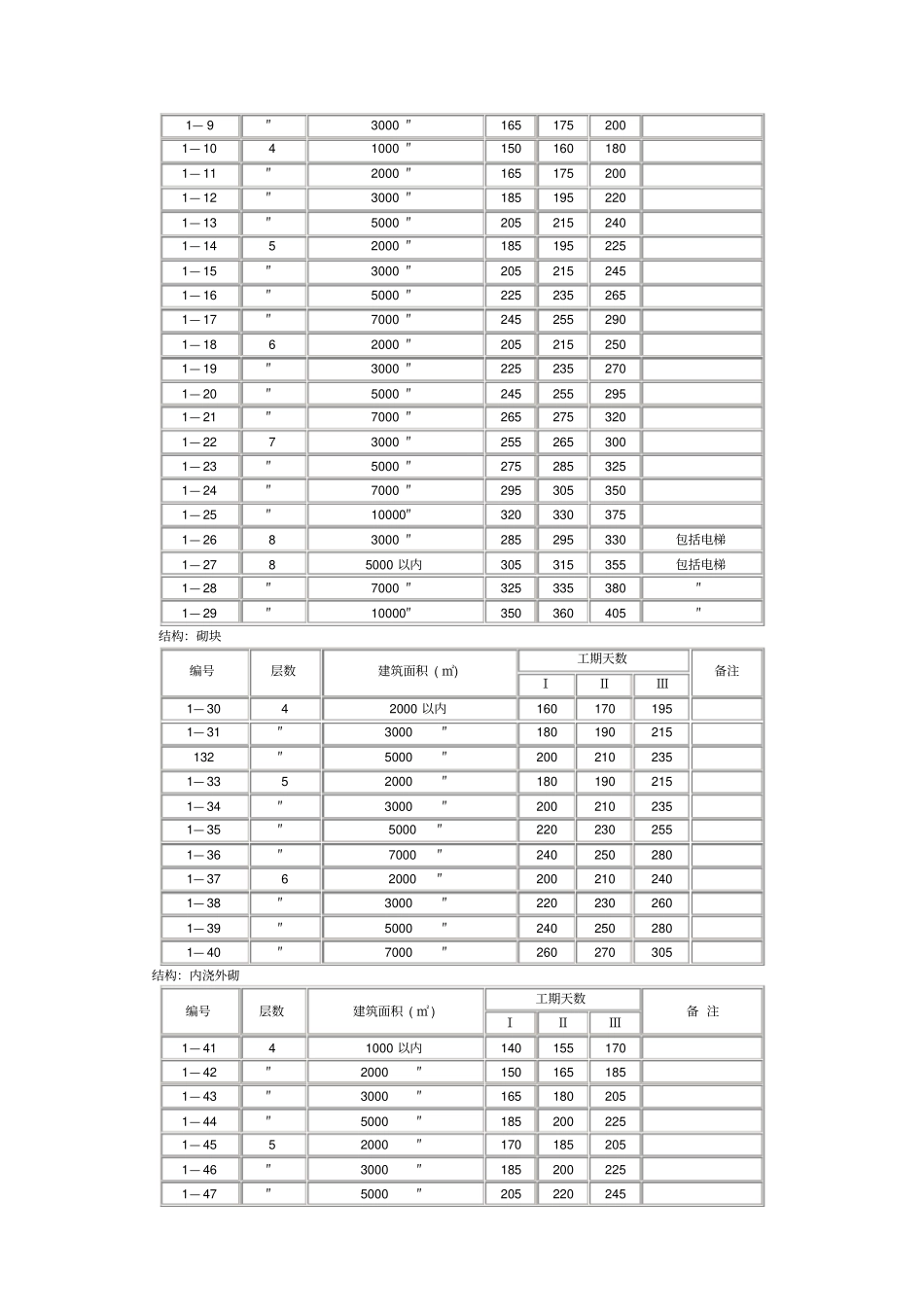

一般民用建筑建筑安装工程说明一、本章定额是以原国家建工总局一九八一年制定的《建筑安装工程工期定额》(草案)为基础,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,结合各地工期定额试行情况,在广泛调查研究的基础上,本着平均先进、经济合理的原则修订的
二、由于我国幅员辽阔,各地自然条件差别较大,同类工程的建筑设备和实物工程量不同,故将全国划分Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额
Ⅰ类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南;Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏;Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆
同一省、自治区内由于自然条件不同也可按工期定额地区类别划分原则,由省、自治区建设主管部门划分类区,报建设部批准后,分别执行两种地区类别的工期定额
三、本章定额以日历天(月)为单位
单位工程的工期指从基础工程破土开工起至完成全部工程设计或定额子目规定的内容,并达到国家验收标准止的全部日历天数
四、实行冬期施工的地区,由于施工技术不允许或经济不合理,不能继续施工的,经建设(发包)单位同意,可按实际停工天数顺延工期,但顺延天数Ⅱ类地区不得超过采暖期的40%,Ⅲ类地区不得超过50%
五、本定额是按各类地区情况综合考虑的,由于各地工业发展水平和施工条件不同,给予广西、宁夏、内蒙、西藏、新疆、贵州、云南、青海、黑龙江等九个省、自治区城乡建设主管部门15%以内的定额水平调整权;给予其它省、直辖市城乡建设主管部门10%以内的定额水平调整权
各省、自治区、直辖市城乡建设主管部门可按上述规定,制定实施细则,报建设部备案
六、定额中“×××”以内(或以下),均包括“×××”本身
第一节单位工程说明住宅工程工期定额住宅楼底层商店工程工期定额地下室工程工期定额办公用房工程工期定额旅馆工程工期定额教学用房工程工期定
