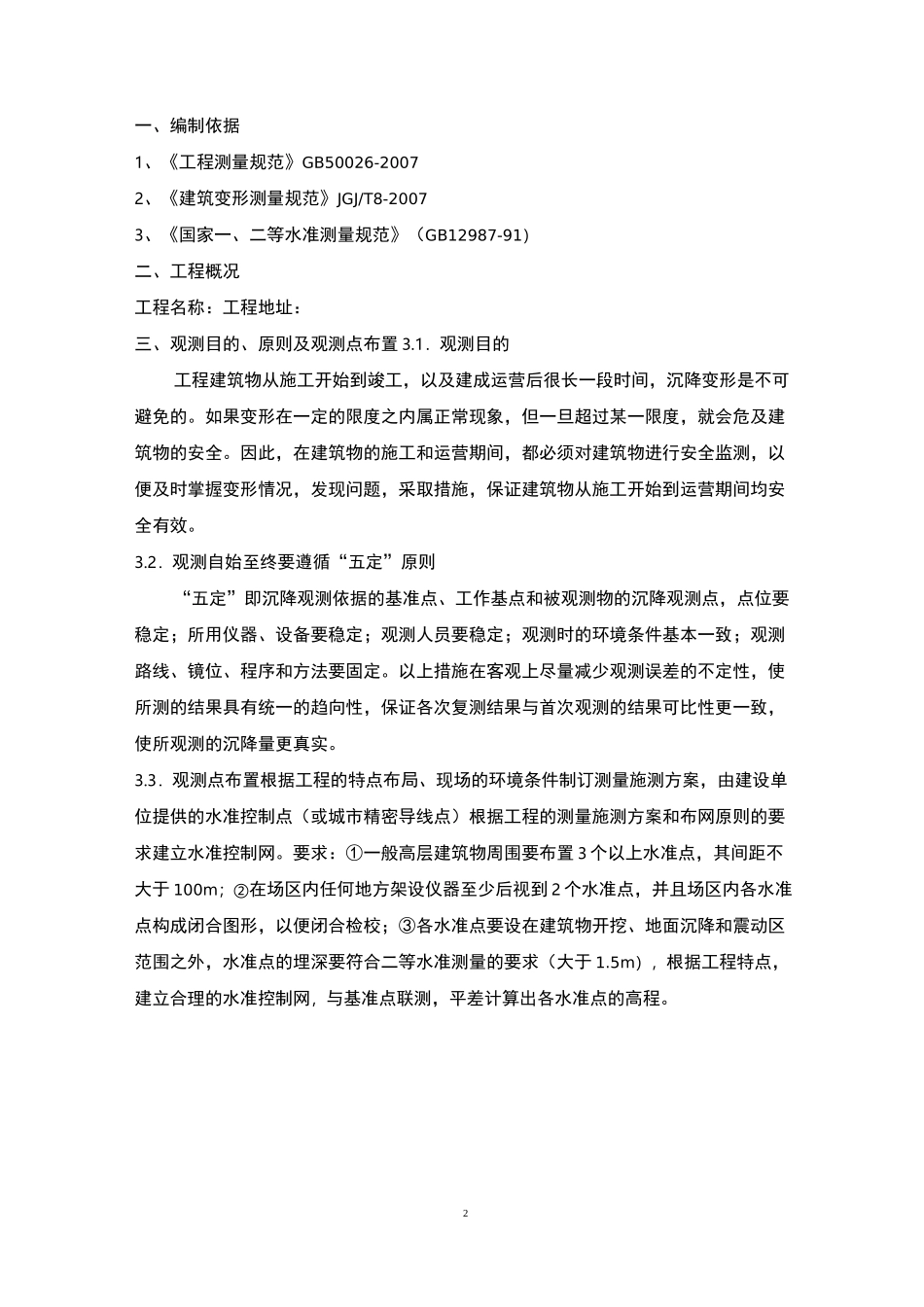

1降观施XXXXXXXXX项目沉降观测工程编制单位:编制人:编制时间:2018年3月25日一、编制依据1二、工程概况1三、观测目的、原则及布置1四、观测周期2五、沉降观测3六、测量复核措施及资料的整理4七、施工测量工作的组织与管理4八、仪器保养和使用制度4九、测量管理制度4、52一、编制依据1、《工程测量规范》GB50026-20072、《建筑变形测量规范》JGJ/T8-20073、《国家一、二等水准测量规范》(GB12987-91)二、工程概况工程名称:工程地址:三、观测目的、原则及观测点布置3

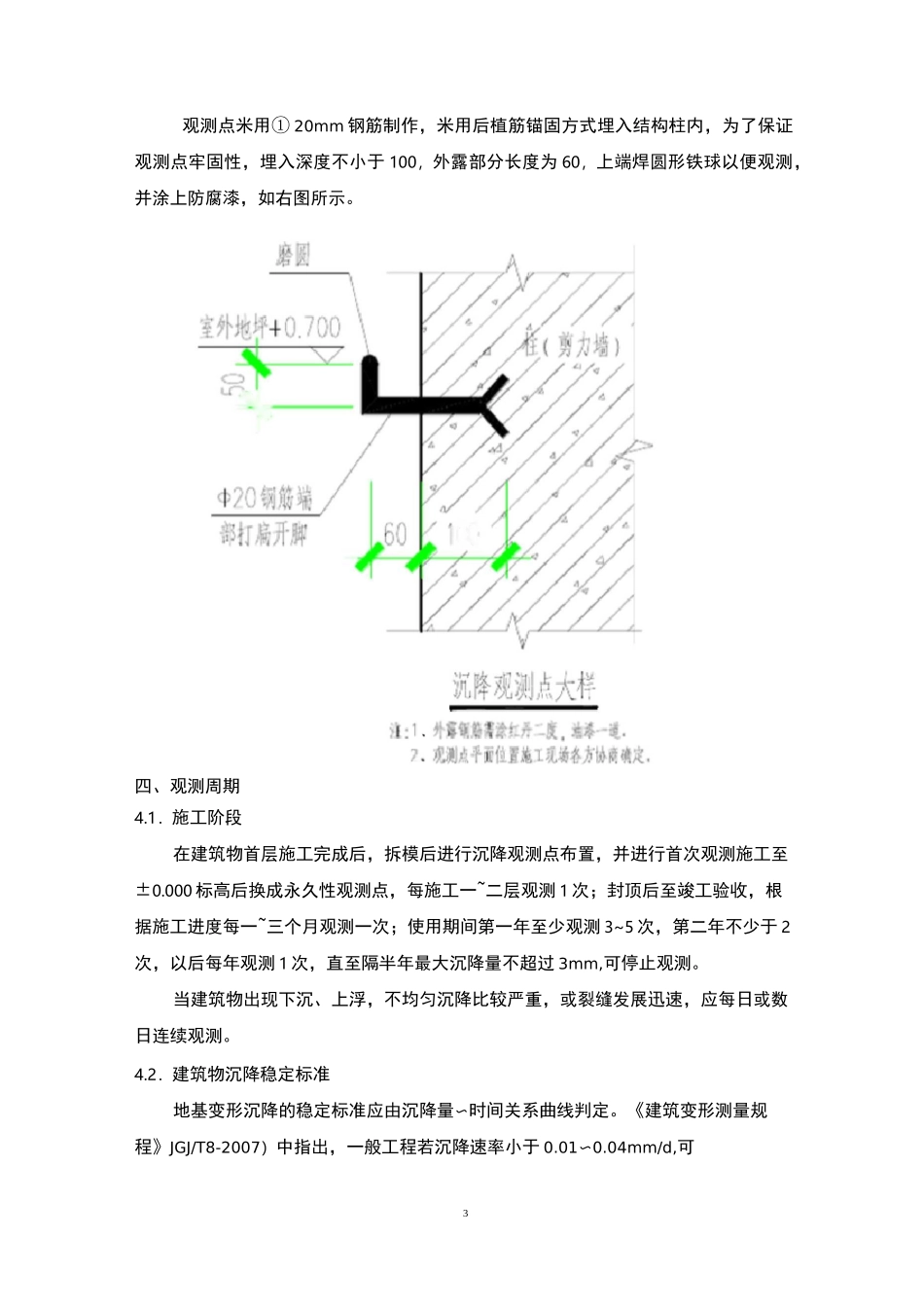

1.观测目的工程建筑物从施工开始到竣工,以及建成运营后很长一段时间,沉降变形是不可避免的
如果变形在一定的限度之内属正常现象,但一旦超过某一限度,就会危及建筑物的安全
因此,在建筑物的施工和运营期间,都必须对建筑物进行安全监测,以便及时掌握变形情况,发现问题,采取措施,保证建筑物从施工开始到运营期间均安全有效
2.观测自始至终要遵循“五定”原则“五定”即沉降观测依据的基准点、工作基点和被观测物的沉降观测点,点位要稳定;所用仪器、设备要稳定;观测人员要稳定;观测时的环境条件基本一致;观测路线、镜位、程序和方法要固定
以上措施在客观上尽量减少观测误差的不定性,使所测的结果具有统一的趋向性,保证各次复测结果与首次观测的结果可比性更一致,使所观测的沉降量更真实
3.观测点布置根据工程的特点布局、现场的环境条件制订测量施测方案,由建设单位提供的水准控制点(或城市精密导线点)根据工程的测量施测方案和布网原则的要求建立水准控制网
要求:①一般高层建筑物周围要布置3个以上水准点,其间距不大于100m;②在场区内任何地方架设仪器至少后视到2个水准点,并且场区内各水准点构成闭合图形,以便闭合检校;③各水准点要设在建筑物开挖、地面沉降和震动区范围之外,水准点的埋深要符合二等水准测量的要求(大于
