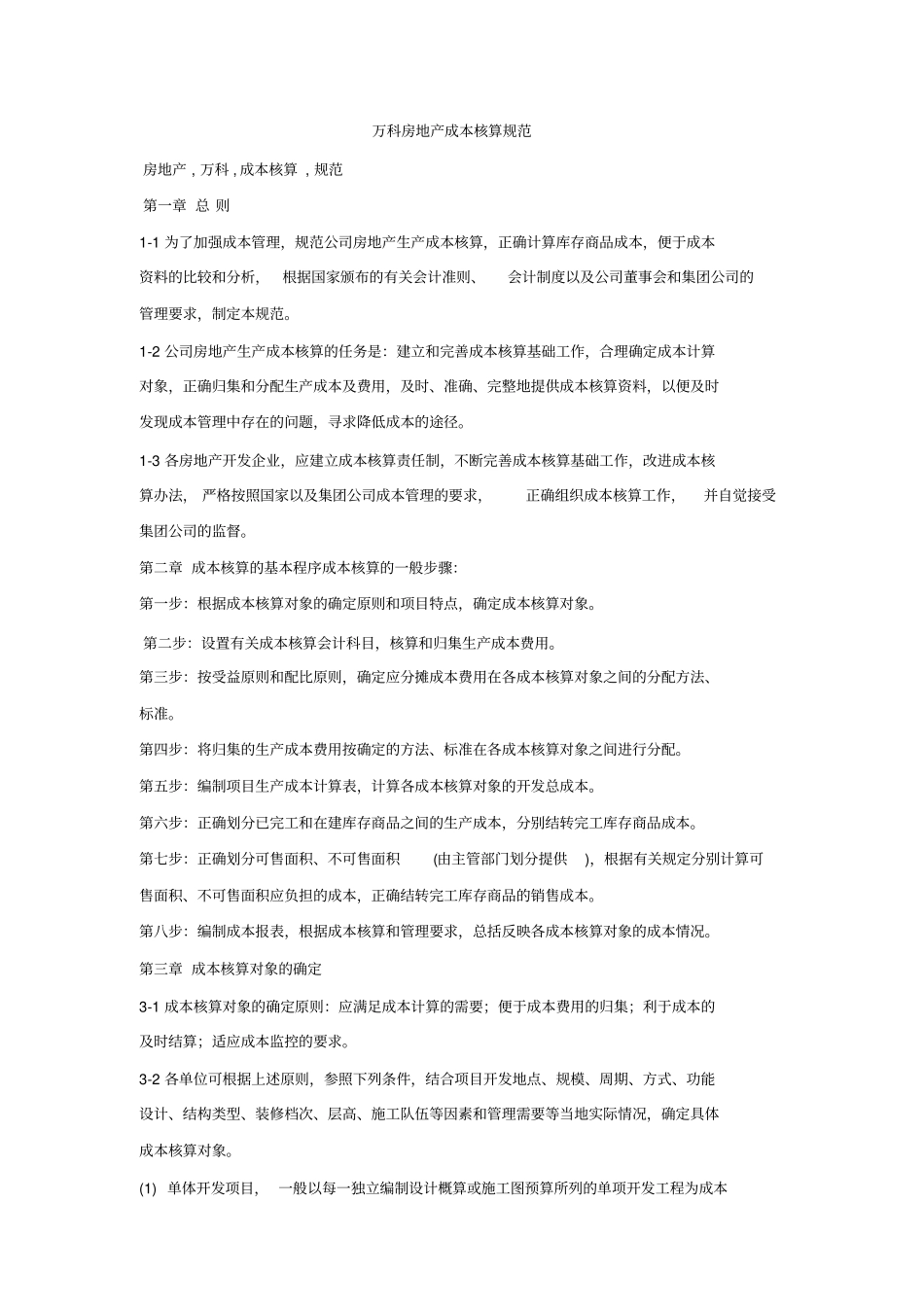

万科房地产成本核算规范房地产,万科,成本核算,规范第一章总则1-1为了加强成本管理,规范公司房地产生产成本核算,正确计算库存商品成本,便于成本资料的比较和分析,根据国家颁布的有关会计准则、会计制度以及公司董事会和集团公司的管理要求,制定本规范
1-2公司房地产生产成本核算的任务是:建立和完善成本核算基础工作,合理确定成本计算对象,正确归集和分配生产成本及费用,及时、准确、完整地提供成本核算资料,以便及时发现成本管理中存在的问题,寻求降低成本的途径
1-3各房地产开发企业,应建立成本核算责任制,不断完善成本核算基础工作,改进成本核算办法,严格按照国家以及集团公司成本管理的要求,正确组织成本核算工作,并自觉接受集团公司的监督
第二章成本核算的基本程序成本核算的一般步骤:第一步:根据成本核算对象的确定原则和项目特点,确定成本核算对象
第二步:设置有关成本核算会计科目,核算和归集生产成本费用
第三步:按受益原则和配比原则,确定应分摊成本费用在各成本核算对象之间的分配方法、标准
第四步:将归集的生产成本费用按确定的方法、标准在各成本核算对象之间进行分配
第五步:编制项目生产成本计算表,计算各成本核算对象的开发总成本
第六步:正确划分已完工和在建库存商品之间的生产成本,分别结转完工库存商品成本
第七步:正确划分可售面积、不可售面积(由主管部门划分提供),根据有关规定分别计算可售面积、不可售面积应负担的成本,正确结转完工库存商品的销售成本
第八步:编制成本报表,根据成本核算和管理要求,总括反映各成本核算对象的成本情况
第三章成本核算对象的确定3-1成本核算对象的确定原则:应满足成本计算的需要;便于成本费用的归集;利于成本的及时结算;适应成本监控的要求

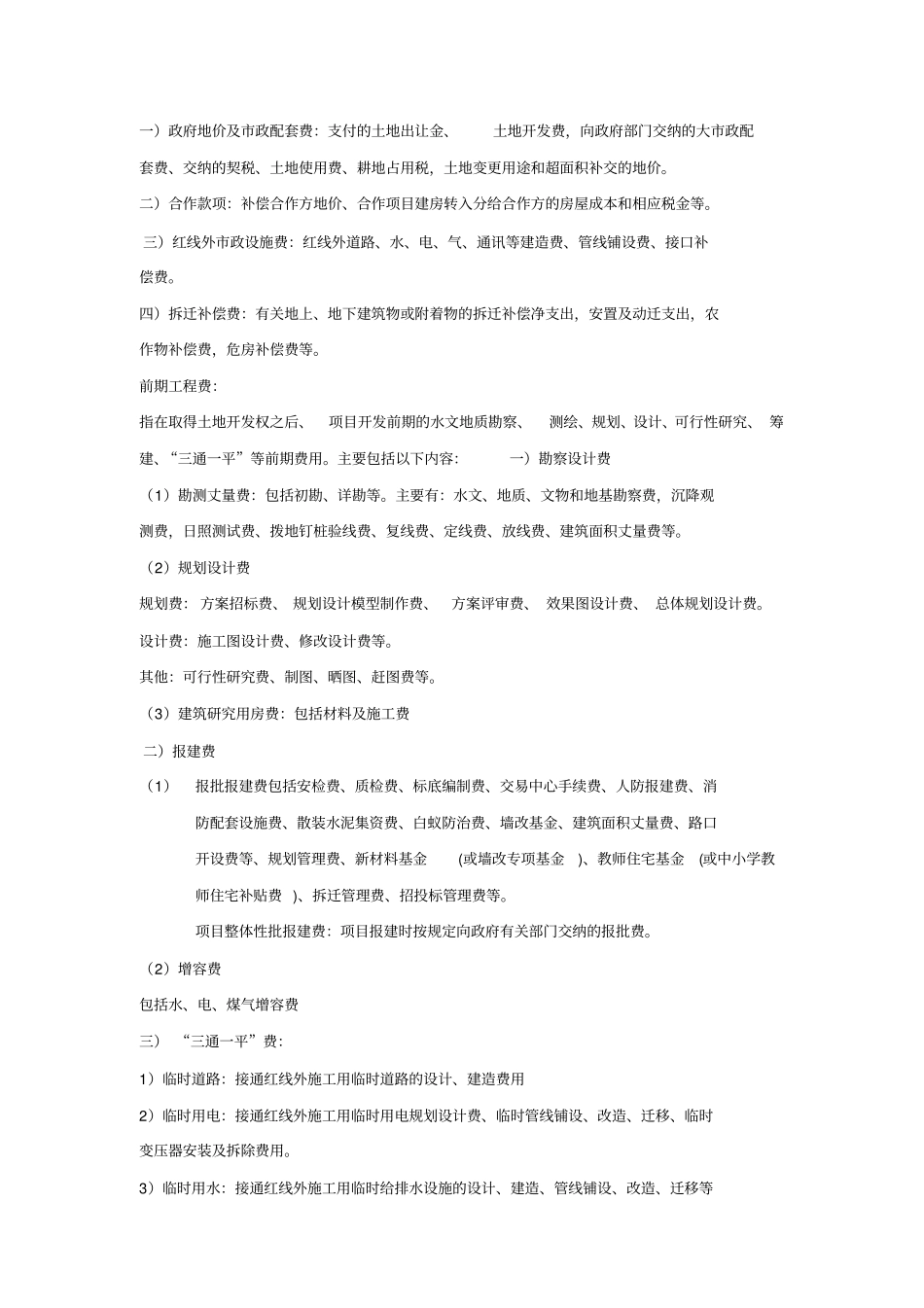

3-2各单位可根据上述原则,参照下列条件,结合项目开发地点、规模、周期、方式、功能设计、结构类型、装修档次、层高、施工队伍等因素和管理需要
