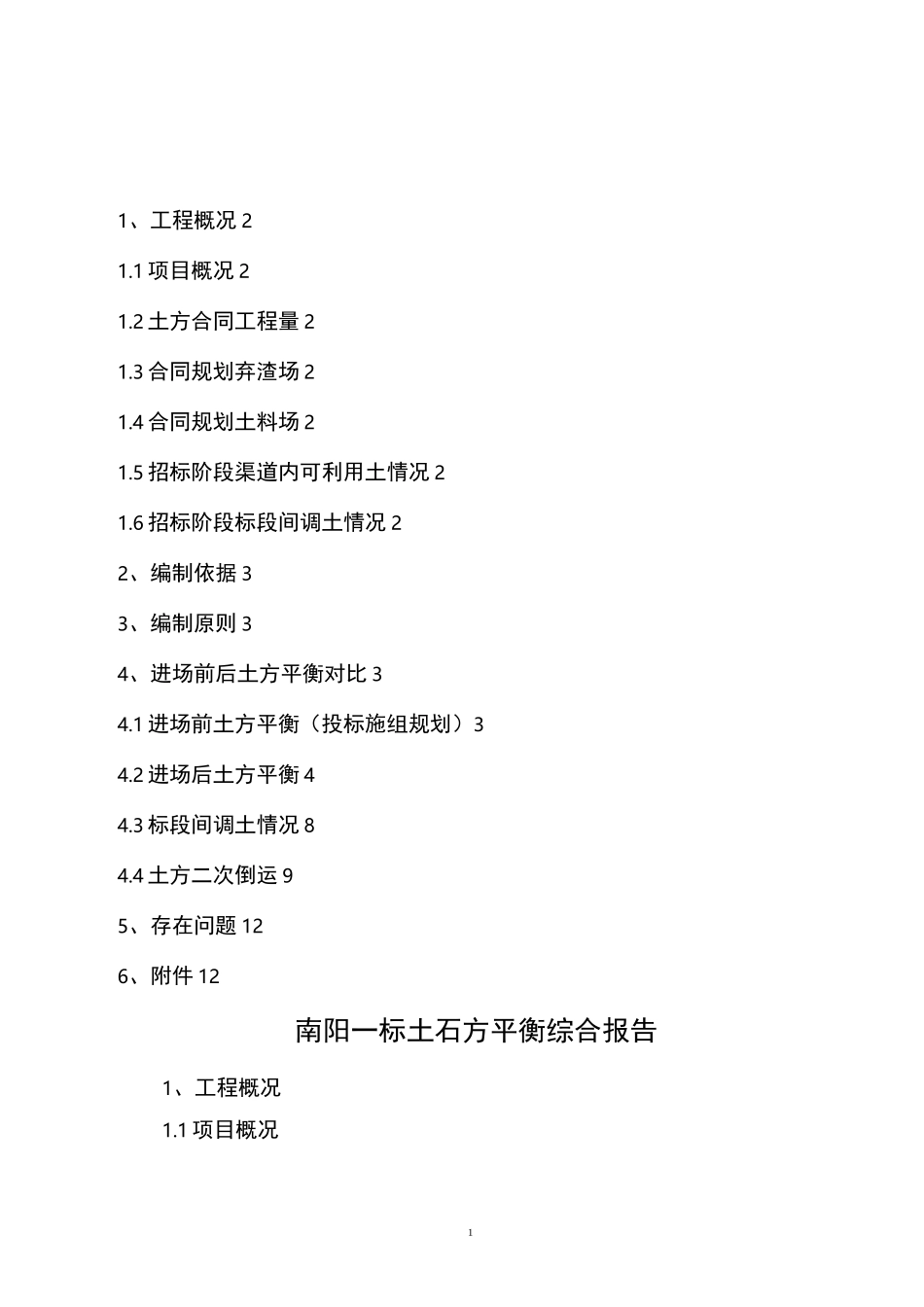

南水北调中线一期工程总干渠陶岔〜沙河南段南阳段第一施工标段土石方平衡综合报告批准:审核:编制:中国水利水电第十三工程局有限公司南水北调中线南阳段一标项目部二O—八年二月十九日11、工程概况21.1项目概况21.2土方合同工程量21.3合同规划弃渣场21.4合同规划土料场21.5招标阶段渠道内可利用土情况21.6招标阶段标段间调土情况22、编制依据33、编制原则34、进场前后土方平衡对比34.1进场前土方平衡(投标施组规划)34.2进场后土方平衡44.3标段间调土情况84.4土方二次倒运95、存在问题126、附件12南阳一标土石方平衡综合报告1、工程概况1.1项目概况2本标段位于南阳市市区内,桩号:TS87+925〜TS94+365,全长约6.44km;渠道过水断面成梯形,设计流量340ma/s、加大流量410ma/s,最大挖深26m,最大填髙11m;标段内共有各类建筑物11座,其中河渠交叉建筑物1座,左岸排水建筑物4座,渠渠交叉建筑物1座,退水闸1座,公路桥3座,生产桥1座。1.2土方合同工程量土石方开挖约405万m3,土石方填筑约310万m3。1.3合同规划弃渣场合同规划弃渣场两处:大徐营弃渣场位于TS92+000渠道左侧,弃渣容量66.2万m3;毛家庄弃渣场位于TS94+450渠道的侧,用于本标段的弃渣容量为15万m3。1.4合同规划土料场合同规划土料场三处:陆营土料场位于TS87+000渠道右侧,用于本标段的取土量为198.5万m3;吴集土料场位于TS88+000渠道右侧,用于本标段的取土量为54.4万m3;王营土料场位于TS89+000渠道右侧,用于本标段的取土量为58.6万m3。1.5招标阶段渠道内可利用土情况本标段内可利用开挖土料的渠段为桩号TS90+480〜TS91+270、TS94+250〜TS94+365两段,两段渠道均为半挖半填段。1.6招标阶段标段间调土情况本标段还需要自南阳一2标调运23万m3弱膨胀土,自南阳一3标调运18万m3弱膨胀土。2、编制依据2.1南水北调中线一期工程总干渠陶岔〜沙河南(委托建管项目)南阳段第一施工标段招标文件及已下发施工图;32.2现场实际施工条件、施工环境、自然条件,以及现场踏勘所获得的信息;2.3我公司在类似工程中积累的成熟施工技术和施工管理经验;2.4豫调建南建【2012】143号—南阳段建管处关于南阳市段、方城段土方平衡有关问题的请示。3、编制原则3.1考虑挖填工程施工计划安排,使挖方与填方基本达到平衡,减少重复倒运。3.2挖(填)方量与运距的乘积之和尽可能为最小,即总土方运输量或运输费用最小。3.3好土应用在回填密实度要求较高的地区,以避免出现质量问题。3.4取土或弃土尽量不占农田或少占农田,弃土尽可能有规划地造田。3.5分区调配应与全场调配相协调,避免只顾局部平衡,任意挖填而破坏全局平衡。3.6选择恰当的调配方向、运输路线、施工顺序,避免土方运输出现对流和乱流现象,同时便于机具调配、机械化施工。3.7渠道开挖可用土料直接运至渠道填筑场地,避免二次倒运;建筑物基坑开挖土料用于基坑回填的部分,就近堆置于基坑附近。3.8豫调建南建【2012】143号—《南阳段建管处关于南阳市段、方城段土方平衡有关问题的请示》文件精神。4、进场前后土方平衡对比4.1进场前土方平衡(投标施组规划)进场前土方平衡规划表估蓄填萌方量土料场取土童弃渣童弃渣场容量潦河渡槽WT+9凸先呂+3TE〕■■29.85陆营土料场198.5041i63陆营土料墟■2U\;561区1段^88+3178^89+750)'S5.888.88王村倒虹<89+374)1.27L2/-S41瓷2段C894-750^30+480)41.18':3.984.大井南公銘桥C89+951).34.540.42:木沟河涵洞tS0+404)丘.786.801.95吴集土料场54.401密段(90+480^31+270:).,9.'291-17贾营北桥(90+689^.1S.蠢CL.20大徐奮倒虹(91+204)4.-344.89'2gl段旬14-270.^33+770)20.43120.16106.99吴集土料场106,996.49王营土料场6.49:5:5・75王营土料场58.60丽5S大徐营渣场C6.20大营南生产桥(9L+G01)1.530.35赵家沟桥'(32+496)U「过0.04滚沟倒虹範+1口0)y.542.2'3'-2.74.15.00進2段(934-770^34+250)11.534.15程沟倒虹:(94+19T)1.967.49亦段(944-250^34+-36Ep5.650.634.2进场后土方平衡(1)根据已下发图纸,工程量复核a、开挖工程量渠道工程:336.04万ma(包含铁路弃渣量:33.3万m3(铁路1、2标弃渣临时堆存于宁西临时堆土场,由南阳...
