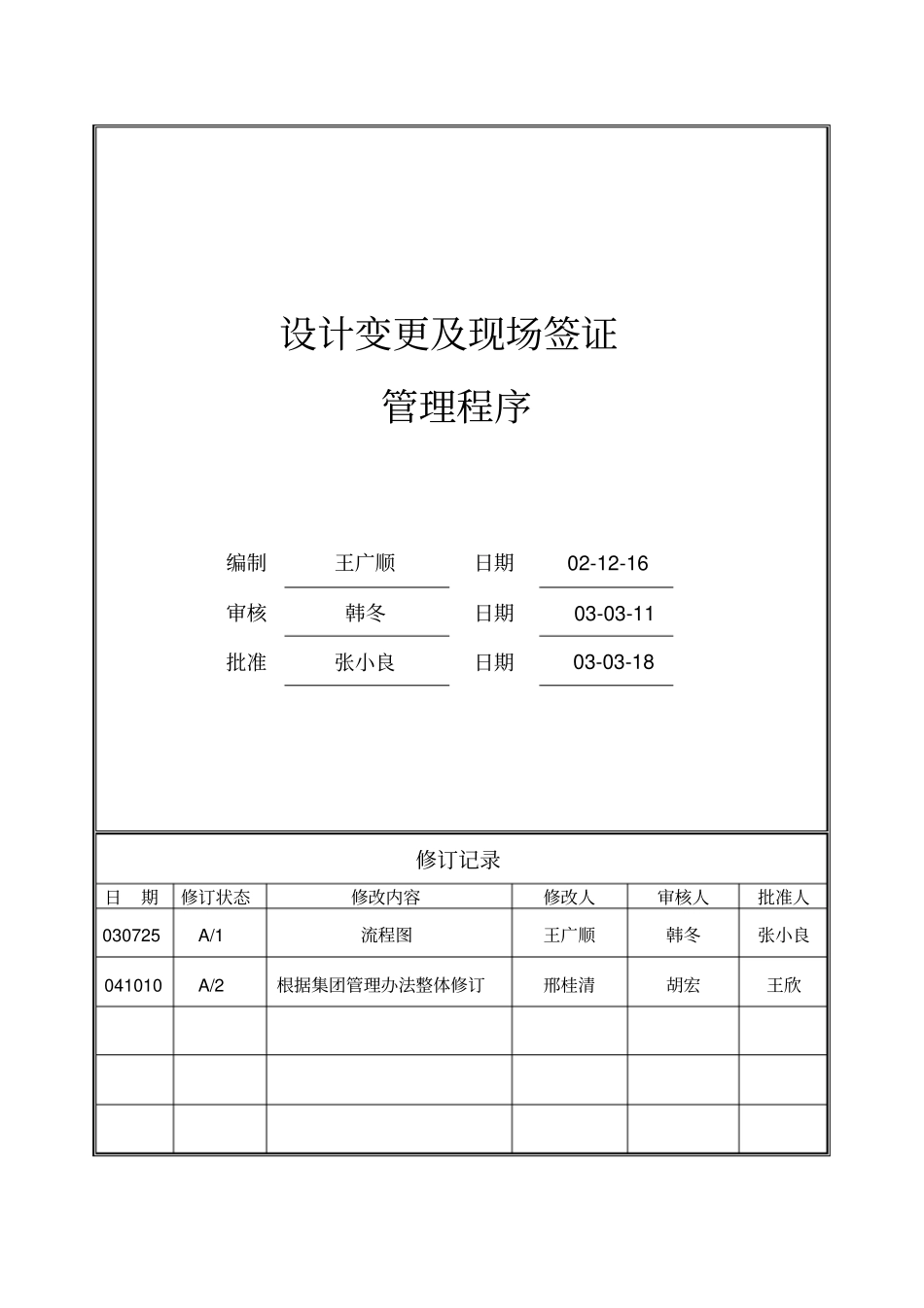

设计变更及现场签证管理程序编制王广顺日期02-12-16审核韩冬日期03-03-11批准张小良日期03-03-18修订记录日期修订状态修改内容修改人审核人批准人030725A/1流程图王广顺韩冬张小良041010A/2根据集团管理办法整体修订邢桂清胡宏王欣北京万科设计变更及现场签证管理程序1

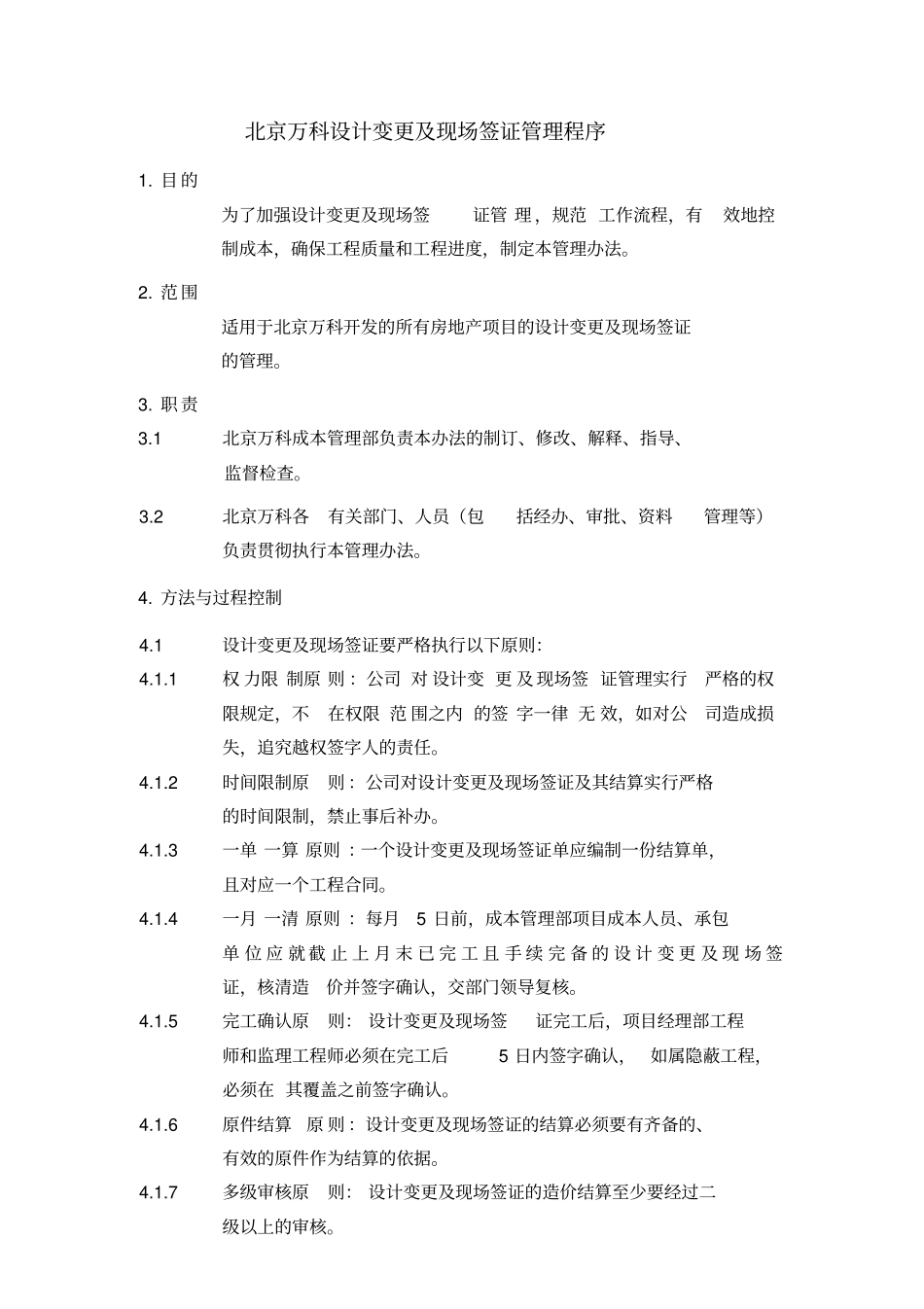

目的为了加强设计变更及现场签证管理,规范工作流程,有效地控制成本,确保工程质量和工程进度,制定本管理办法
范围适用于北京万科开发的所有房地产项目的设计变更及现场签证的管理
1北京万科成本管理部负责本办法的制订、修改、解释、指导、监督检查
2北京万科各有关部门、人员(包括经办、审批、资料管理等)负责贯彻执行本管理办法
方法与过程控制4
1设计变更及现场签证要严格执行以下原则:4

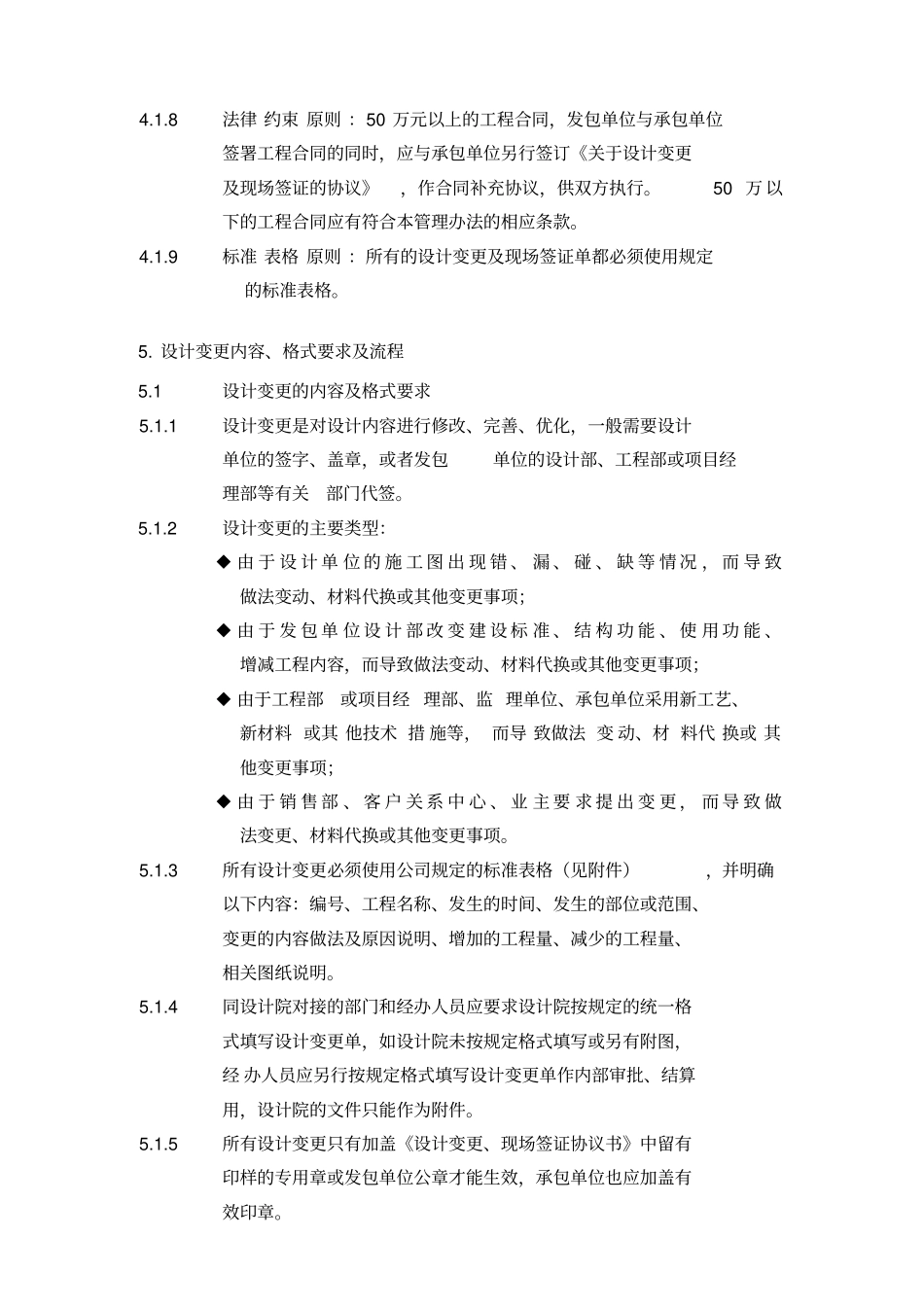

1权力限制原则:公司对设计变更及现场签证管理实行严格的权限规定,不在权限范围之内的签字一律无效,如对公司造成损失,追究越权签字人的责任
2时间限制原则:公司对设计变更及现场签证及其结算实行严格的时间限制,禁止事后补办
3一单一算原则:一个设计变更及现场签证单应编制一份结算单,且对应一个工程合同
4一月一清原则:每月5日前,成本管理部项目成本人员、承包单位应就截止上月末已完工且手续完备的设计变更及现场签证,核清造价并签字确认,交部门领导复核
5完工确认原则:设计变更及现场签证完工后,项目经理部工程师和监理工程师必须在完工后5日内签字确认,如属隐蔽工程,必须在其覆盖之前签字确认
6原件结算原则:设计变更及现场签证的结算必须要有齐备的、有效的原件作为结算的依据
7多级审核原则:设计变更及现场签证的造价结算至少要经过二级以上的审核
8法律约束原则:50万元以上的工程合同,发包单位与承包单位签署工程合同的同时,应与承包单位另行签订《关于设计
