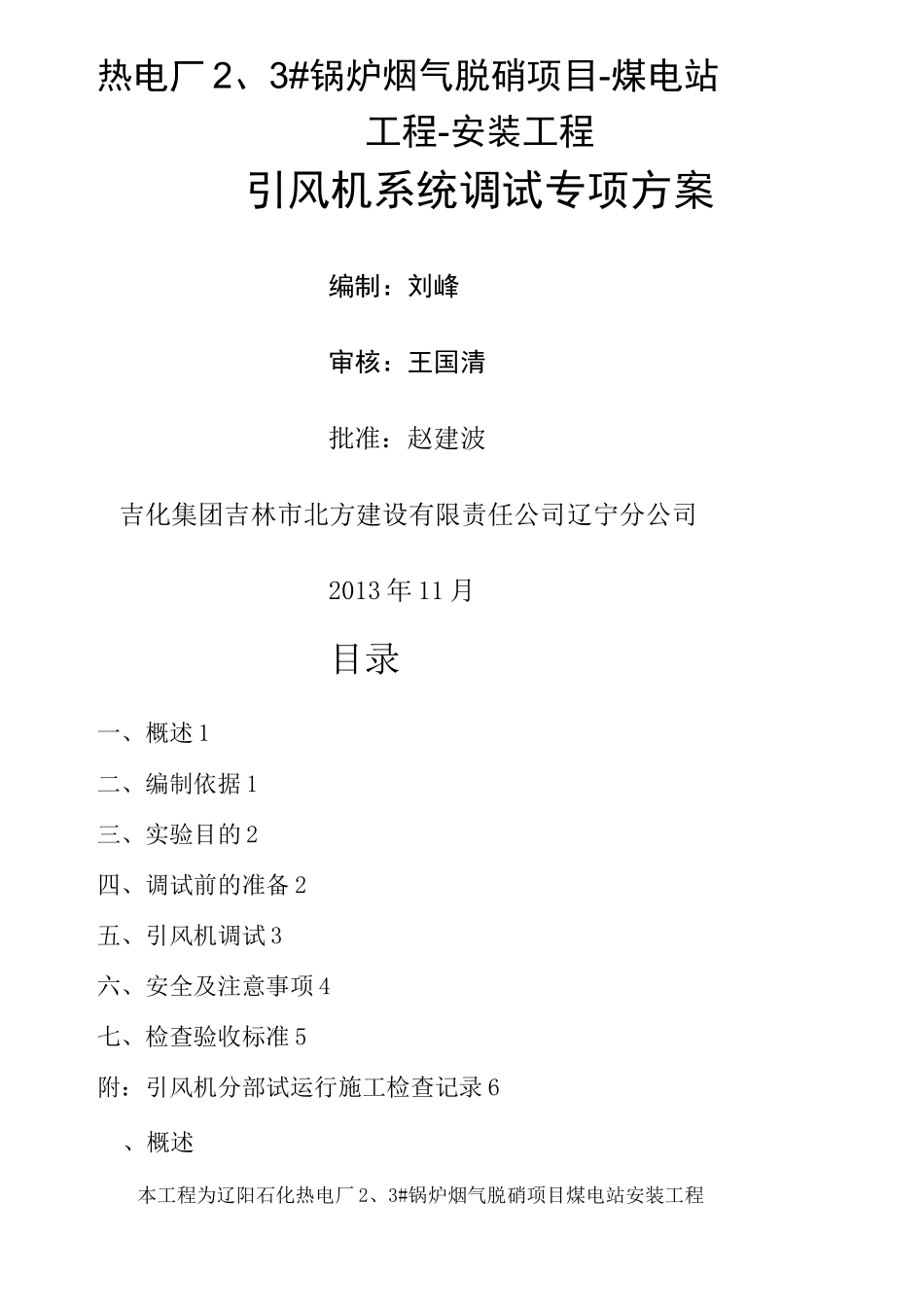

引风机调试方案精编版■MQSsystemofficeroom[MQS16H-TTMS2A-MQSS8Q8-MQSH16898]热电厂2、3#锅炉烟气脱硝项目-煤电站工程-安装工程引风机系统调试专项方案编制:刘峰审核:王国清批准:赵建波吉化集团吉林市北方建设有限责任公司辽宁分公司2013年11月目录一、概述1二、编制依据1三、实验目的2四、调试前的准备2五、引风机调试3六、安全及注意事项4七、检查验收标准5附:引风机分部试运行施工检查记录6、概述本工程为辽阳石化热电厂2、3#锅炉烟气脱硝项目煤电站安装工程1、引风机主要参数:型号:SFY26F-C5C引风机进口流量:h介质温度:°C风机压头:8520Pa风机效率:三80%厂家:沈阳鼓风机设备有限责任公司电动机主要参数:型号:YKK630-6功率:1400KW电压:6KV电流:转速:992r/min效率:95%二、编制依据1、《火电工程调整试运质量检验及评定标准》(1996年版);2、《电力建设施工及验收技术规范》锅炉机组篇(DL/T5047-95);3、《电站锅炉风机选型和使用导则》(DL/T468—2004);4、《电站锅炉风机现场性能试验》(DL/T469—2004);5、《引风机使用说明》沈阳鼓风机通风设备有限责任公司;6、设计图纸及相关资料;、实验目的进行引风机的单机试运行,并验证各个控制装置动作正常,确认引风机及其系统正常,可以进行连续运行
进而检验风机及其保护联锁情况,为整套启动创造条件
四、调试前的准备1、系统设备均已安装完毕,安装记录完整,试转文件包齐全
2、设备周围的垃圾杂物已清除干净,脚手架已拆除,有关通道应平整和畅通
3、设备试转现场照明充足,并有必要的通信设施
4、试转现场附近严禁易燃、易爆物品摆放,并有完整的消防设施
5、引风机静叶的调节指示与风机叶片的转动角度应一致,调节范围符合要求
6、确认电动机
