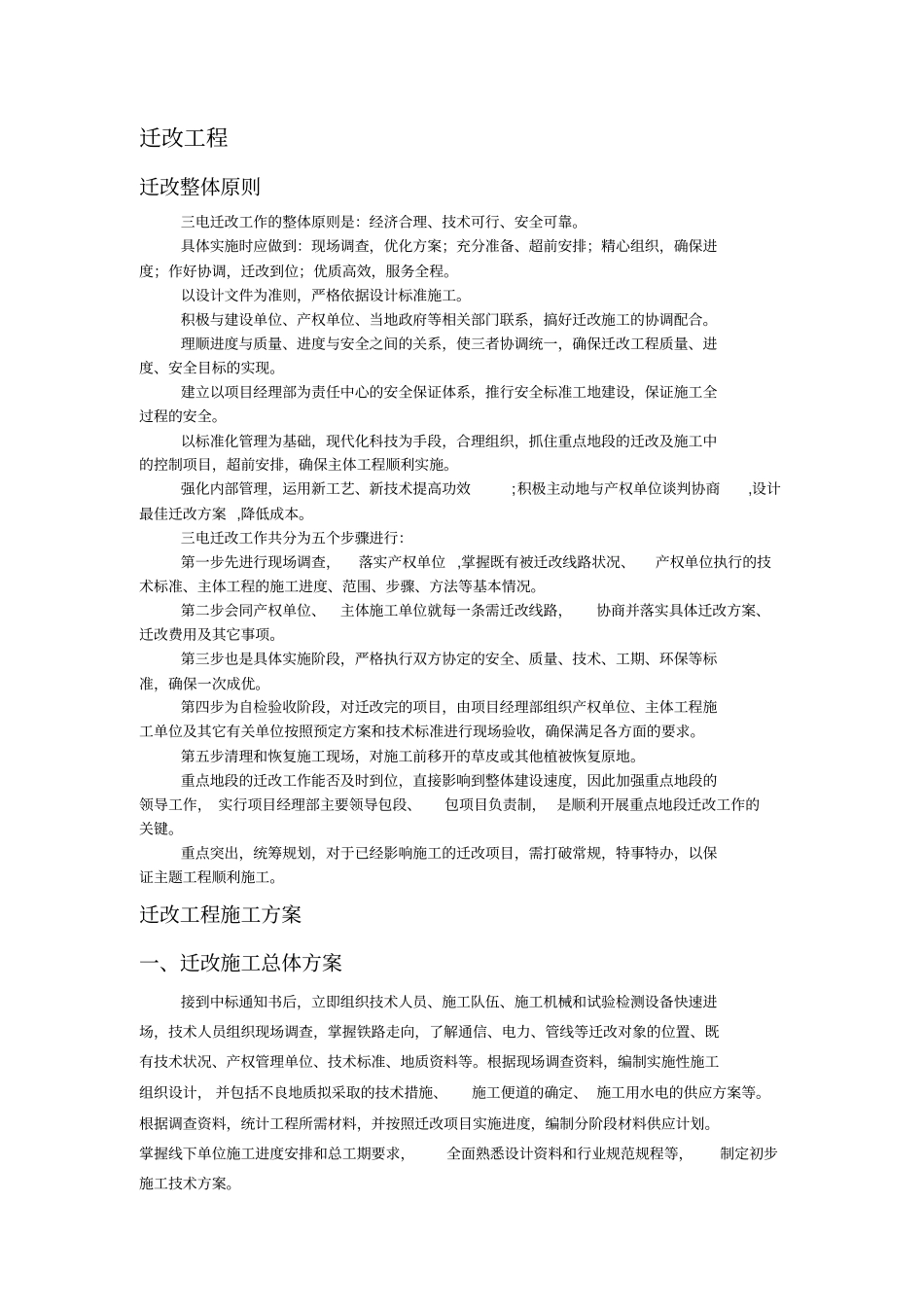

迁改工程迁改整体原则三电迁改工作的整体原则是:经济合理、技术可行、安全可靠
具体实施时应做到:现场调查,优化方案;充分准备、超前安排;精心组织,确保进度;作好协调,迁改到位;优质高效,服务全程
以设计文件为准则,严格依据设计标准施工
积极与建设单位、产权单位、当地政府等相关部门联系,搞好迁改施工的协调配合
理顺进度与质量、进度与安全之间的关系,使三者协调统一,确保迁改工程质量、进度、安全目标的实现
建立以项目经理部为责任中心的安全保证体系,推行安全标准工地建设,保证施工全过程的安全
以标准化管理为基础,现代化科技为手段,合理组织,抓住重点地段的迁改及施工中的控制项目,超前安排,确保主体工程顺利实施
强化内部管理,运用新工艺、新技术提高功效;积极主动地与产权单位谈判协商,设计最佳迁改方案,降低成本
三电迁改工作共分为五个步骤进行:第一步先进行现场调查,落实产权单位,掌握既有被迁改线路状况、产权单位执行的技术标准、主体工程的施工进度、范围、步骤、方法等基本情况
第二步会同产权单位、主体施工单位就每一条需迁改线路,协商并落实具体迁改方案、迁改费用及其它事项
第三步也是具体实施阶段,严格执行双方协定的安全、质量、技术、工期、环保等标准,确保一次成优
第四步为自检验收阶段,对迁改完的项目,由项目经理部组织产权单位、主体工程施工单位及其它有关单位按照预定方案和技术标准进行现场验收,确保满足各方面的要求
第五步清理和恢复施工现场,对施工前移开的草皮或其他植被恢复原地
重点地段的迁改工作能否及时到位,直接影响到整体建设速度,因此加强重点地段的领导工作,实行项目经理部主要领导包段、包项目负责制,是顺利开展重点地段迁改工作的关键
重点突出,统筹规划,对于已经影响施工的迁改项目,需打破常规,特事特办,以保证主题工程顺利施工

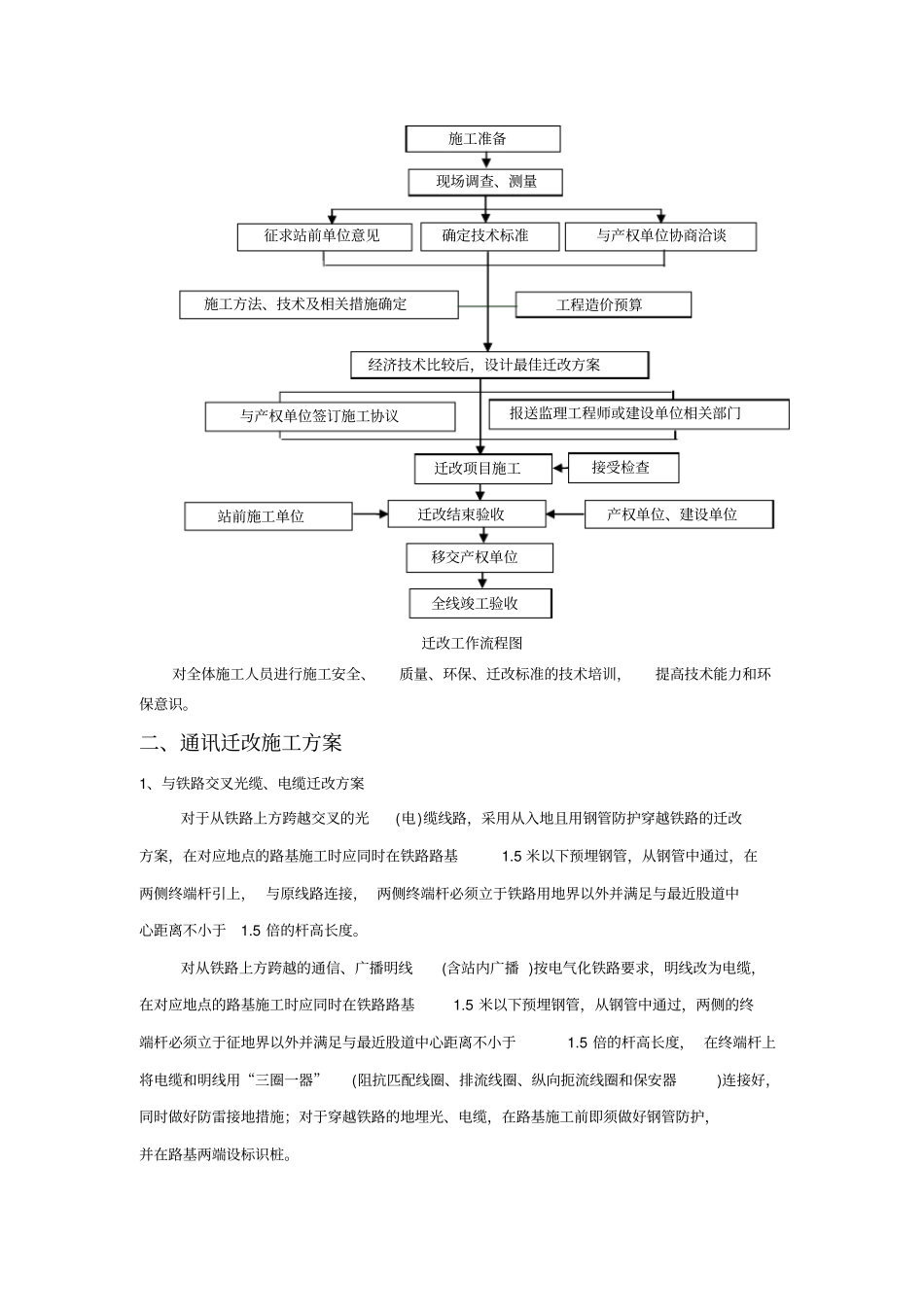

迁改工程施工方案一、迁改施工总体方案接到中标通知书后,立即组织技术人员、
