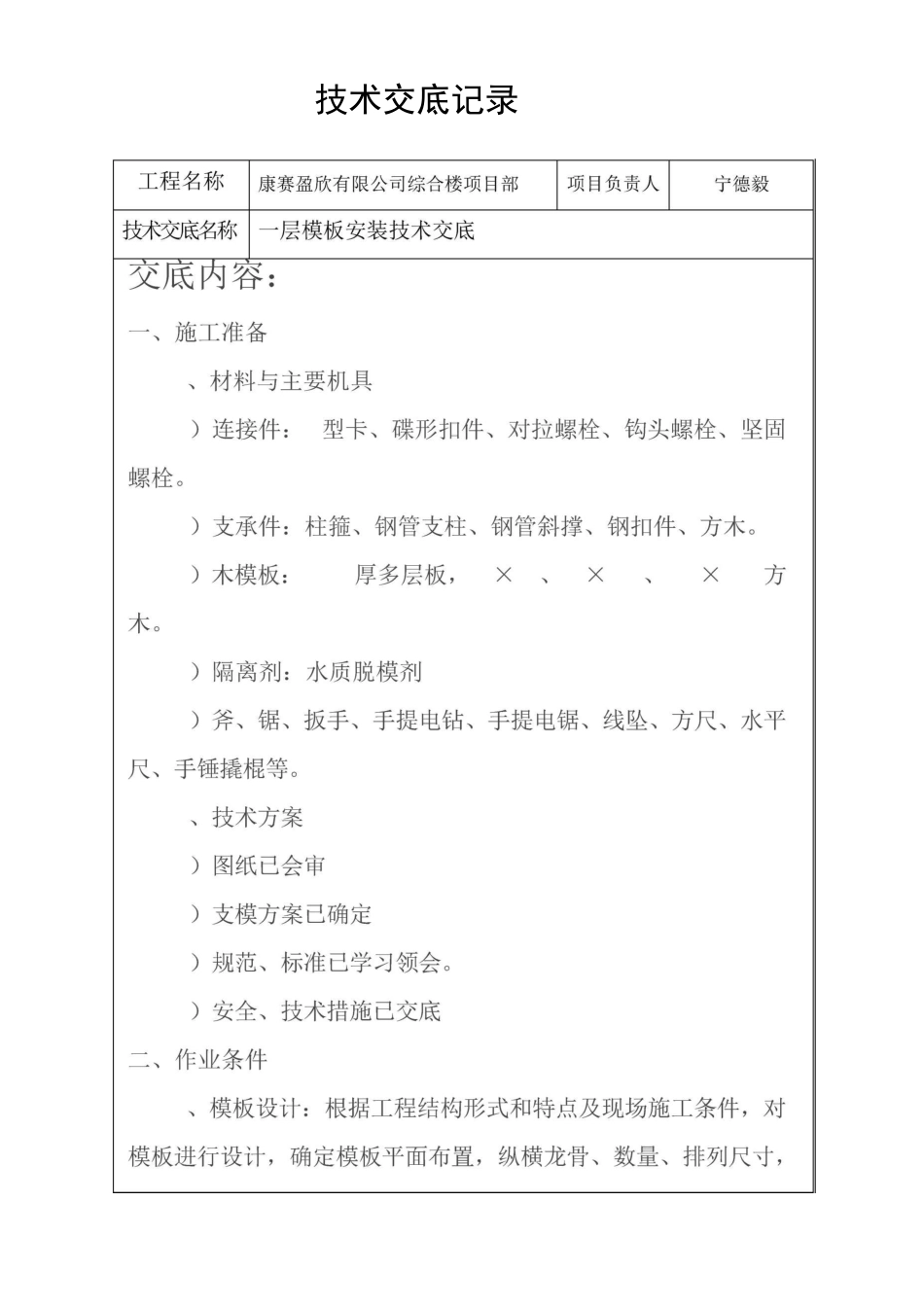

技术交底记录模板组装形式(就位组装或予制拼装),连接形式。支撑强度刚度及稳定性。必要时绘制大样图、节点图。模板应按施工流水做准备。、预制拼装)拼装场地应夯实平整,条件许可时应设拼装平台。)拼装模板应进行予组装,对接缝,接头连接应牢靠,接缝应严密。)剪力墙,独立柱拼装模板应予留清扫口,对定型钢模应经检查,清除合格后方能合模。)拼装模板应按组装图进行编号,涂刷脱模剂,分规格堆放。)模板安装前,轴线,模板边线或控制线,水平标高点等应检查验收合格,模板下口地平应找平,并加海绵密封条。)钢筋绑扎验收完成,水电管线、予埋件已安装完,钢筋保护层垫块,模板定位筋已绑扎焊接完成。三、工艺流程、地梁模板安装:技术交底图纸会审f梁、墙、柱位置放线f塔设支架、安装予埋件、顶撑安装f模板就位组合安装f水平管安装f立管安装f支撑管安装f水平、垂直找正f紧固对拉f支撑加固f底缝检查堵漏f检查验收、柱、墙,剪立端竖向模板安装技术交底图纸会审f柱、墙、核心筒模板中心线、边线放线f安装予埋件顶撑f模板就位拼装f安装钢椤或水平钢管f支撑紧固f检查验收。、顶板梁板模板安装:技术交底图纸会审f梁、柱中心线标高复核f支撑架管塔设f主、次梁底铺设f梁柱接头安装f梁帮支模f顶板铺椤木f顶板模板安装f予留予埋洞口、铁件放线f局部吊模f支撑加固f自检报验。、楼梯模板安装:技术交底图纸会审f剪力墙梁口予留f楼梯平台踏步、放线f支撑架塔设f楼梯梁支模f踏步底板支模f踏步吊模f加固验收。四、操作工艺:、集水坑、电梯井模板用多层板方木整体予制安装。集水坑电梯井度模X排气,溢浆振捣孔不得少于个;电梯井设X排气溢浆,振捣孔不得少于个。集水坑、电梯井吊模应与底板下铁用铁丝拉接,防止模板上浮,模板位置要固定准确,顶撑焊在附加钢筋上,模板缝应用胶带封缝。、独立株,条形基础支模独立株,条形基础用多承板X方木制作,Xx方木及e钢管支撑加固,第二步台阶边长〉mm时,斜向支撑不得少于道。台阶钢筋马凳支撑定位。见附图。、柱模制作安装:)柱模采用厚多层板,X方木制作定型木模,阳角为企口连接,贴密封胶条。每边X方木不得少于根。)柱模椤箍用或槽钢,e紧固螺杆,厚钢垫片,最下一根椤箍距底面,上部间距为〜,下部为@,上部为@,螺帽不少于个。)四边找正支撑用e钢管,柱底用予埋钢筋顶撑,上部支撑不少于道。)宽柱应有一根穿柱中心紧固螺栓。、内外墙模板安装)内外墙模选用厚多层板,X水平方木椤,间距)穿墙对拉螺杆用e间距为X)支撑紧固系统用e钢架管,水平杆为双管,间距,立管为双管间距,斜支撑不少于道加固背立管为e双钢架管,三形卡加固。)e止水螺杆见附图,碟形卡为钢质加厚形,墙下部高度加个螺帽,上部加双螺帽。)外墙外侧应用可调支撑与槽坡顶死,内侧斜支撑应加立管,应用水平管相连,保证支撑系统钢度及稳定。)施工缝应吹除干净,止水条安放稳定。)内墙对拉螺杆加套管,可抽取,但人防临空墙对拉螺杆不能抽取,一次使用,不加止水片。)外墙螺栓切割时应将塑胶垫拆除,螺杆从凹槽内切割后,用:水泥砂浆补平,临空墙以墙皮割齐,刷遍防锈漆。)木模间为子目口接头,加密圭寸条。、外墙剪力墙模板安装。土层以上外剪力墙用多层板制作定型大模板,周转使用,定型大模用厚多层板X方木制作。加固用e钢筋或x方木。e对拉可抽取对拉螺杆,钢筋斜支撑。大模做子母口,对接口加密封条。门洞口大面不支模,窗台中央留透气对察振捣口x。、楼层梁板模板安装)梁底及侧面模板用厚多层板,X方木椤,木椤中心间距〜。)板模用厚多层板硬拼缝,大龙骨为X,间距,小龙骨为X,间距。)木龙骨均两面刨平。)梁柱接头应予制,严禁后补,保证阴阳角平整垂直。)阴阳角为子母口连接,加密封胶条。)梁、板钢筋支撑采用碗扣管架,梁下立管间距为,板下间距为,梁下跨中范围另加可调顶撑间距。②一⑤板立管间距为,此段支模交底另发专项交底。板钢管支撑均应加设剪刀撑,每跨不得少于道,双向设置。、施工缝予留位置)筏板除()轴地梁在一予留施工缝处,其它地梁物一次浇筑完成外墙外墙施工缝予留在筏板上nm处,墙中心留X凹槽外墙与地梁接头处在外墙内皮用细铁...
