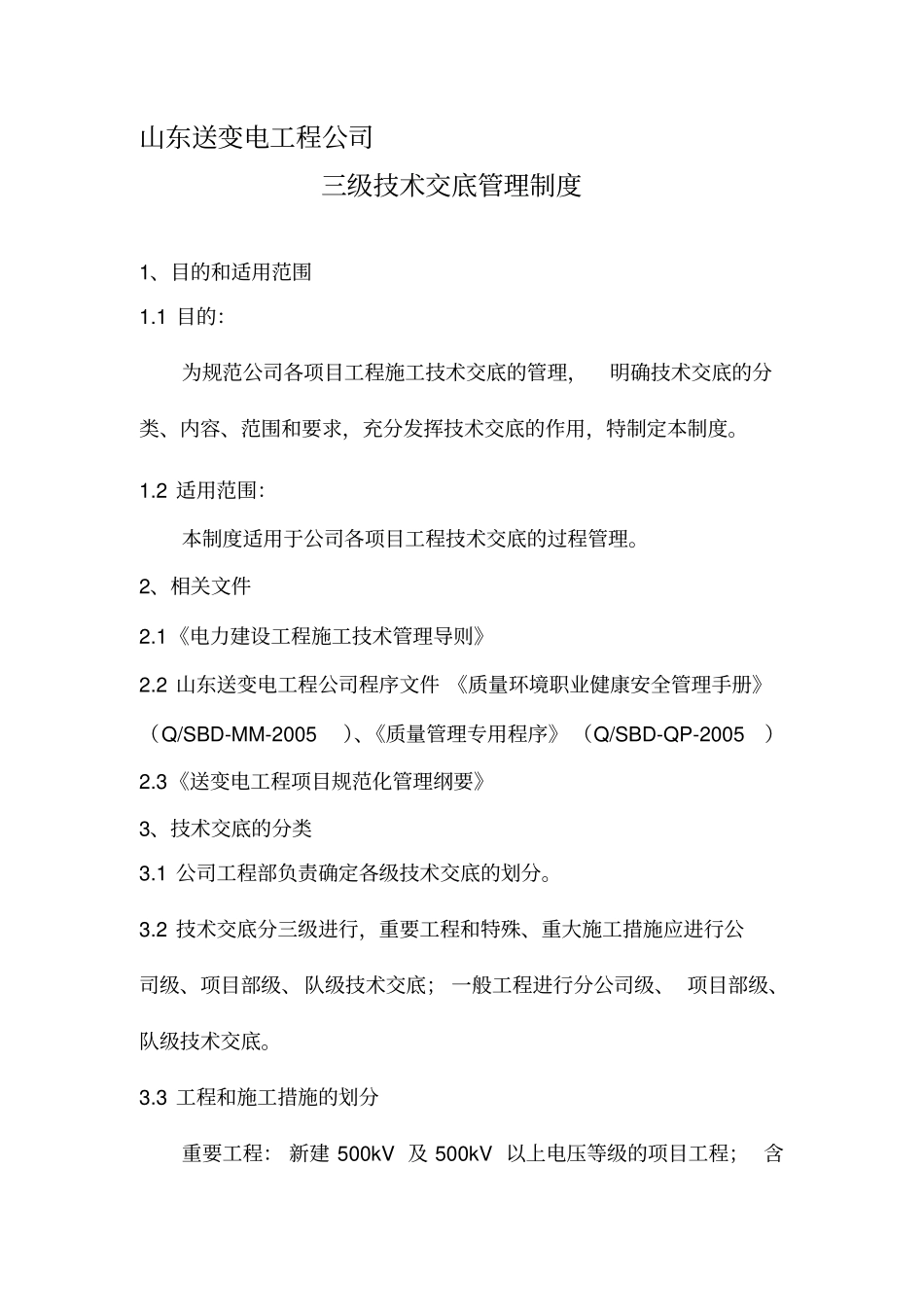

山东送变电工程公司三级技术交底管理制度1、目的和适用范围1
1目的:为规范公司各项目工程施工技术交底的管理,明确技术交底的分类、内容、范围和要求,充分发挥技术交底的作用,特制定本制度
2适用范围:本制度适用于公司各项目工程技术交底的过程管理
2、相关文件2
1《电力建设工程施工技术管理导则》2
2山东送变电工程公司程序文件《质量环境职业健康安全管理手册》(Q/SBD-MM-2005)、《质量管理专用程序》(Q/SBD-QP-2005)2
3《送变电工程项目规范化管理纲要》3、技术交底的分类3
1公司工程部负责确定各级技术交底的划分
2技术交底分三级进行,重要工程和特殊、重大施工措施应进行公司级、项目部级、队级技术交底;一般工程进行分公司级、项目部级、队级技术交底

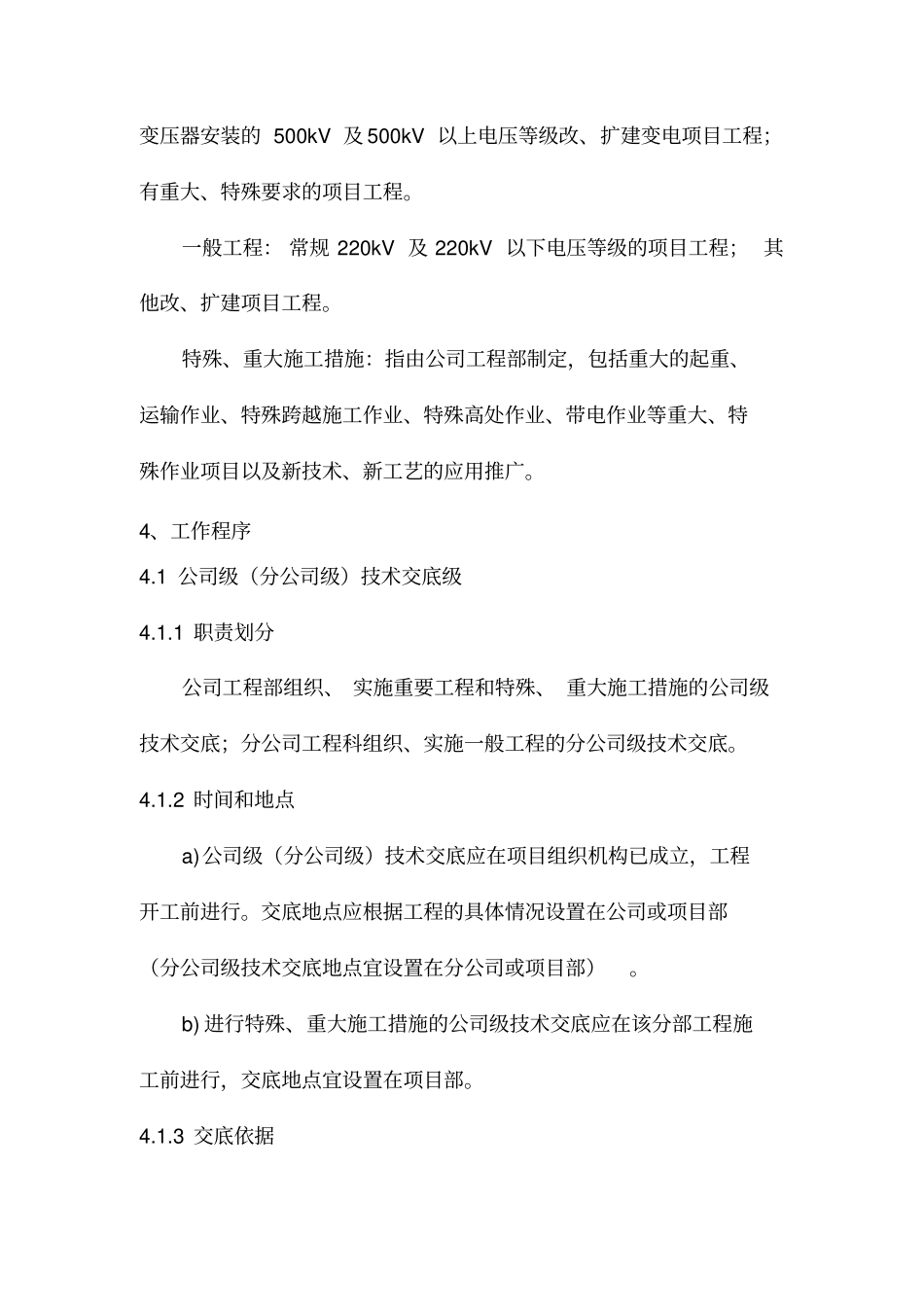

3工程和施工措施的划分重要工程:新建500kV及500kV以上电压等级的项目工程;含变压器安装的500kV及500kV以上电压等级改、扩建变电项目工程;有重大、特殊要求的项目工程
一般工程:常规220kV及220kV以下电压等级的项目工程;其他改、扩建项目工程
特殊、重大施工措施:指由公司工程部制定,包括重大的起重、运输作业、特殊跨越施工作业、特殊高处作业、带电作业等重大、特殊作业项目以及新技术、新工艺的应用推广
4、工作程序4
1公司级(分公司级)技术交底级4
1职责划分公司工程部组织、实施重要工程和特殊、重大施工措施的公司级技术交底;分公司工程科组织、实施一般工程的分公司级技术交底
2时间和地点a)公司级(分公司级)技术交底应在项目组织机构已成立,工程开工前进行
交底地点应根据工程的具体情况设置在公司或项目部(分公司级技术交底地点宜设置在分公司或项目部)
b)进行特殊、重大施工措施的公司级技术交底应在该分部工程施工前进行,交底地点宜设置在项目部

3交底依据工程施工合同及相关资料工
