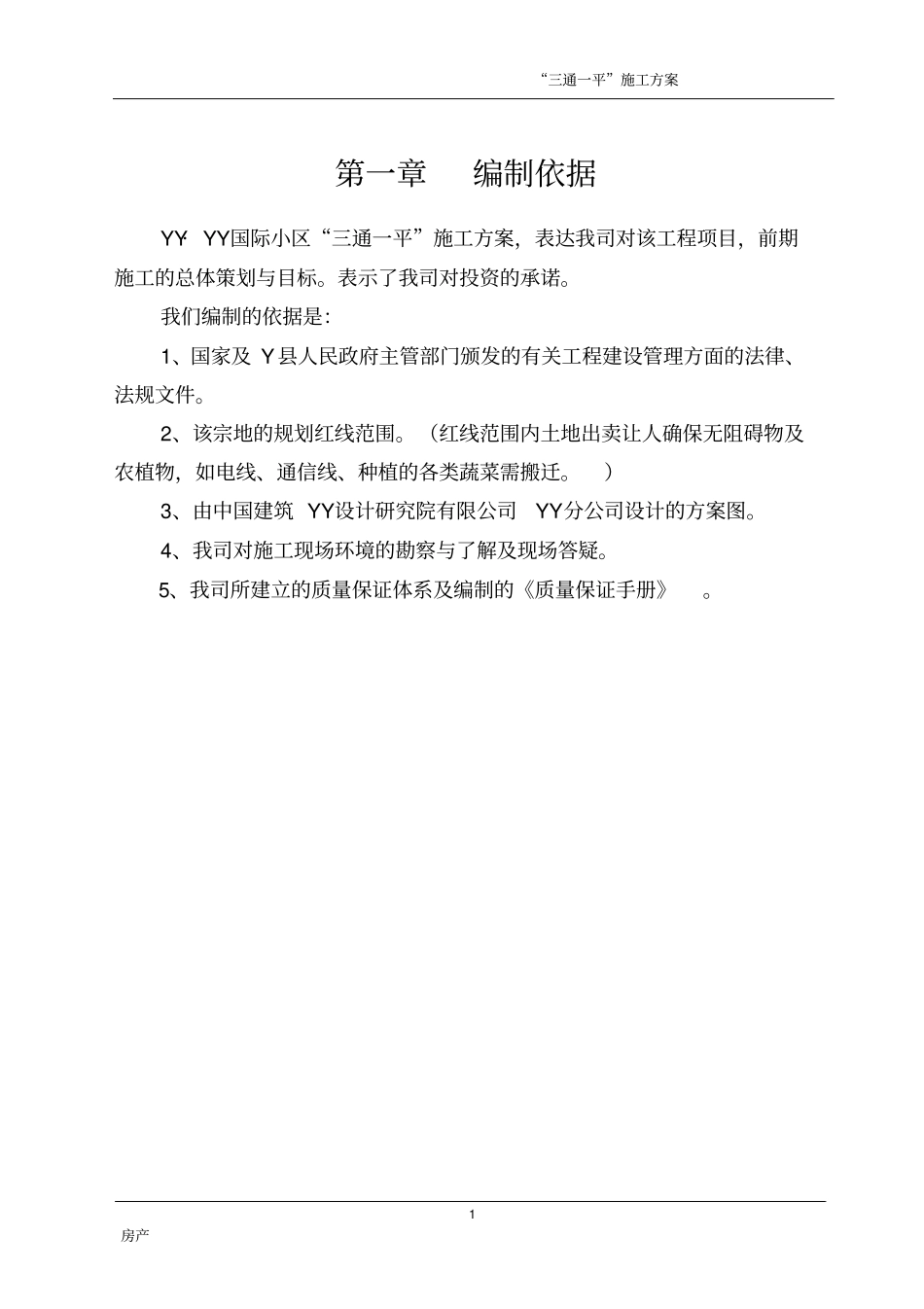

“三通一平”施工方案房产1第一章编制依据YY·YY国际小区“三通一平”施工方案,表达我司对该工程项目,前期施工的总体策划与目标
表示了我司对投资的承诺
我们编制的依据是:1、国家及Y县人民政府主管部门颁发的有关工程建设管理方面的法律、法规文件
2、该宗地的规划红线范围
(红线范围内土地出卖让人确保无阻碍物及农植物,如电线、通信线、种植的各类蔬菜需搬迁
)3、由中国建筑YY设计研究院有限公司YY分公司设计的方案图
4、我司对施工现场环境的勘察与了解及现场答疑
5、我司所建立的质量保证体系及编制的《质量保证手册》

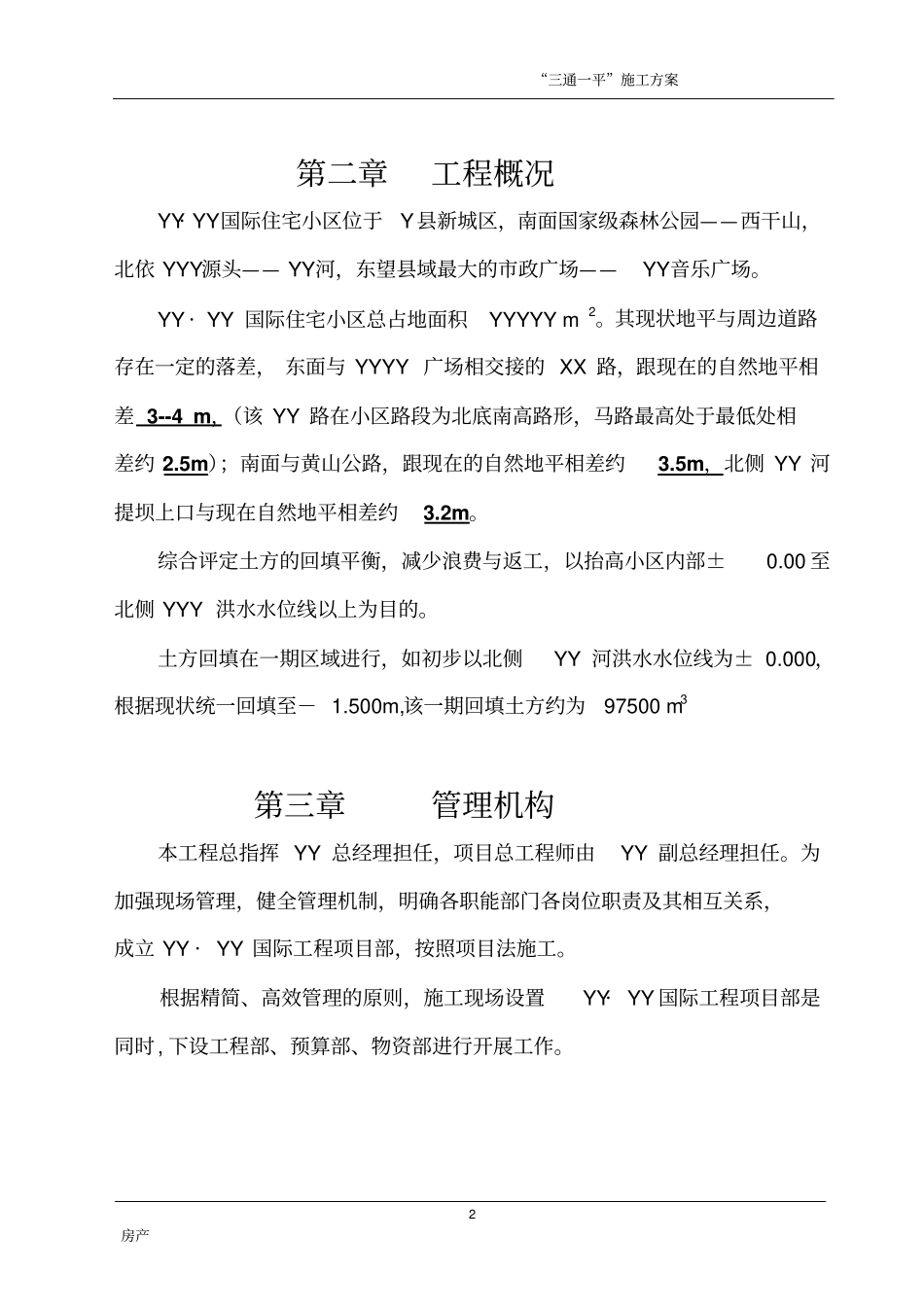

“三通一平”施工方案房产2第二章工程概况YY·YY国际住宅小区位于Y县新城区,南面国家级森林公园——西干山,北依YYY源头——YY河,东望县域最大的市政广场——YY音乐广场
YY·YY国际住宅小区总占地面积YYYYYm2
其现状地平与周边道路存在一定的落差,东面与YYYY广场相交接的XX路,跟现在的自然地平相差3--4m,(该YY路在小区路段为北底南高路形,马路最高处于最低处相差约2
5m);南面与黄山公路,跟现在的自然地平相差约3
5m,北侧YY河提坝上口与现在自然地平相差约3
综合评定土方的回填平衡,减少浪费与返工,以抬高小区内部±0
00至北侧YYY洪水水位线以上为目的
土方回填在一期区域进行,如初步以北侧YY河洪水水位线为±0
000,根据现状统一回填至-1
500m,该一期回填土方约为97500m3第三章管理机构本工程总指挥YY总经理担任,项目总工程师由YY副总经理担任
为加强现场管理,健全管理机制,明确各职能部门各岗位职责及其相互关系,成立YY·YY国际工程项目部,按照项目法施工
根据精简、高效管理的原则,施工现场设置YY·YY国际工程项目部是同时,下设工程部、预算部、物资部进行开展工作

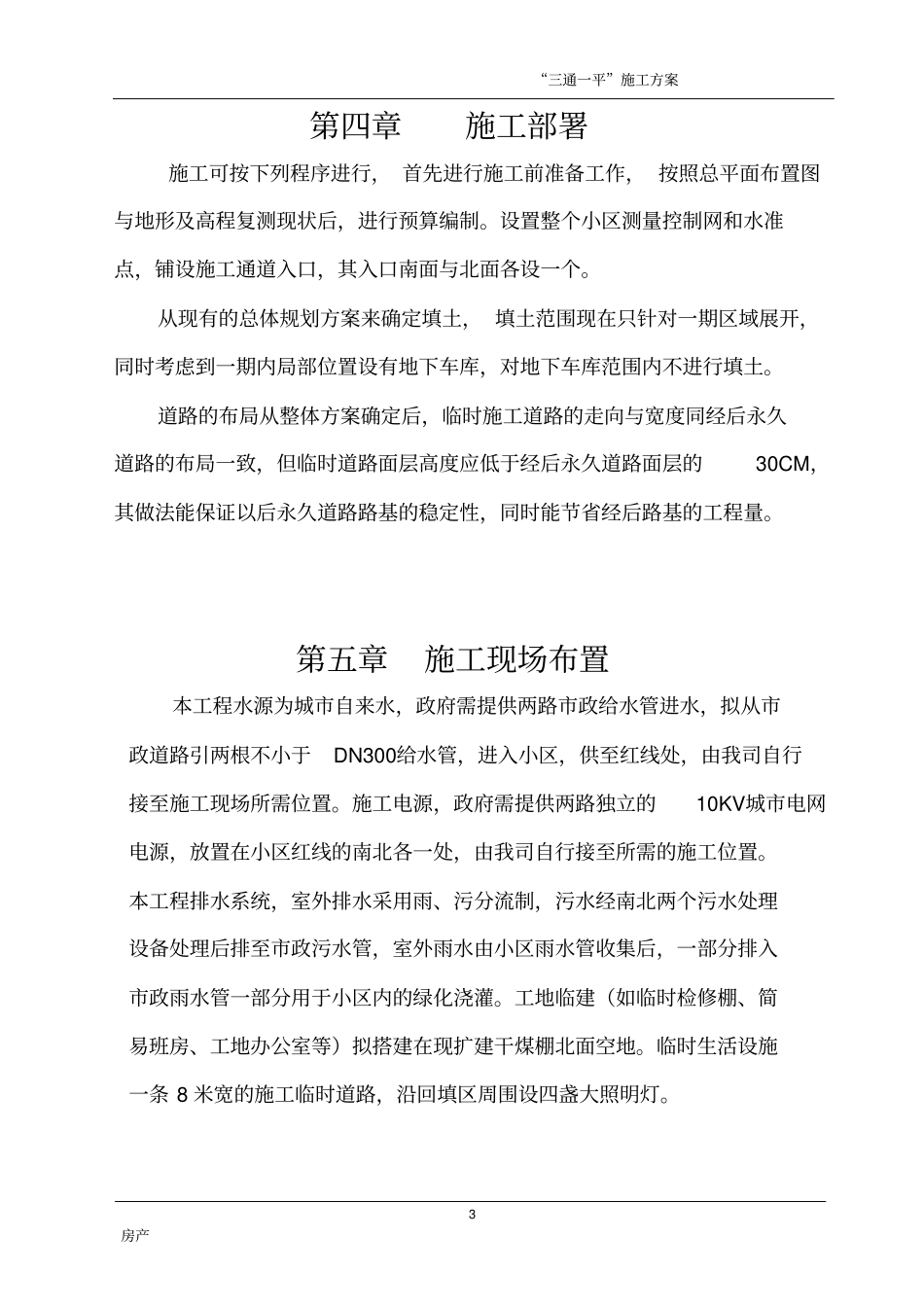

“三通一平”施工方案房产3第四章施工部署施工可按下列程序进行,
