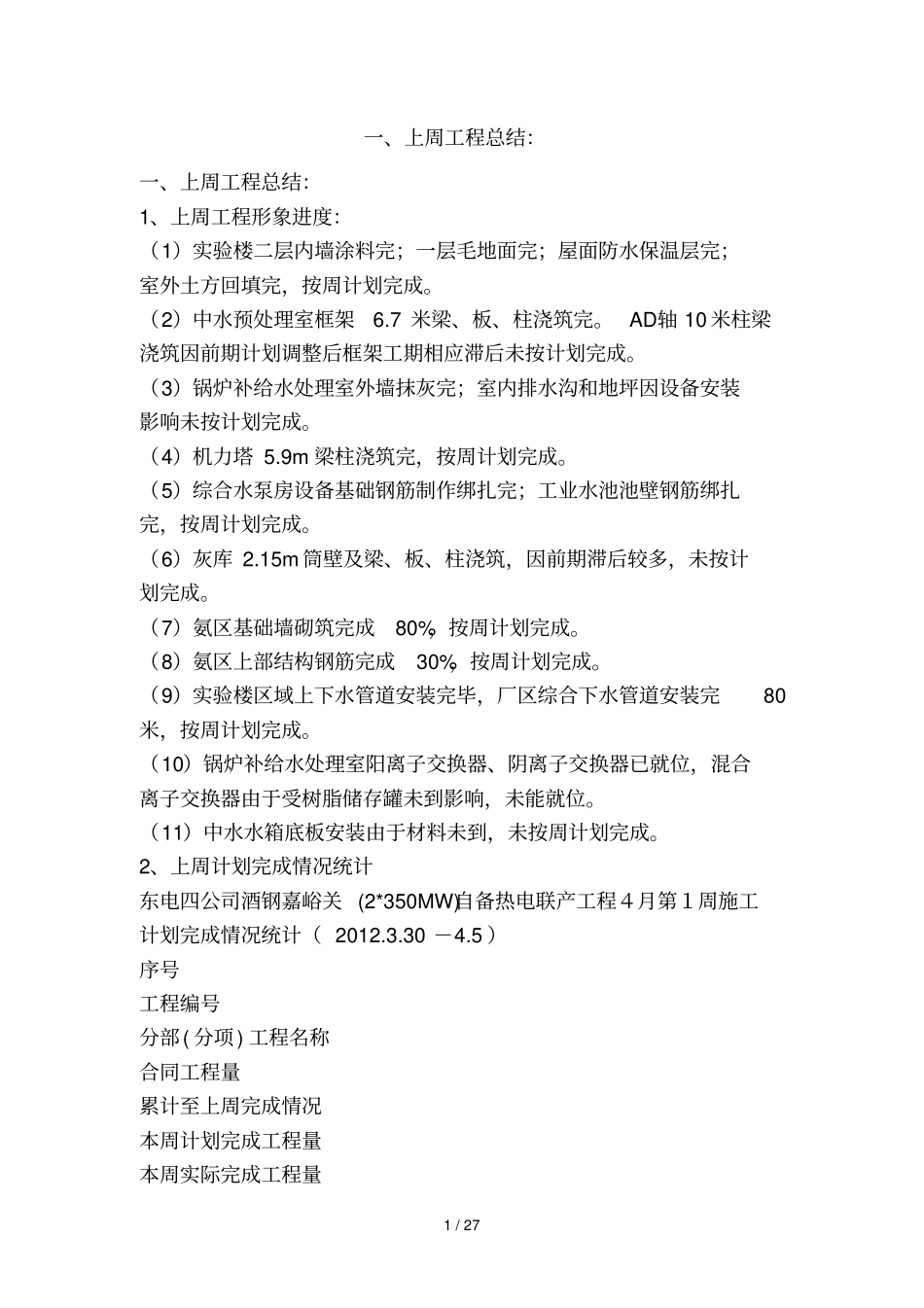

1/27一、上周工程总结:一、上周工程总结:1、上周工程形象进度:(1)实验楼二层内墙涂料完;一层毛地面完;屋面防水保温层完;室外土方回填完,按周计划完成
(2)中水预处理室框架6
7米梁、板、柱浇筑完
AD轴10米柱梁浇筑因前期计划调整后框架工期相应滞后未按计划完成
(3)锅炉补给水处理室外墙抹灰完;室内排水沟和地坪因设备安装影响未按计划完成
(4)机力塔5
9m梁柱浇筑完,按周计划完成
(5)综合水泵房设备基础钢筋制作绑扎完;工业水池池壁钢筋绑扎完,按周计划完成
(6)灰库2
15m筒壁及梁、板、柱浇筑,因前期滞后较多,未按计划完成
(7)氨区基础墙砌筑完成80%,按周计划完成
(8)氨区上部结构钢筋完成30%,按周计划完成
(9)实验楼区域上下水管道安装完毕,厂区综合下水管道安装完80米,按周计划完成
(10)锅炉补给水处理室阳离子交换器、阴离子交换器已就位,混合离子交换器由于受树脂储存罐未到影响,未能就位
(11)中水水箱底板安装由于材料未到,未按周计划完成

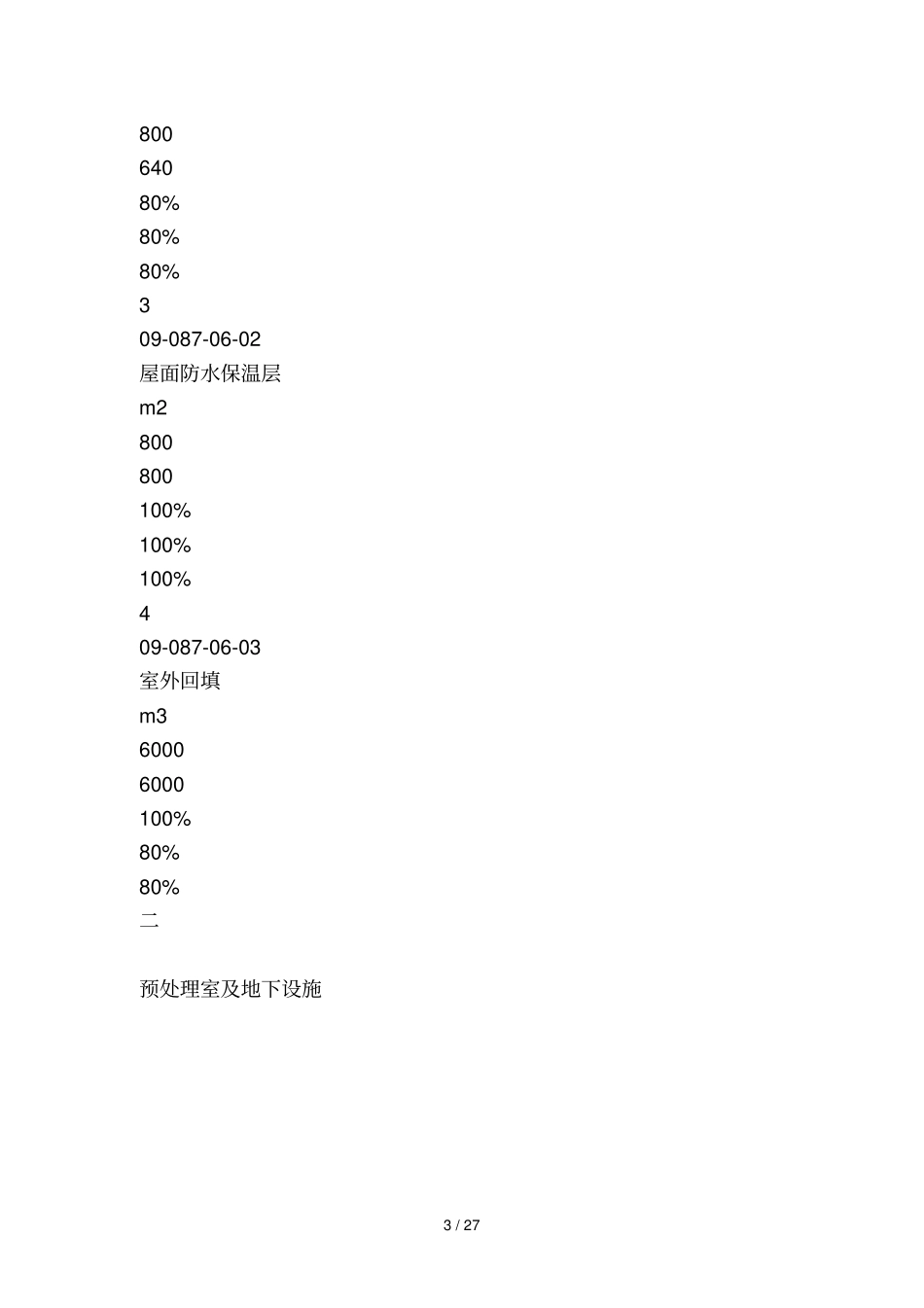

2、上周计划完成情况统计东电四公司酒钢嘉峪关(2*350MW)自备热电联产工程4月第1周施工计划完成情况统计(2012
5)序号工程编号分部(分项)工程名称合同工程量累计至上周完成情况本周计划完成工程量本周实际完成工程量2/27单位数量完成工程量完成百分率一实验楼109-087-06-03内墙乳胶漆m27200216030%30%30%209-087-06-04一层毛地面m23/2780064080%80%80%309-087-06-02屋面防水保温层m2800800100%100%100%409-087-06-03室外回填m360006000100%80%80%二预处理室及地下设施4/27105-050-04-03A、D轴10M柱、梁浇筑m35800100%0205-050-04-03DE轴6
