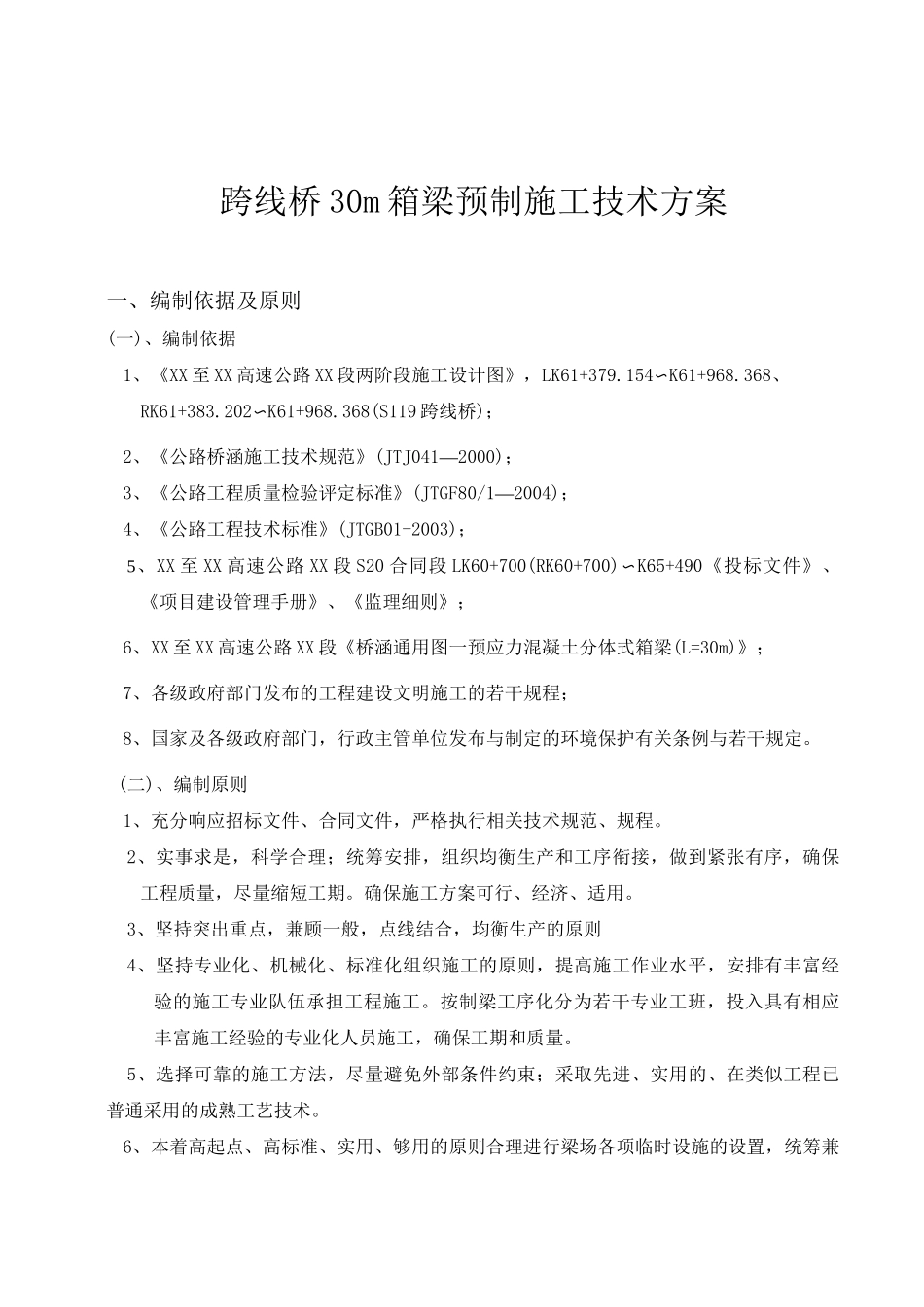

跨线桥30m箱梁预制施工技术方案一、编制依据及原则(一)、编制依据1、《XX至XX高速公路XX段两阶段施工设计图》,LK61+379
154〜K61+968
368、RK61+383
202〜K61+968
368(S119跨线桥);2、《公路桥涵施工技术规范》(JTJ041—2000);3、《公路工程质量检验评定标准》(JTGF80/1—2004);4、《公路工程技术标准》(JTGB01-2003);5、XX至XX高速公路XX段S20合同段LK60+700(RK60+700)〜K65+490《投标文件》、《项目建设管理手册》、《监理细则》;6、XX至XX高速公路XX段《桥涵通用图一预应力混凝土分体式箱梁(L=30m)》;7、各级政府部门发布的工程建设文明施工的若干规程;8、国家及各级政府部门,行政主管单位发布与制定的环境保护有关条例与若干规定
(二)、编制原则1、充分响应招标文件、合同文件,严格执行相关技术规范、规程
2、实事求是,科学合理;统筹安排,组织均衡生产和工序衔接,做到紧张有序,确保工程质量,尽量缩短工期
确保施工方案可行、经济、适用
3、坚持突出重点,兼顾一般,点线结合,均衡生产的原则4、坚持专业化、机械化、标准化组织施工的原则,提高施工作业水平,安排有丰富经验的施工专业队伍承担工程施工
按制梁工序化分为若干专业工班,投入具有相应丰富施工经验的专业化人员施工,确保工期和质量
5、选择可靠的施工方法,尽量避免外部条件约束;采取先进、实用的、在类似工程已普通采用的成熟工艺技术
6、本着高起点、高标准、实用、够用的原则合理进行梁场各项临时设施的设置,统筹兼顾桥面系工程、铺架工程的需要

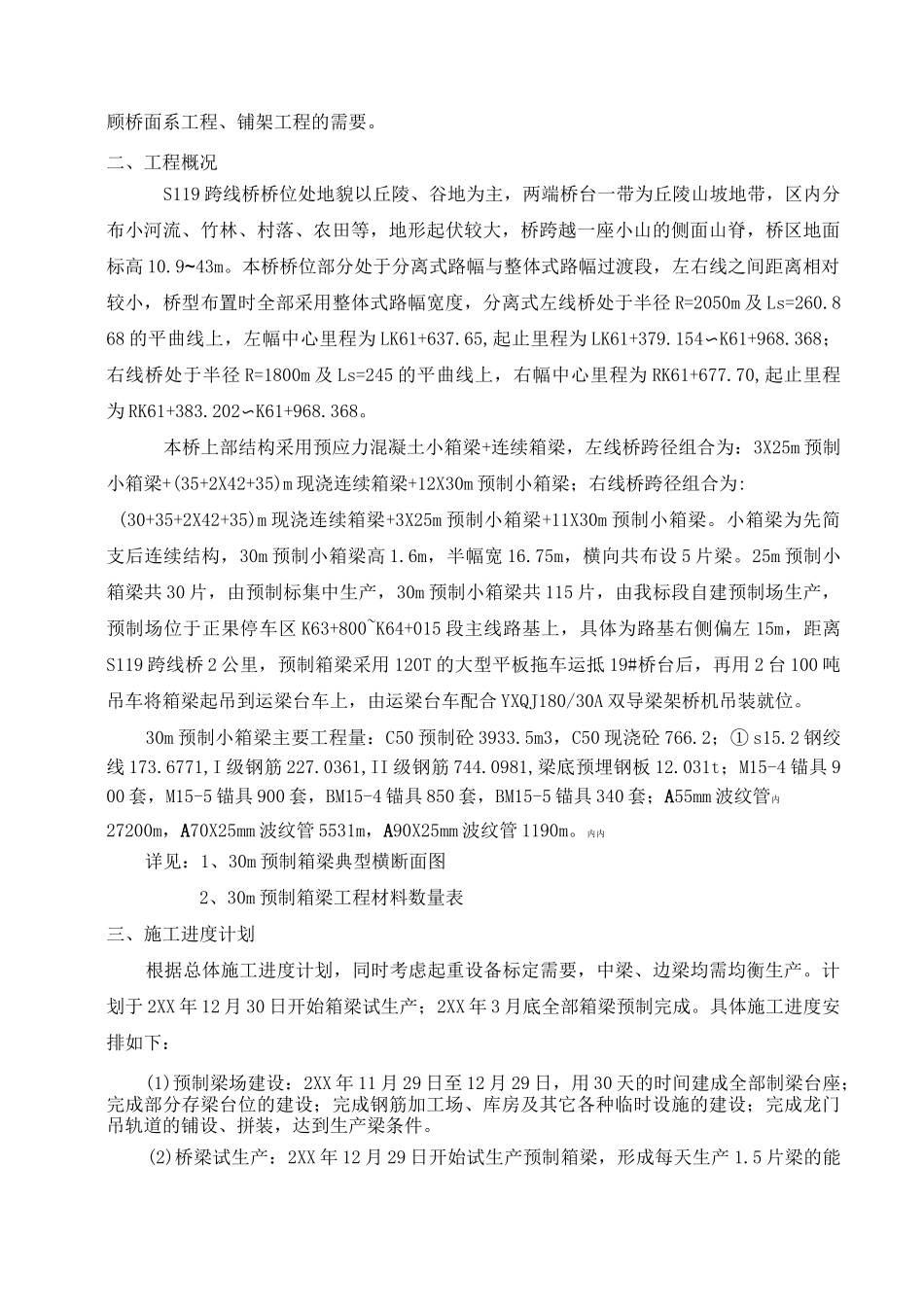

二、工程概况S119跨线桥桥位处地貌以丘陵、谷地为主,两端桥台一带为丘陵山坡地带,区内分布小河流、竹林、村落、农田等,地形起伏较大,桥跨越一座小山的侧面山脊,桥区地面标高10
