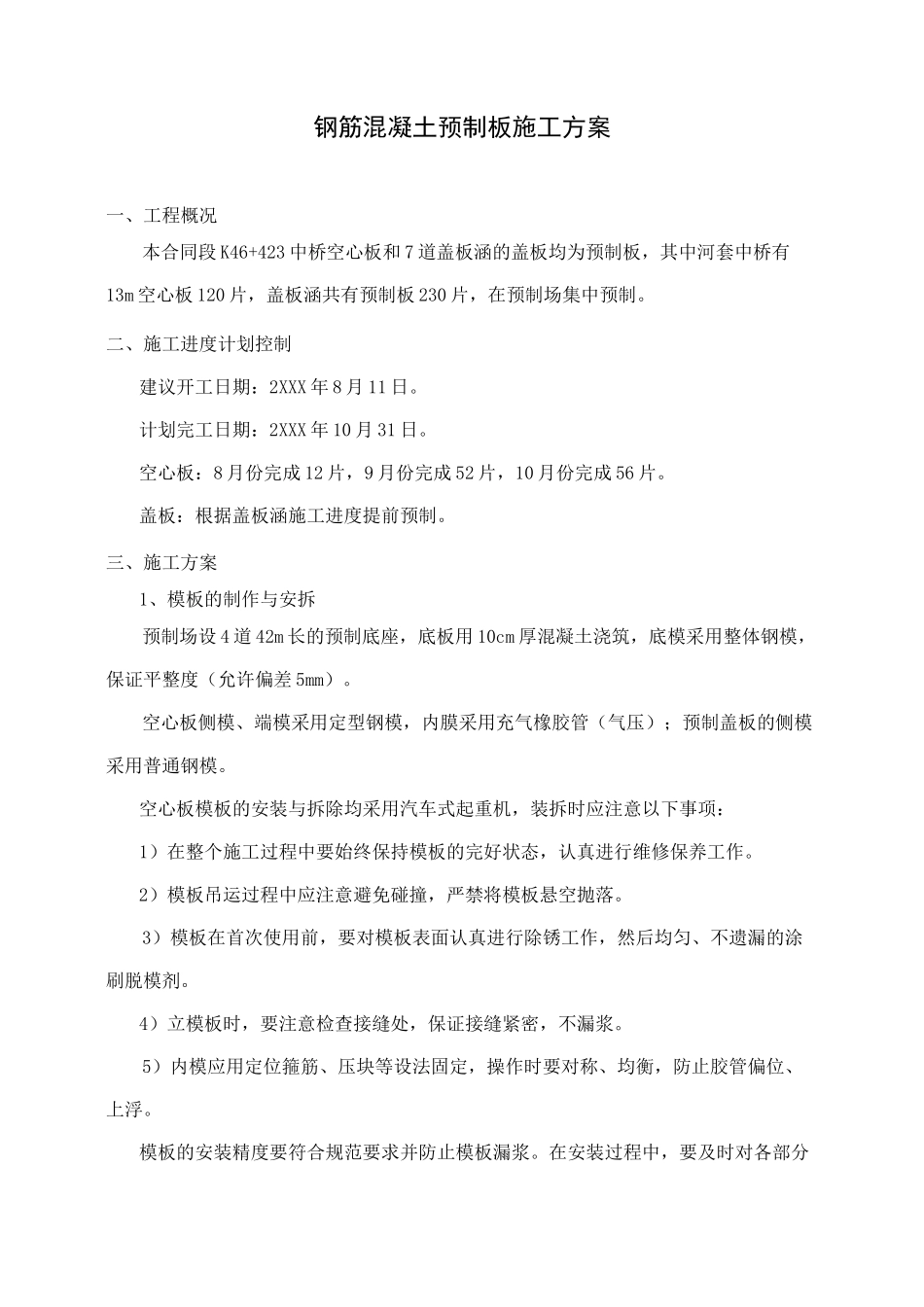

钢筋混凝土预制板施工方案一、工程概况本合同段K46+423中桥空心板和7道盖板涵的盖板均为预制板,其中河套中桥有13m空心板120片,盖板涵共有预制板230片,在预制场集中预制
二、施工进度计划控制建议开工日期:2XXX年8月11日
计划完工日期:2XXX年10月31日
空心板:8月份完成12片,9月份完成52片,10月份完成56片
盖板:根据盖板涵施工进度提前预制
三、施工方案1、模板的制作与安拆预制场设4道42m长的预制底座,底板用10cm厚混凝土浇筑,底模采用整体钢模,保证平整度(允许偏差5mm)
空心板侧模、端模采用定型钢模,内膜采用充气橡胶管(气压);预制盖板的侧模采用普通钢模
空心板模板的安装与拆除均采用汽车式起重机,装拆时应注意以下事项:1)在整个施工过程中要始终保持模板的完好状态,认真进行维修保养工作
2)模板吊运过程中应注意避免碰撞,严禁将模板悬空抛落
3)模板在首次使用前,要对模板表面认真进行除锈工作,然后均匀、不遗漏的涂刷脱模剂
4)立模板时,要注意检查接缝处,保证接缝紧密,不漏浆
5)内模应用定位箍筋、压块等设法固定,操作时要对称、均衡,防止胶管偏位、上浮
模板的安装精度要符合规范要求并防止模板漏浆

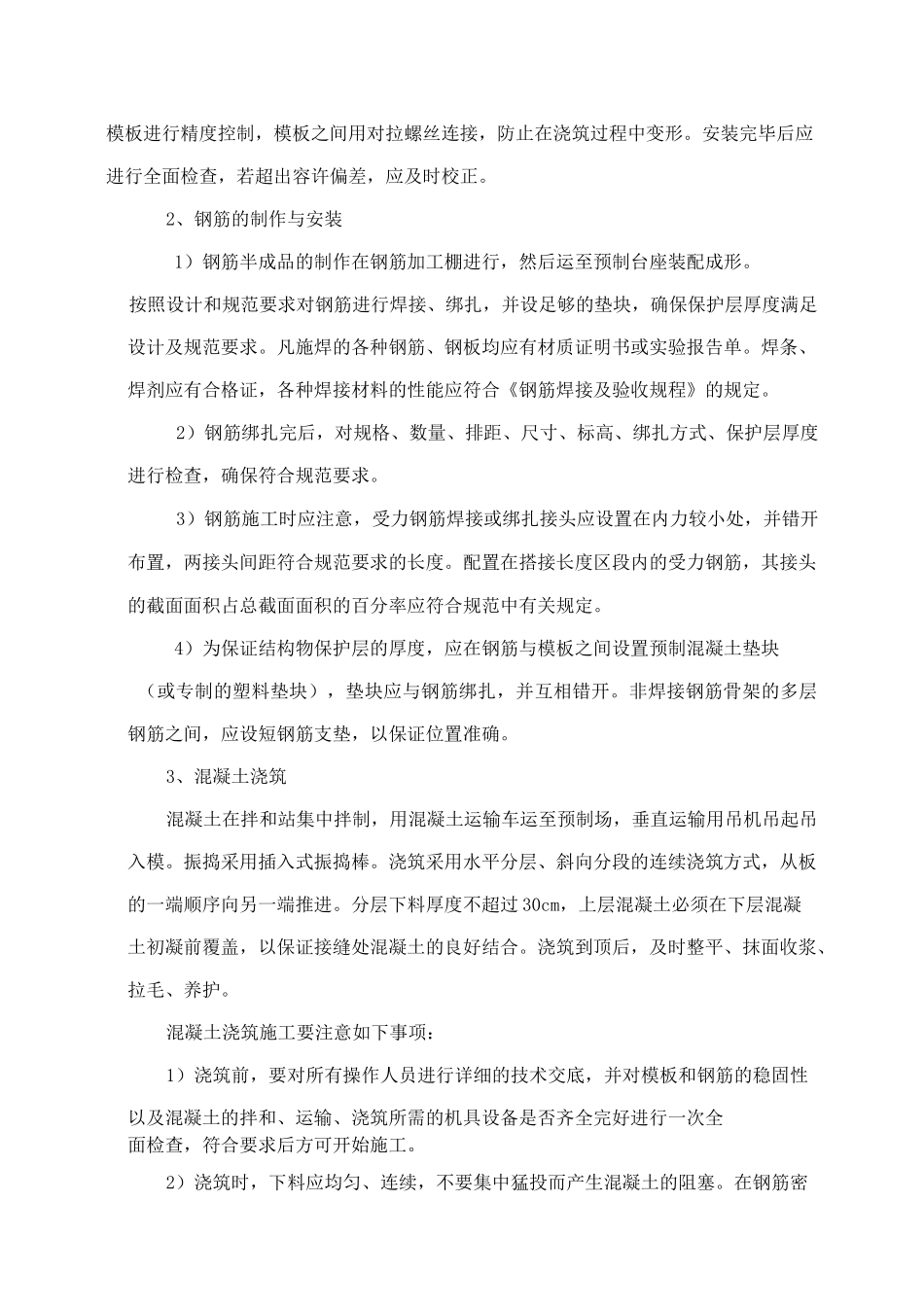

在安装过程中,要及时对各部分模板进行精度控制,模板之间用对拉螺丝连接,防止在浇筑过程中变形
安装完毕后应进行全面检查,若超出容许偏差,应及时校正
2、钢筋的制作与安装1)钢筋半成品的制作在钢筋加工棚进行,然后运至预制台座装配成形
按照设计和规范要求对钢筋进行焊接、绑扎,并设足够的垫块,确保保护层厚度满足设计及规范要求
凡施焊的各种钢筋、钢板均应有材质证明书或实验报告单
焊条、焊剂应有合格证,各种焊接材料的性能应符合《钢筋焊接及验收规程》的规定
2)钢筋绑扎完后,对规格、数量、排距、尺寸、标高、绑扎方式、保护层厚度进行检查,确保符合规范要求

3)钢筋施工时
