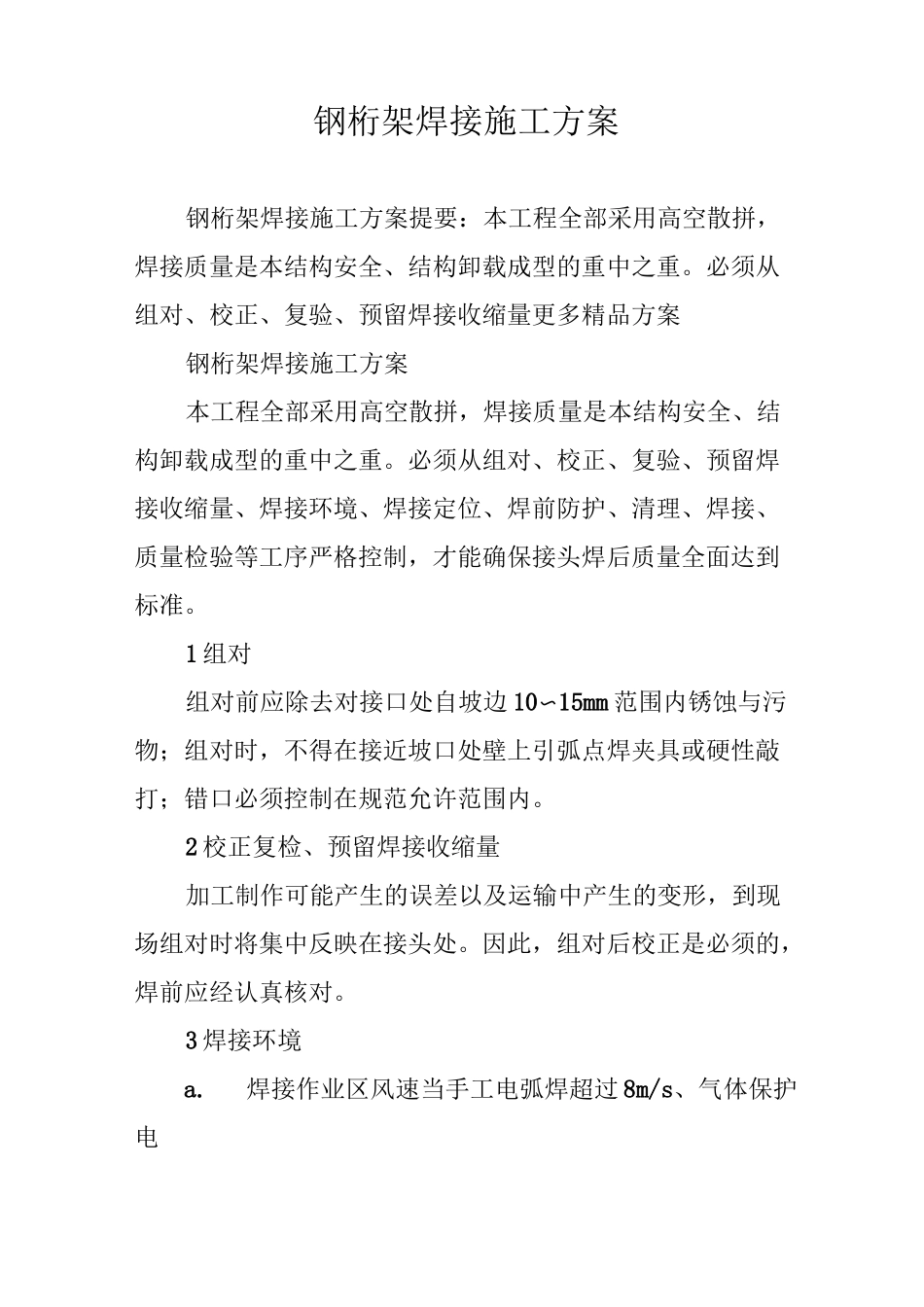

钢桁架焊接施工方案钢桁架焊接施工方案提要:本工程全部采用高空散拼,焊接质量是本结构安全、结构卸载成型的重中之重
必须从组对、校正、复验、预留焊接收缩量更多精品方案钢桁架焊接施工方案本工程全部采用高空散拼,焊接质量是本结构安全、结构卸载成型的重中之重
必须从组对、校正、复验、预留焊接收缩量、焊接环境、焊接定位、焊前防护、清理、焊接、质量检验等工序严格控制,才能确保接头焊后质量全面达到标准
1组对组对前应除去对接口处自坡边10〜15mm范围内锈蚀与污物;组对时,不得在接近坡口处壁上引弧点焊夹具或硬性敲打;错口必须控制在规范允许范围内
2校正复检、预留焊接收缩量加工制作可能产生的误差以及运输中产生的变形,到现场组对时将集中反映在接头处
因此,组对后校正是必须的,焊前应经认真核对
3焊接环境a

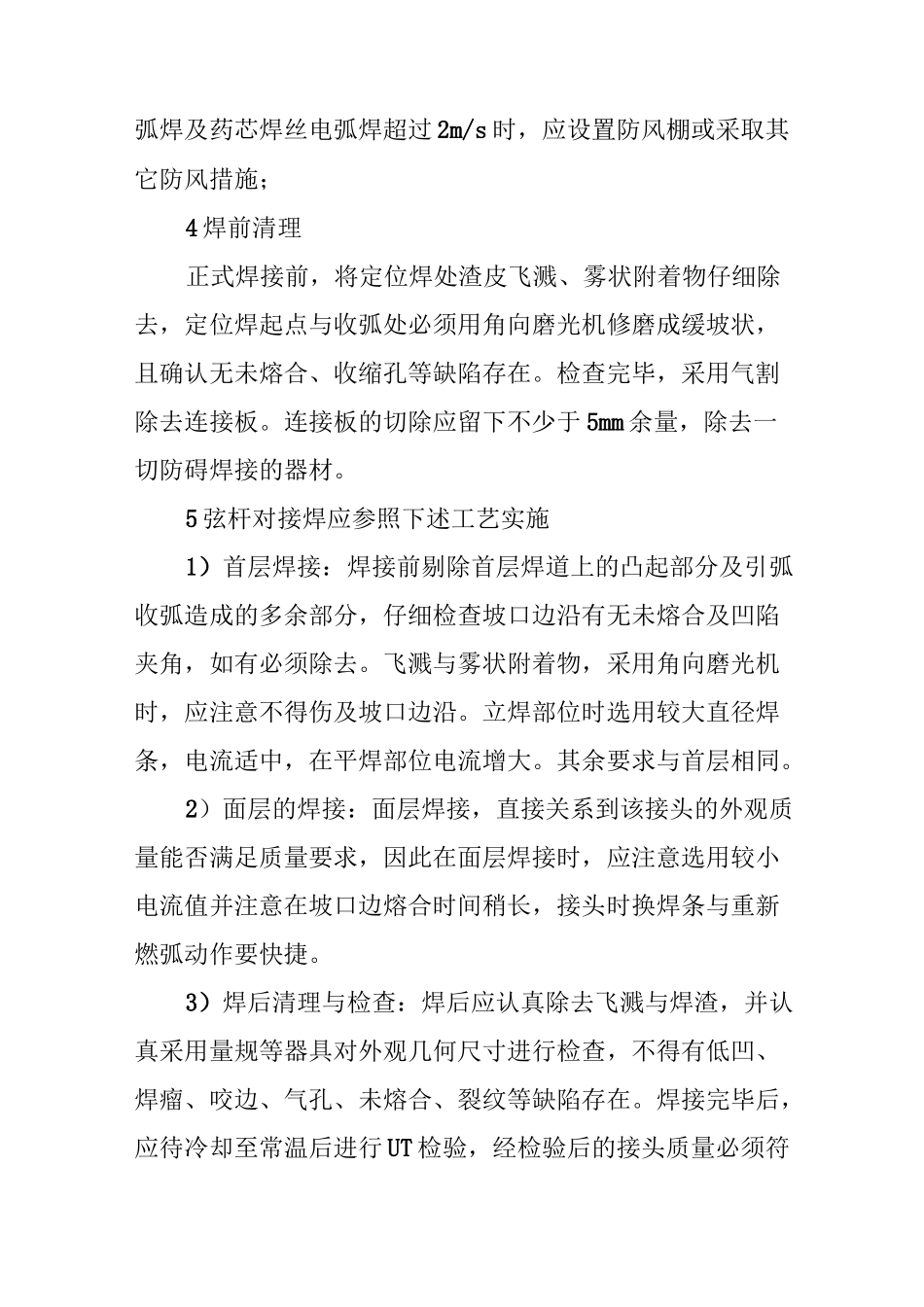

焊接作业区风速当手工电弧焊超过8m/s、气体保护电弧焊及药芯焊丝电弧焊超过2m/s时,应设置防风棚或采取其它防风措施;4焊前清理正式焊接前,将定位焊处渣皮飞溅、雾状附着物仔细除去,定位焊起点与收弧处必须用角向磨光机修磨成缓坡状,且确认无未熔合、收缩孔等缺陷存在
检查完毕,采用气割除去连接板
连接板的切除应留下不少于5mm余量,除去一切防碍焊接的器材
5弦杆对接焊应参照下述工艺实施1)首层焊接:焊接前剔除首层焊道上的凸起部分及引弧收弧造成的多余部分,仔细检查坡口边沿有无未熔合及凹陷夹角,如有必须除去
飞溅与雾状附着物,采用角向磨光机时,应注意不得伤及坡口边沿
立焊部位时选用较大直径焊条,电流适中,在平焊部位电流增大
其余要求与首层相同
2)面层的焊接:面层焊接,直接关系到该接头的外观质量能否满足质量要求,因此在面层焊接时,应注意选用较小电流值并注意在坡口边熔合时间稍长,接头时换焊条与重新燃弧动作要快捷
3)焊后清理与检查:焊后应认真除去飞溅与焊渣,并认真采用量规等器具对外观几何尺寸进行检查,不
