发泡水泥保温板施工方案1、施工机具1

1、施工应具有强制式砂浆搅拌机、电动搅拌机、电钻、靠尺、抹子等主要施工机具
2、施工用机具应有专人管理和使用,定期维护校验
2、施工条件2
1、基层墙体应符合《混凝土结构工程施工质量验收规范》GB50204和《砌体工程施工质量验收规范》GB50203的要求
2、保温工程的施工应在基层粉刷水泥砂浆找平层,且施工质量验收合格后进行
3、保温工程施工前,外门窗洞口应通过验收,洞口尺寸、位置应符合设计要求并验收合格,门窗框或辅框应安装完毕,并需做防水处理
伸出墙面的消防梯、水落管、各种进户管线和空调器等的预埋件、连接件应安装完毕,并预留出外保温层的厚度
4、保温工程应制定专项施工方案
5、既有建筑改造工程施工时,基层墙面必须坚实平整,空鼓处应铲除,如有必要原装饰面层应清除
并用1:3水泥砂浆补平
6、按抹灰墙面的高度,搭好抹灰用脚手架
脚手架要稳固、可靠
7、施工中环境温度不应高于351,不应低于51,且24h内不应低于0°C,风力应不大于5级
雨天施工时应有防雨措施,夏季施工时作业面应避免阳光曝晒
8、进场材料应贮存在干燥阴凉的场所,贮存期及条件应按材料供应商产品说明要求进行
3、施工工艺3
1、发泡水泥板外墙外保温系统的施工工艺流程应符合图3

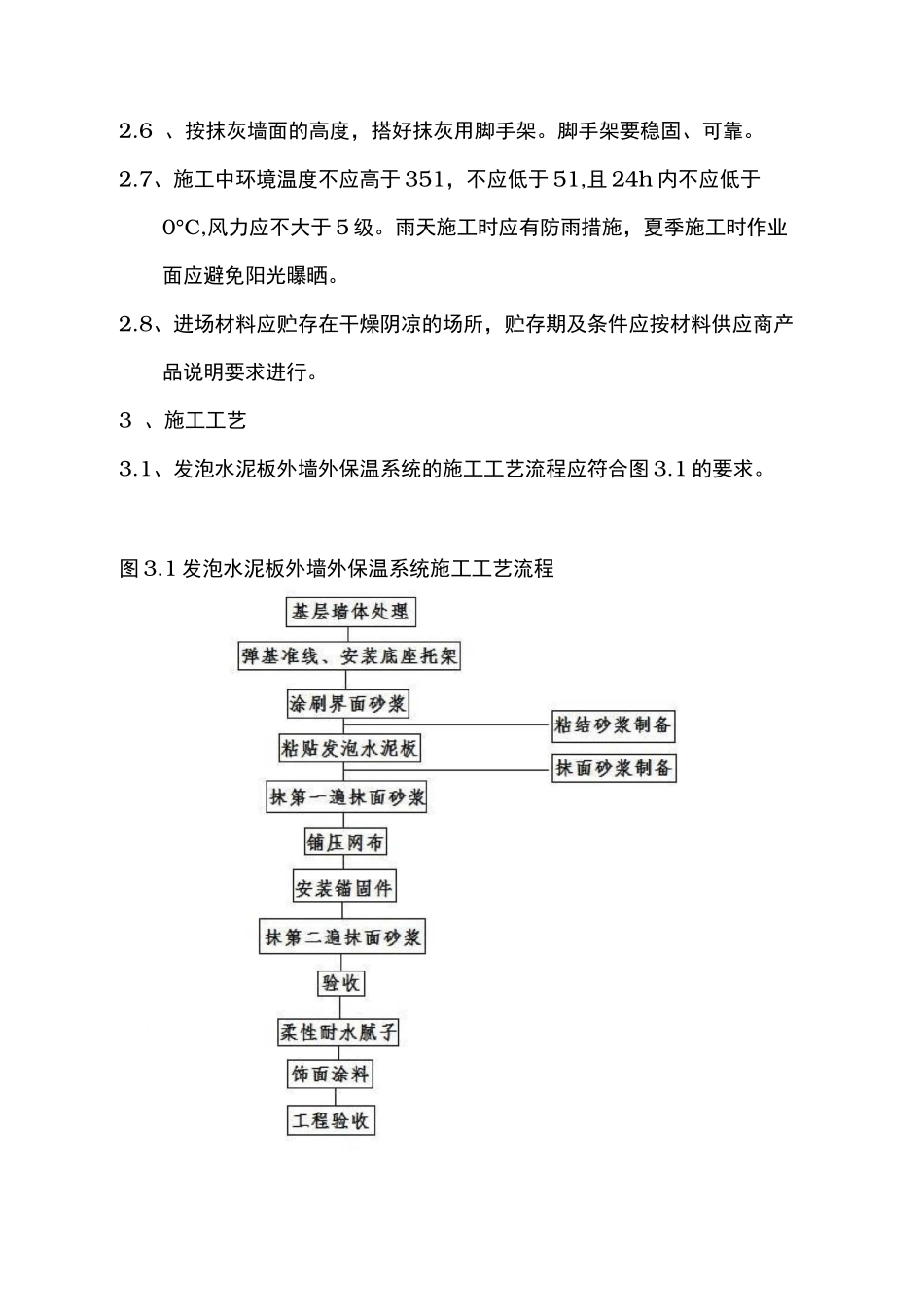

1发泡水泥板外墙外保温系统施工工艺流程4、施工要点4
1、挂基准线,在外墙各大角(阳角、阴角)及其它必要处挂垂直基准线,在每个楼层的适当位置挂水平线,以控制水泥发泡板的垂直度和水平度
2、材料配制粘结砂浆和抹面砂浆均为单组份材料,水灰比应按材料供应商产品说明书配制,用砂浆搅拌机搅拌均匀,搅拌时间自投料完毕后不小于5min,—次配制用量以4h内用完为宜(夏季施工时间宜控制在2h内)
3、发泡水泥板在基层墙体上的粘贴应采用满粘法,并符合下列要求:1、
