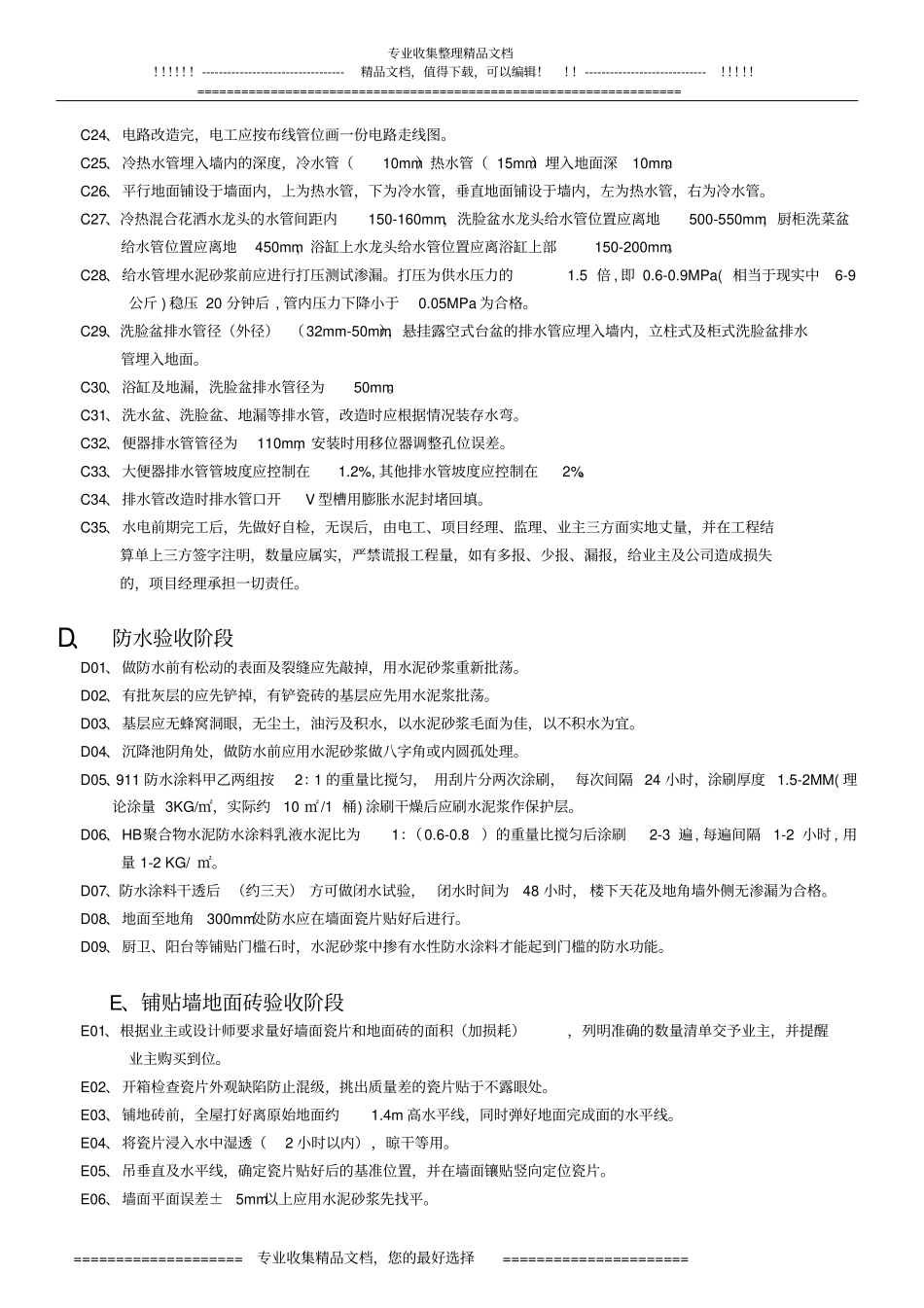

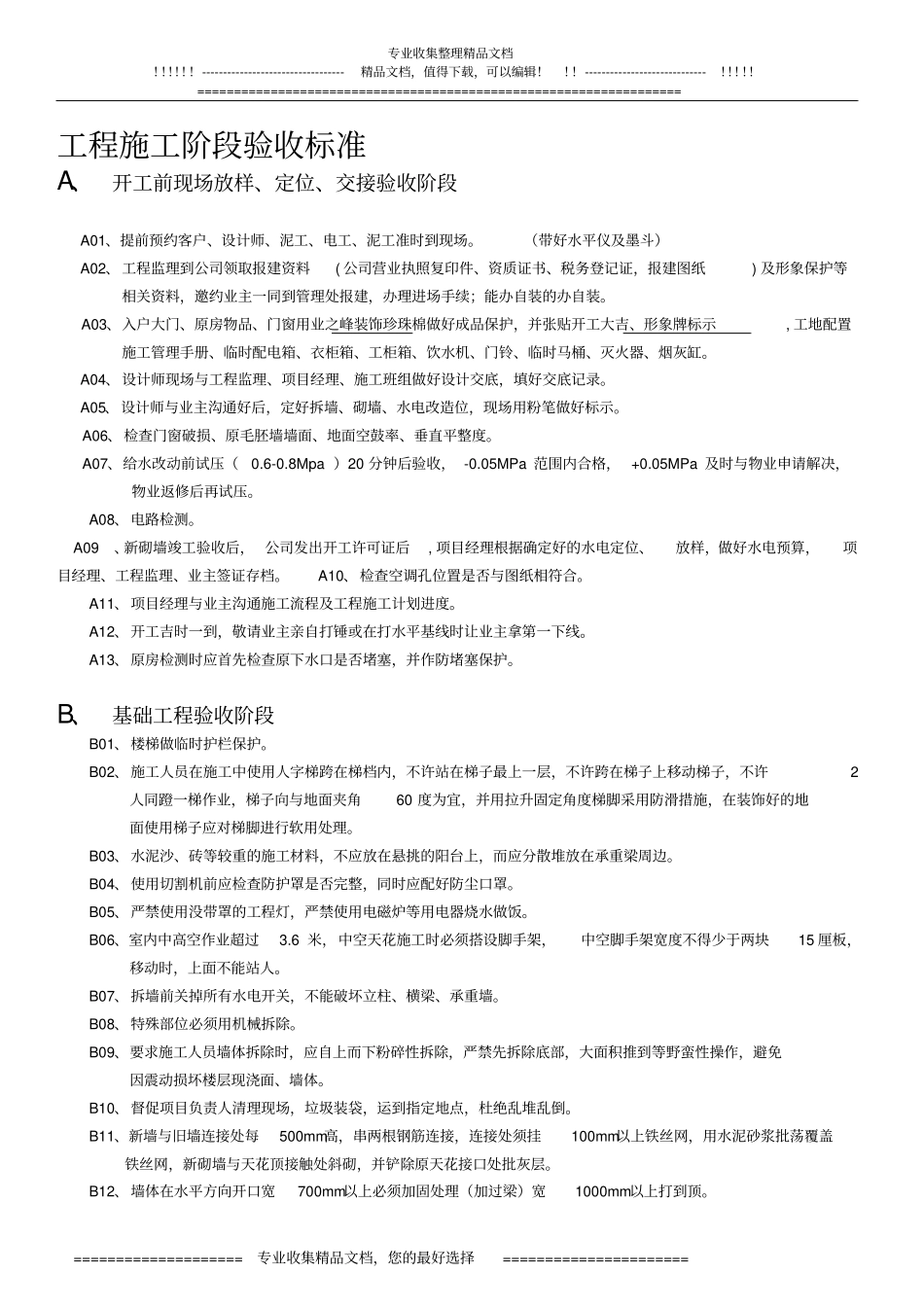

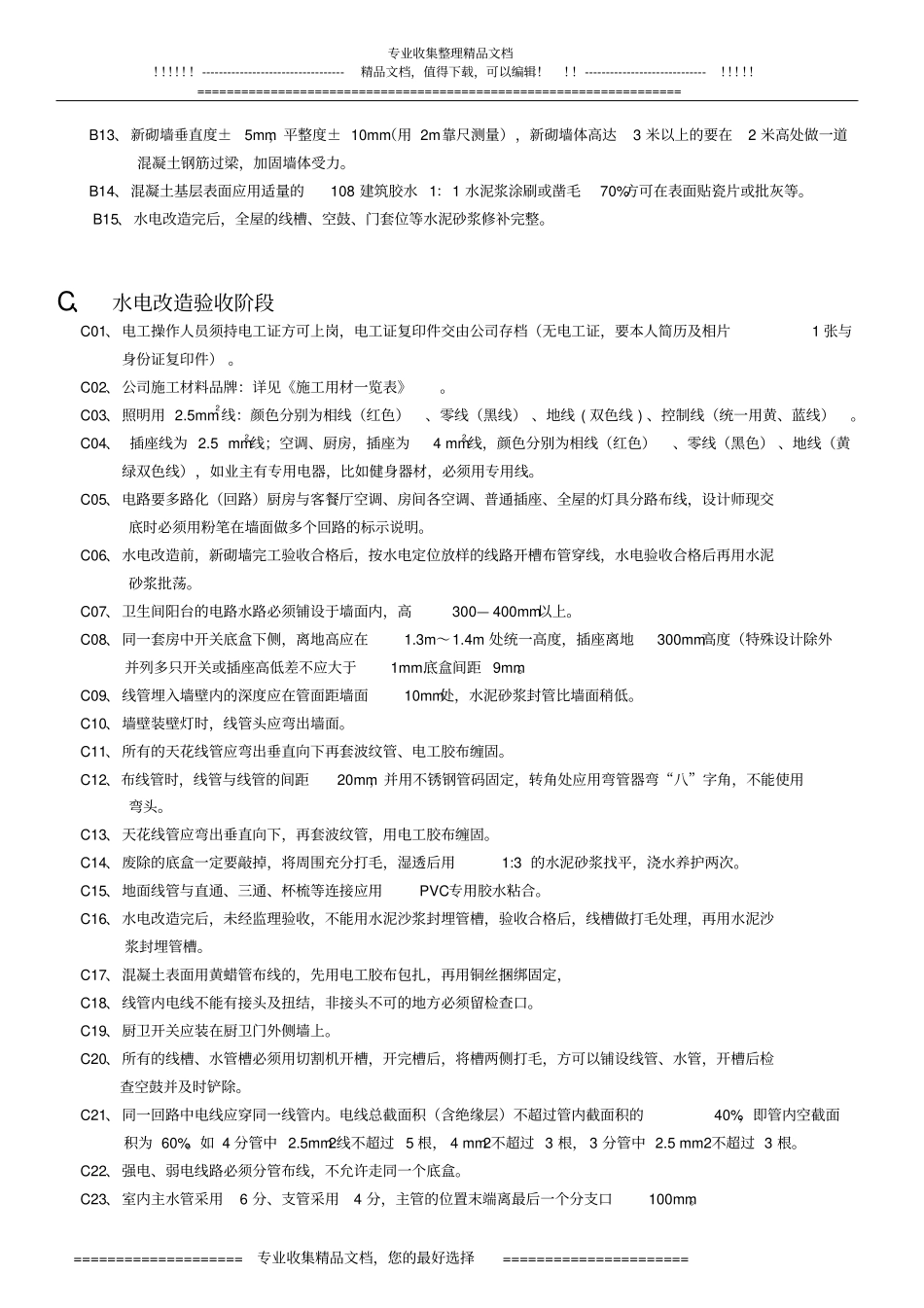

======================================================================================专业收集精品文档,您的最好选择======================工程施工阶段验收标准A、开工前现场放样、定位、交接验收阶段A01、提前预约客户、设计师、泥工、电工、泥工准时到现场
(带好水平仪及墨斗)A02、工程监理到公司领取报建资料(公司营业执照复印件、资质证书、税务登记证,报建图纸)及形象保护等相关资料,邀约业主一同到管理处报建,办理进场手续;能办自装的办自装
A03、入户大门、原房物品、门窗用业之峰装饰珍珠棉做好成品保护,并张贴开工大吉、形象牌标示,工地配置施工管理手册、临时配电箱、衣柜箱、工柜箱、饮水机、门铃、临时马桶、灭火器、烟灰缸
A04、设计师现场与工程监理、项目经理、施工班组做好设计交底,填好交底记录
A05、设计师与业主沟通好后,定好拆墙、砌墙、水电改造位,现场用粉笔做好标示
A06、检查门窗破损、原毛胚墙墙面、地面空鼓率、垂直平整度
A07、给水改动前试压(0
8Mpa)20分钟后验收,-0
05MPa范围内合格,+0
05MPa及时与物业申请解决,物业返修后再试压
A08、电路检测
A09、新砌墙竣工验收后,公司发出开工许可证后,项目经理根据确定好的水电定位、放样,做好水电预算,项目经理、工程监理、业主签证存档
A10、检查空调孔位置是否与图纸相符合
A11、项目经理与业主沟通施工流程及工程施工计划进度
A12、开工吉时一到,敬请业主亲自打锤或在打水平基线时让业主拿第
