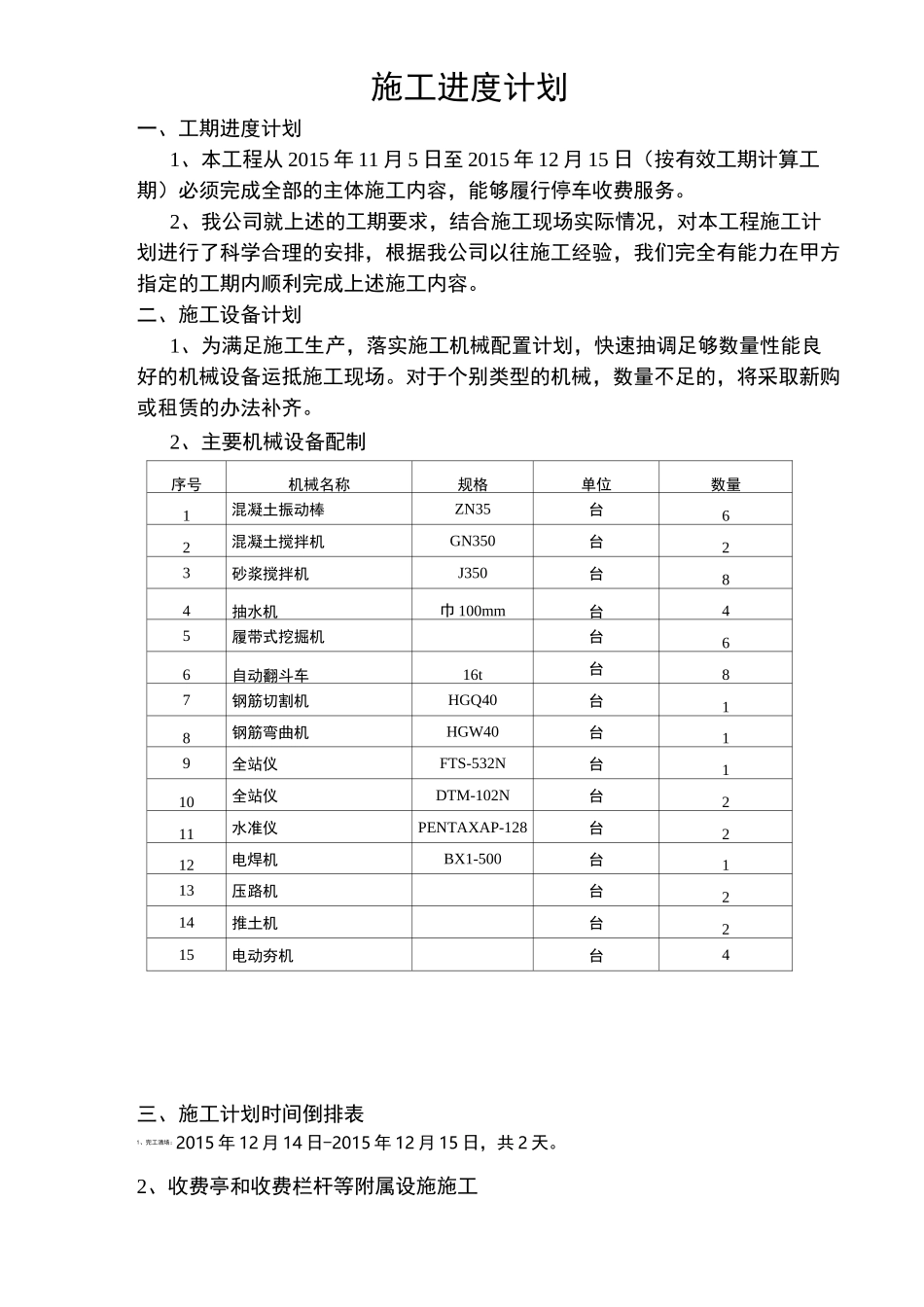

车都33R2地块薛峰公共停车场项目施工进度计划施工单位:武汉市城建工程有限公司日期:2015年10月29日车都33R2地块薛峰公共停车场项目施工进度计划一、工期进度计划1、本工程从2015年11月5日至2015年12月15日(按有效工期计算工期)必须完成全部的主体施工内容,能够履行停车收费服务。2、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述施工内容。二、施工设备计划1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场。对于个别类型的机械,数量不足的,将采取新购或租赁的办法补齐。2、主要机械设备配制序号机械名称规格单位数量1混凝土振动棒ZN35台62混凝土搅拌机GN350台23砂浆搅拌机J350台84抽水机巾100mm台45履带式挖掘机台66自动翻斗车16t台87钢筋切割机HGQ40台18钢筋弯曲机HGW40台19全站仪FTS-532N台110全站仪DTM-102N台211水准仪PENTAXAP-128台212电焊机BX1-500台113压路机台214推土机台215电动夯机台4三、施工计划时间倒排表1、完工清场:2015年12月14日-2015年12月15日,共2天。2、收费亭和收费栏杆等附属设施施工序号分段工程名称数量(m2)开始时间完成时间施工天数1草籽种植/2015年12月07日2015年12月07日12植草砖铺设约32982015年12月02日2015年12月06日535cm黄沙层约32982015年12月01日2015年12月01日1410cm级配碎石约32982015年11月29日2015年11月30日25停车位素土层与道路路基一冋完成合计////9停车位面积约为:序号分段工程名称数量(m2)开始时间完成时间施工天数1砼养护约2264按要求施行8天养护,完工后预留养护人员养护3道路混凝土面层(含排水等附属设施)约22642015年11月23日2015年11月28日6150cm水泥石屑稳定层约23002015年11月18日2015年11月22日52路基(含道路路基、停车位素土层)约61002015年11月16日2015年11月17日2合计////13道路面积约为:序号分段工程名称数量(m2)开始时间完成时间施工天数1其他附属设施/2015年12月12日2015年12月13日22调试2间2015年12月11日2015年12月11日13安装栏杆2套2015年12月10日2015年12月10日14安装收费亭/2015年12月08日2015年12月09日25管线、杆件预埋/浇筑道路砼时进行预埋合计////63停车位施工计划时间安排表4、道路结构施工计划时间安排表5、土方工程施工计划时间安排表序号分段工程名称数量(m3)开始时间完成时间施工天数1周边排水措施约30002015年11月15日2015年11月15日12土方回填、分层碾压/2015年11月10日2015年11月14日53土方调配/2015年11月9日2015年11月9日14施工测量约120002015年11月8日2015年11月8日15清理杂草、有机质、淤泥等/2015年11月6日2015年11月7日2合计////10土方处理总方量约为:15000m36、开工准备:2015年11月5日-2015年11月5日,共1天四、工程进度倒排工期表工程进度倒排工期表数量////2套2间/3298m2/3298m23298m23298m2/6100m22264m22264m22300m26100m2填表说明:倒排日期以天为单位填写,特殊情况的最多三天为一个周期。未尽事宜,按实际情况自行补充。
