阀技术交底工程名称交底日期施工单位新疆三利建筑有限责任公司交底部位室内消防安装交底依据:《建筑工程施工质量验收统一标准》施工图纸施工准备认真熟悉图纸、图纸会审记要、工程联系单及施工现场,因工程涉及专业工程较多,还应与各专业有关人员协调
发现有影响施工的设计问题时,及时与有关人员研究,办理洽商手续
按照工程特点确定施工方法,配备相应的劳动力、设备、材料、机具等
同时配备配套的生活、生产临时设施
主要材料:消火栓系统管材应根据设计要求选用,本工程采用热镀锌钢管,管材连接:管径三时,采用沟槽连接
管径W时,采用丝扣连接
管材应符合国家相关标准,管材不得有弯曲、锈蚀、重皮及凹凸不平等现象
镀锌管件无偏加、方扣、丝扣不全、角度不准等现象,沟槽管件无沙眼等
管材、管件有出厂合格证、检测报告等相关证明
消火栓箱的规格类型应符合设计要求,箱体表面平整、光洁
金属箱体无锈蚀,划伤,箱门开启灵活
箱体方正,箱内配件齐全

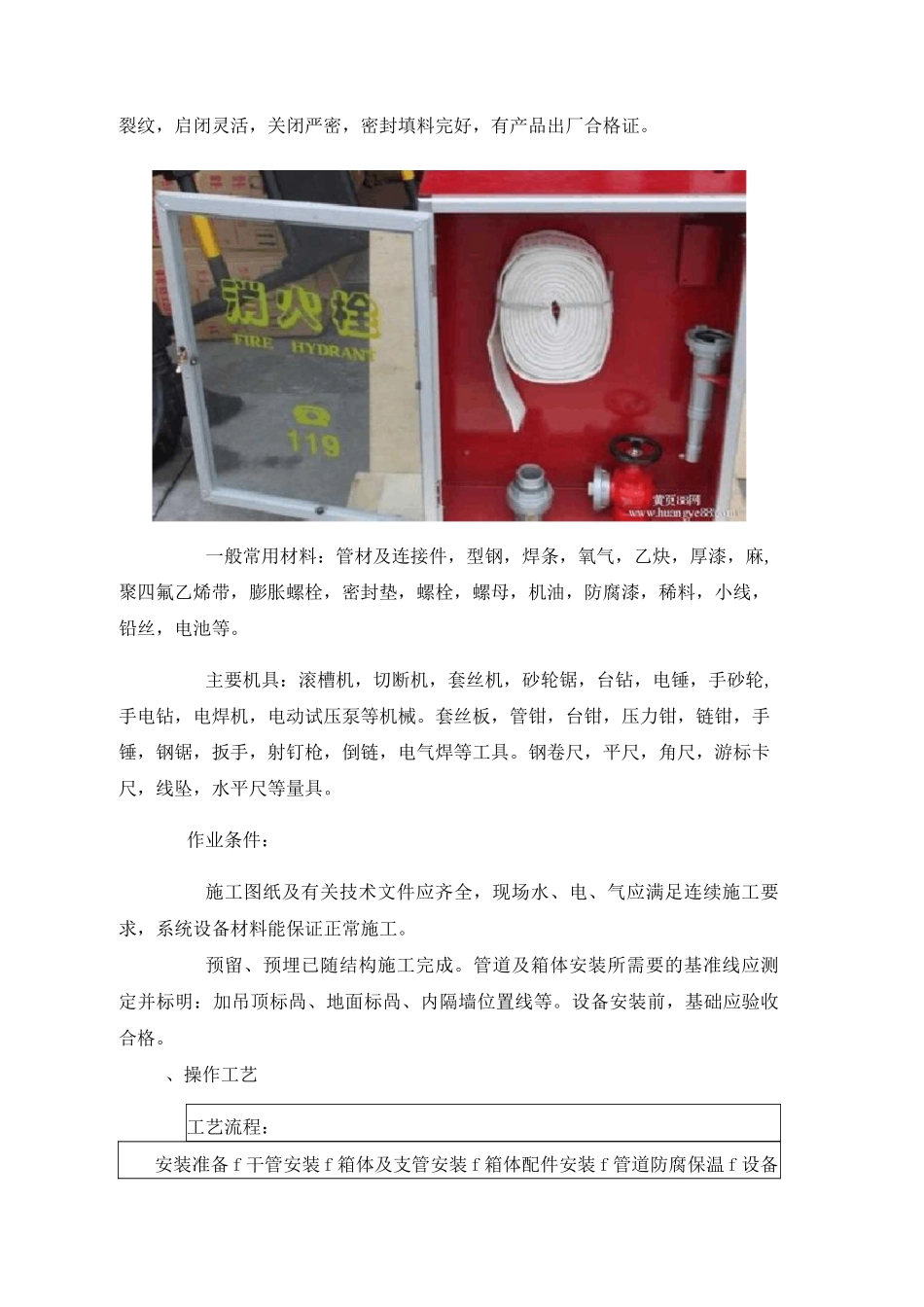

栓阀外型规矩,无沟槽卡三裂纹,启闭灵活,关闭严密,密封填料完好,有产品出厂合格证
一般常用材料:管材及连接件,型钢,焊条,氧气,乙炔,厚漆,麻,聚四氟乙烯带,膨胀螺栓,密封垫,螺栓,螺母,机油,防腐漆,稀料,小线,铅丝,电池等
主要机具:滚槽机,切断机,套丝机,砂轮锯,台钻,电锤,手砂轮,手电钻,电焊机,电动试压泵等机械
套丝板,管钳,台钳,压力钳,链钳,手锤,钢锯,扳手,射钉枪,倒链,电气焊等工具
钢卷尺,平尺,角尺,游标卡尺,线坠,水平尺等量具
作业条件:施工图纸及有关技术文件应齐全,现场水、电、气应满足连续施工要求,系统设备材料能保证正常施工
预留、预埋已随结构施工完成
管道及箱体安装所需要的基准线应测定并标明:加吊顶标咼、地面标咼、内隔墙位置线等
设备安装前,基础应验收合格

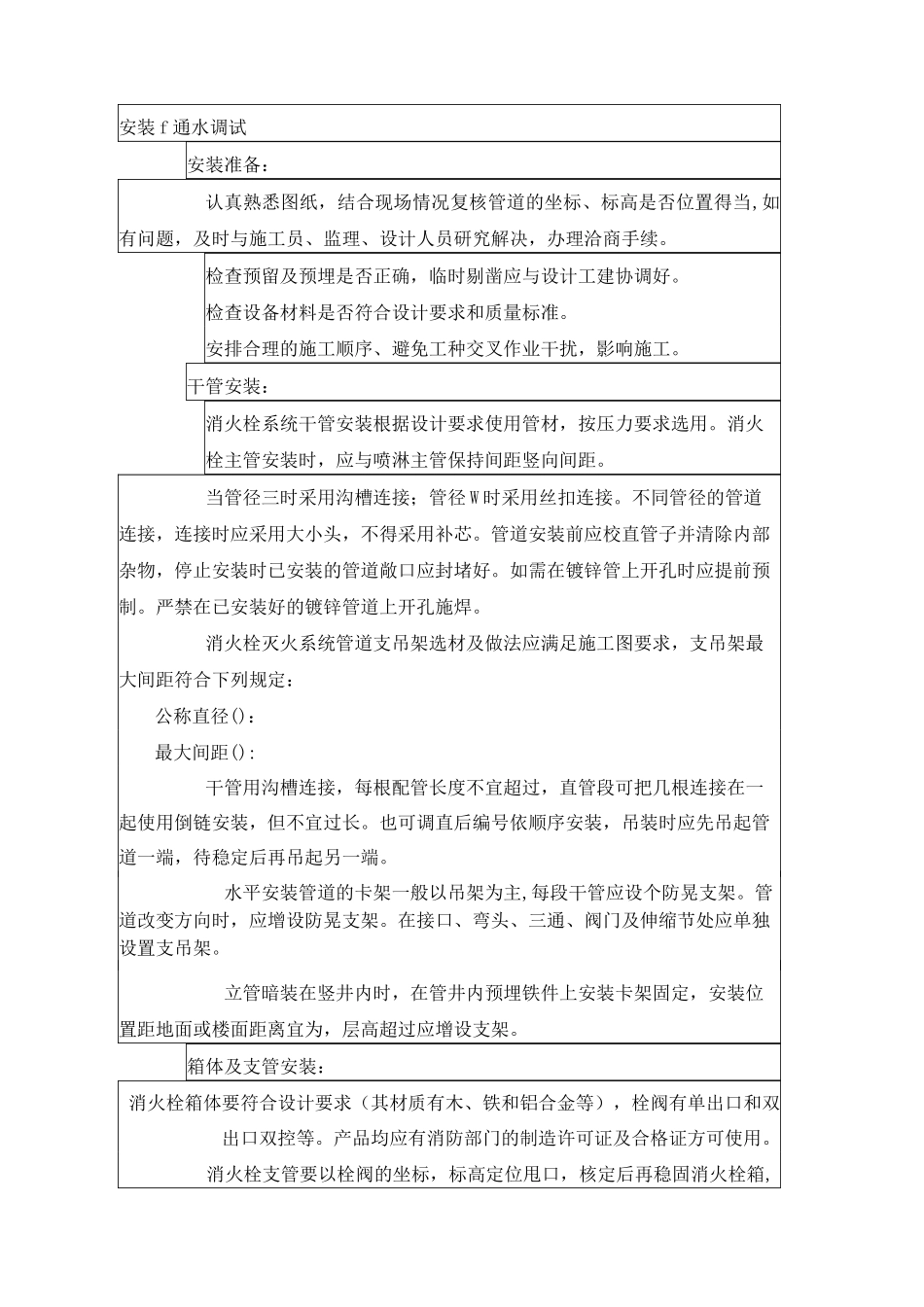

、操作工艺工艺流程:安装准备f干管安装f箱体及支管安装f箱体配件安装f管道防腐保温f设备安装f通
