施工人员和材料投入计划及其保证措施工程名称:*********4S店幕墙工程1

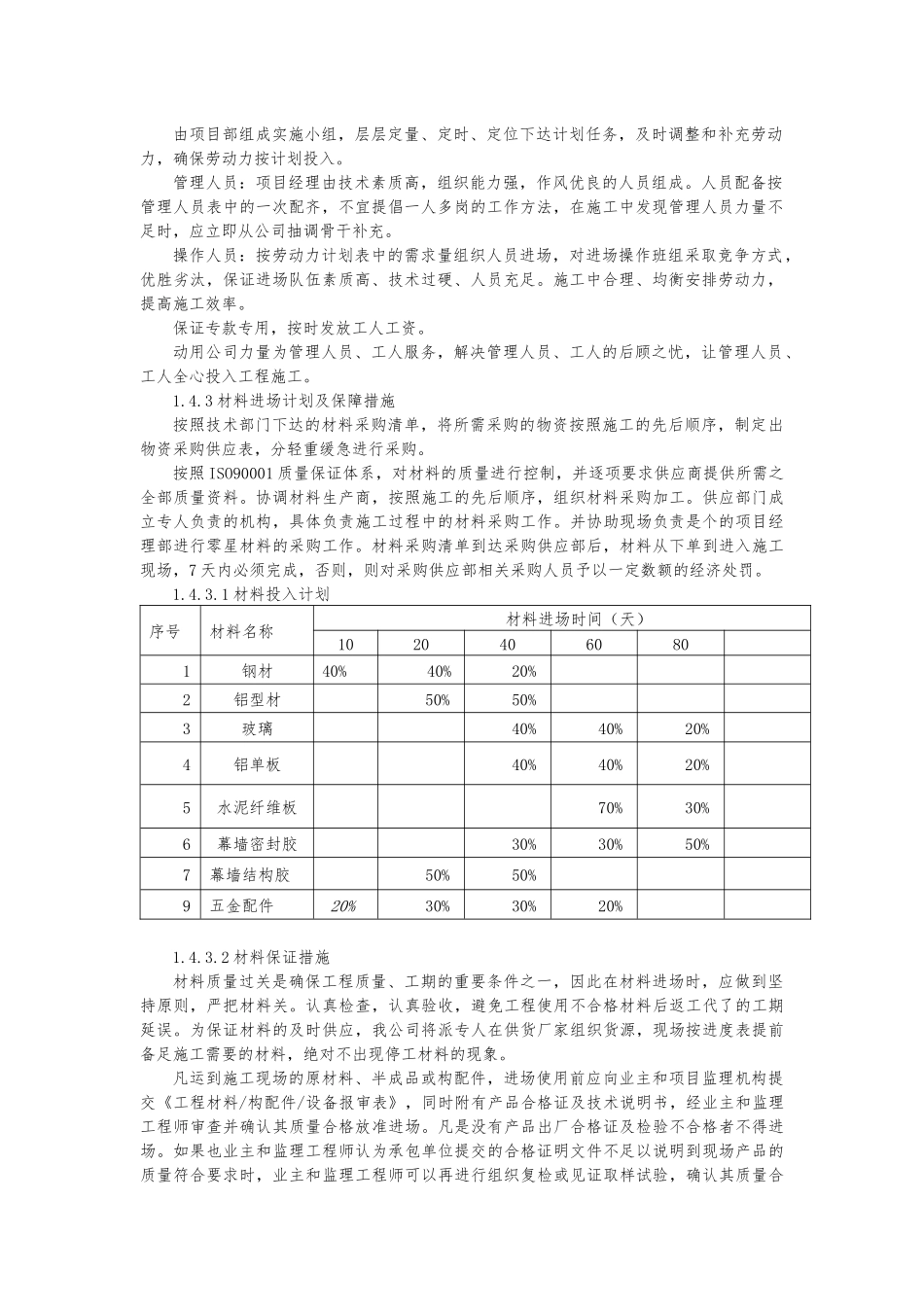

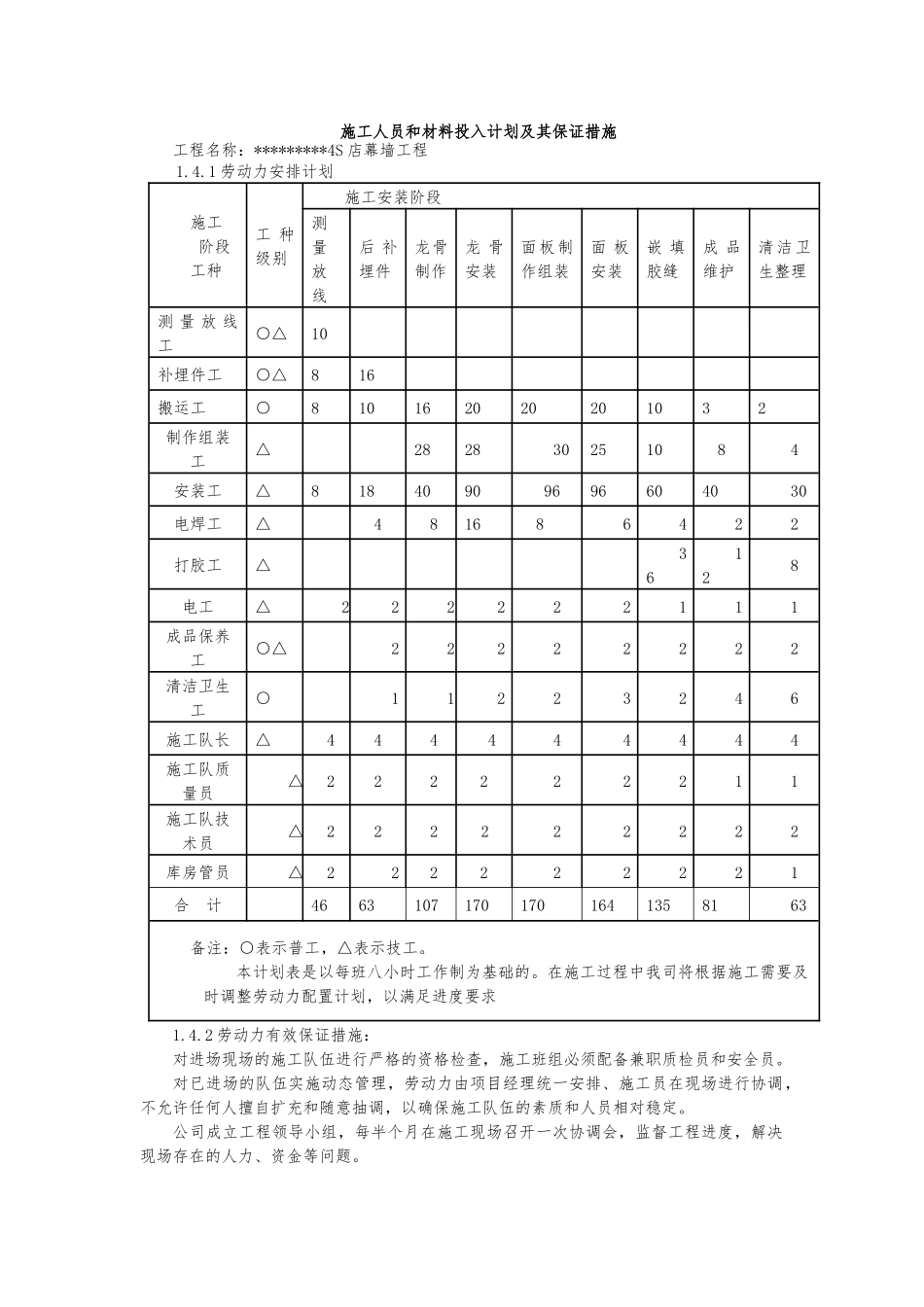

1劳动力安排计划施工阶段工种工种级别施工安装阶段测量放线后补埋件龙骨制作龙骨安装面板制作组装面板安装嵌填胶缝成品维护清洁卫生整理测量放线工○△10补埋件工○△816搬运工○810162020201032制作组装工△282830251084安装工△81840909696604030电焊工△481686422打胶工△36128电工△222222111成品保养工○△22222222清洁卫生工○11223246施工队长△444444444施工队质量员△222222211施工队技术员△222222222库房管员△222222221合计46631071701701641358163备注:○表示普工,△表示技工
本计划表是以每班八小时工作制为基础的
在施工过程中我司将根据施工需要及时调整劳动力配置计划,以满足进度要求1
2劳动力有效保证措施:对进场现场的施工队伍进行严格的资格检查,施工班组必须配备兼职质检员和安全员
对已进场的队伍实施动态管理,劳动力由项目经理统一安排、施工员在现场进行协调,不允许任何人擅自扩充和随意抽调,以确保施工队伍的素质和人员相对稳定
公司成立工程领导小组,每半个月在施工现场召开一次协调会,监督工程进度,解决现场存在的人力、资金等问题

由项目部组成实施小组,层层定量、定时、定位下达计划任务,及时调整和补充劳动力,确保劳动力按计划投入
管理人员:项目经理由技术素质高,组织能力强,作风优良的人员组成
人员配备按管理人员表中的一次配齐,不宜提倡一人多岗的工作方法,在施工中发现管理人员力量不足时,应立即从公司抽调骨干补充
操作人员:按劳动力计划表中的需求量组织人员进场,对进场操作班组采取竞争方式,优胜劣汰,保证进场队伍素质高、技术过硬、人员充足
施工中合理、均衡安排劳动力,提高施工效率
