1兴海九州设备安装有限公司兴海九州设备安装有限公司项目部绩效(第一版)考核办法编制时间:2兴海九州设备安装有限公司执行时间:公司项目施工管理绩效考核办法为了有效地加强本公司项目管理,落实各级管理人员的工作责任,公正公平地评价每个项目管理人员业绩,充分调动项目的主观能动性、工作积极性

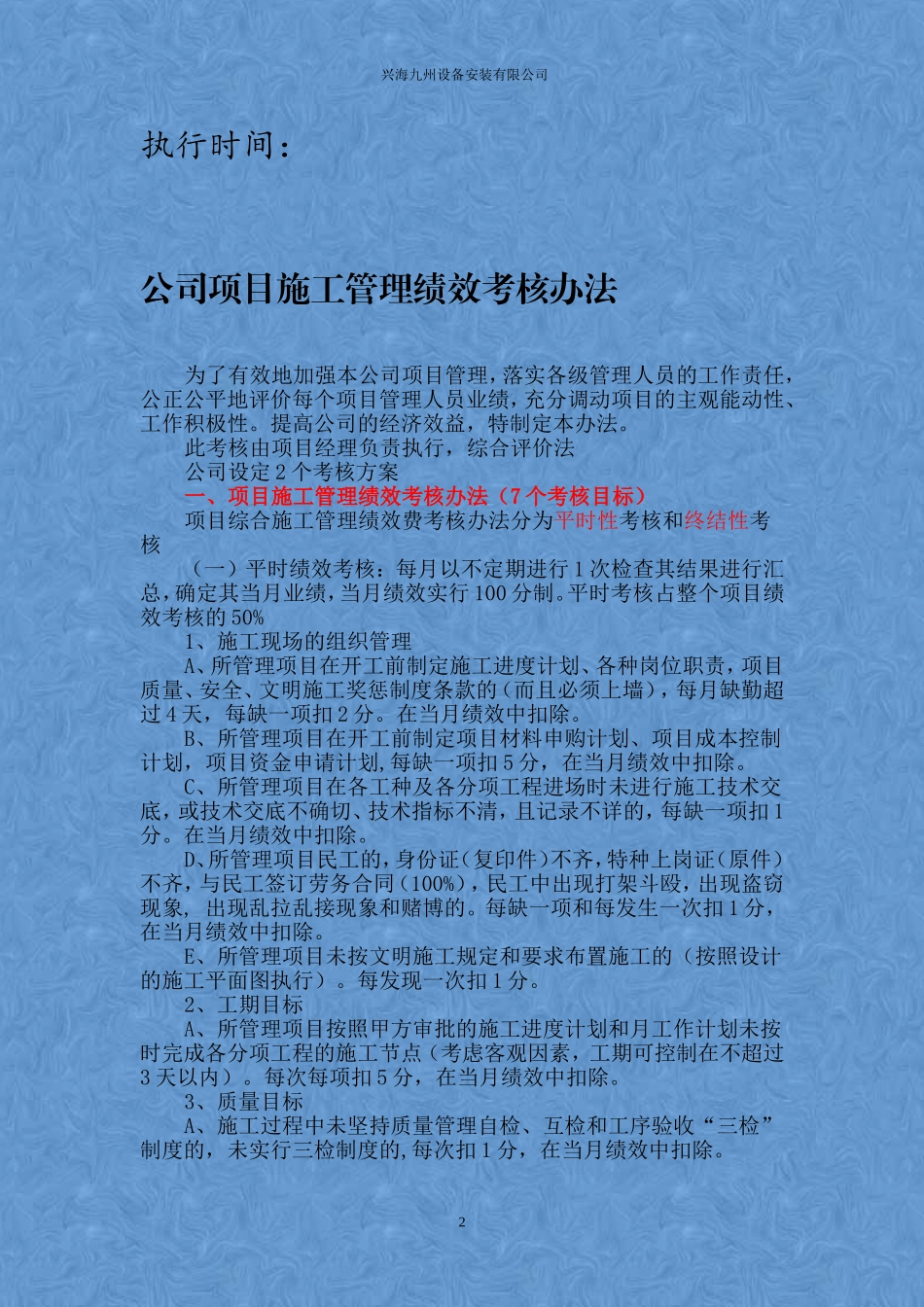

提高公司的经济效益,特制定本办法
此考核由项目经理负责执行,综合评价法公司设定2个考核方案一、项目施工管理绩效考核办法(7个考核目标)项目综合施工管理绩效费考核办法分为平时性考核和终结性考核(一)平时绩效考核:每月以不定期进行1次检查其结果进行汇总,确定其当月业绩,当月绩效实行100分制
平时考核占整个项目绩效考核的50%1、施工现场的组织管理A、所管理项目在开工前制定施工进度计划、各种岗位职责,项目质量、安全、文明施工奖惩制度条款的(而且必须上墙),每月缺勤超过4天,每缺一项扣2分
在当月绩效中扣除
B、所管理项目在开工前制定项目材料申购计划、项目成本控制计划,项目资金申请计划,每缺一项扣5分,在当月绩效中扣除
C、所管理项目在各工种及各分项工程进场时未进行施工技术交底,或技术交底不确切、技术指标不清,且记录不详的,每缺一项扣1分
在当月绩效中扣除
D、所管理项目民工的,身份证(复印件)不齐,特种上岗证(原件)不齐,与民工签订劳务合同(100%),民工中出现打架斗殴,出现盗窃现象,出现乱拉乱接现象和赌博的
每缺一项和每发生一次扣1分,在当月绩效中扣除
E、所管理项目未按文明施工规定和要求布置施工的(按照设计的施工平面图执行)
每发现一次扣1分
2、工期目标A、所管理项目按照甲方审批的施工进度计划和月工作计划未按时完成各分项工程的施工节点(考虑客观因素,工期可控制在不超过3天以内)
每次每项扣5分,在当月绩效中扣除

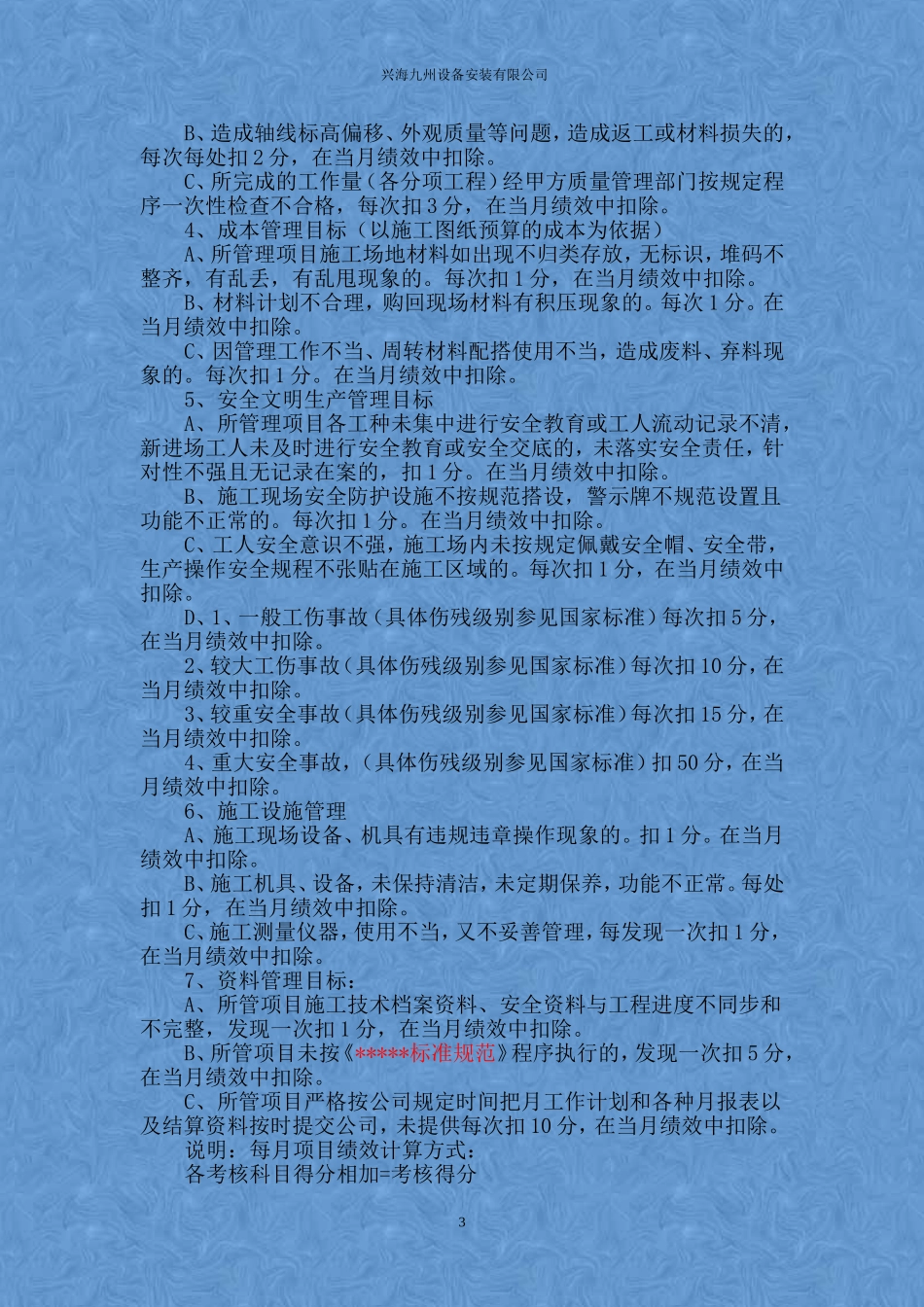

3、质量目标A、施工过程中未坚持质量管理自检、互检和工序验收“三检”制度的,未实
