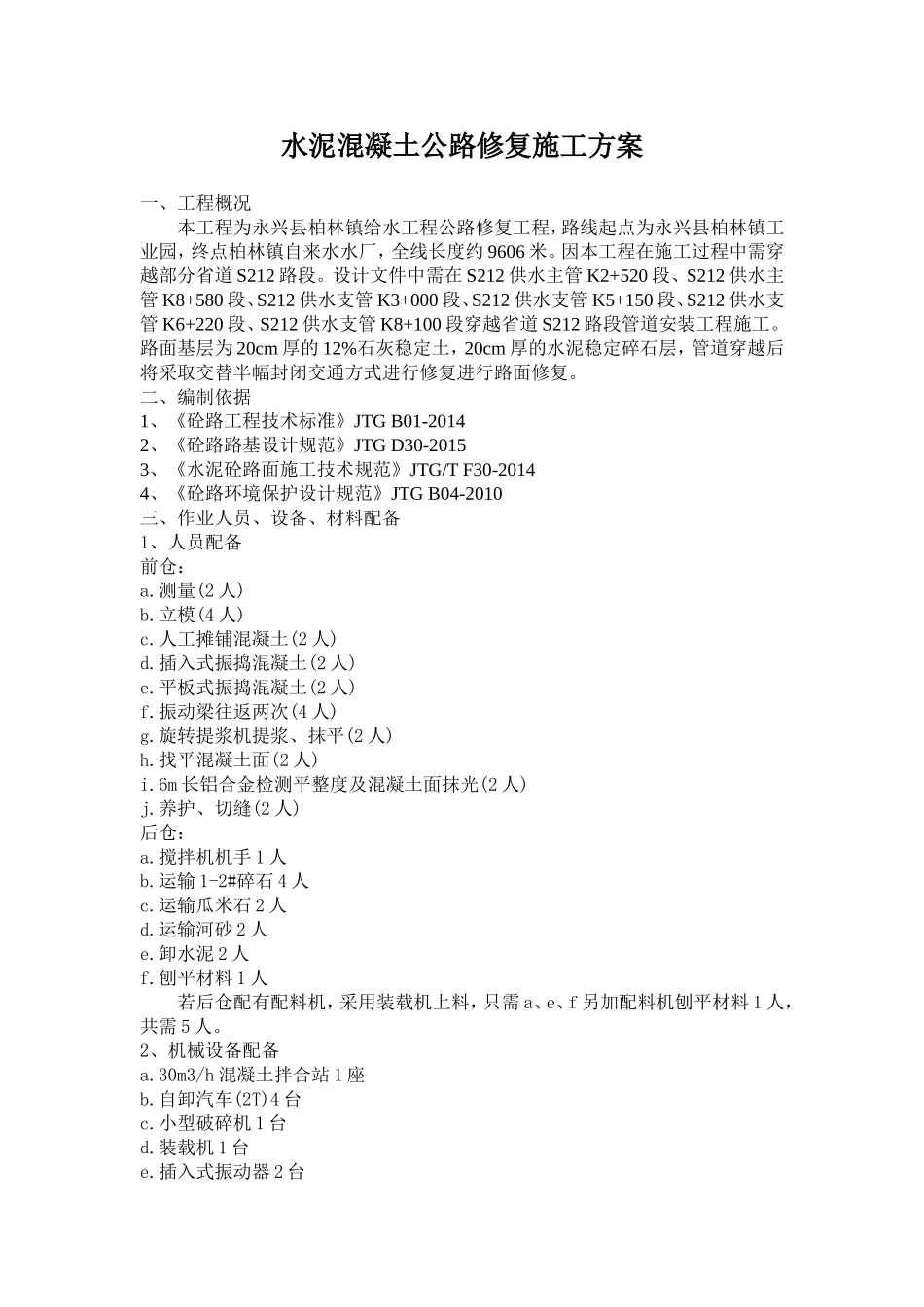

水泥混凝土公路修复施工方案一、工程概况本工程为永兴县柏林镇给水工程公路修复工程,路线起点为永兴县柏林镇工业园,终点柏林镇自来水水厂,全线长度约9606米
因本工程在施工过程中需穿越部分省道S212路段
设计文件中需在S212供水主管K2+520段、S212供水主管K8+580段、S212供水支管K3+000段、S212供水支管K5+150段、S212供水支管K6+220段、S212供水支管K8+100段穿越省道S212路段管道安装工程施工
路面基层为20cm厚的12%石灰稳定土,20cm厚的水泥稳定碎石层,管道穿越后将采取交替半幅封闭交通方式进行修复进行路面修复
二、编制依据1、《砼路工程技术标准》JTGB01-20142、《砼路路基设计规范》JTGD30-20153、《水泥砼路面施工技术规范》JTG/TF30-20144、《砼路环境保护设计规范》JTGB04-2010三、作业人员、设备、材料配备1、人员配备前仓:a
测量(2人)b
立模(4人)c
人工摊铺混凝土(2人)d
插入式振捣混凝土(2人)e
平板式振捣混凝土(2人)f
振动梁往返两次(4人)g
旋转提浆机提浆、抹平(2人)h
找平混凝土面(2人)i
6m长铝合金检测平整度及混凝土面抹光(2人)j
养护、切缝(2人)后仓:a
搅拌机机手1人b
运输1-2#碎石4人c
运输瓜米石2人d
运输河砂2人e
卸水泥2人f
刨平材料1人若后仓配有配料机,采用装载机上料,只需a、e、f另加配料机刨平材料1人,共需5人
2、机械设备配备a
30m3/h混凝土拌合站1座b
自卸汽车(2T)4台c
小型破碎机1台d
装载机1台e
插入式振动器2台f
平板振动器2
2kW1台g
振动梁1台h
提浆机1台i
6m长铝合金1条j
切缝机1台若后仓配有配料机,还需要增加1台装载机

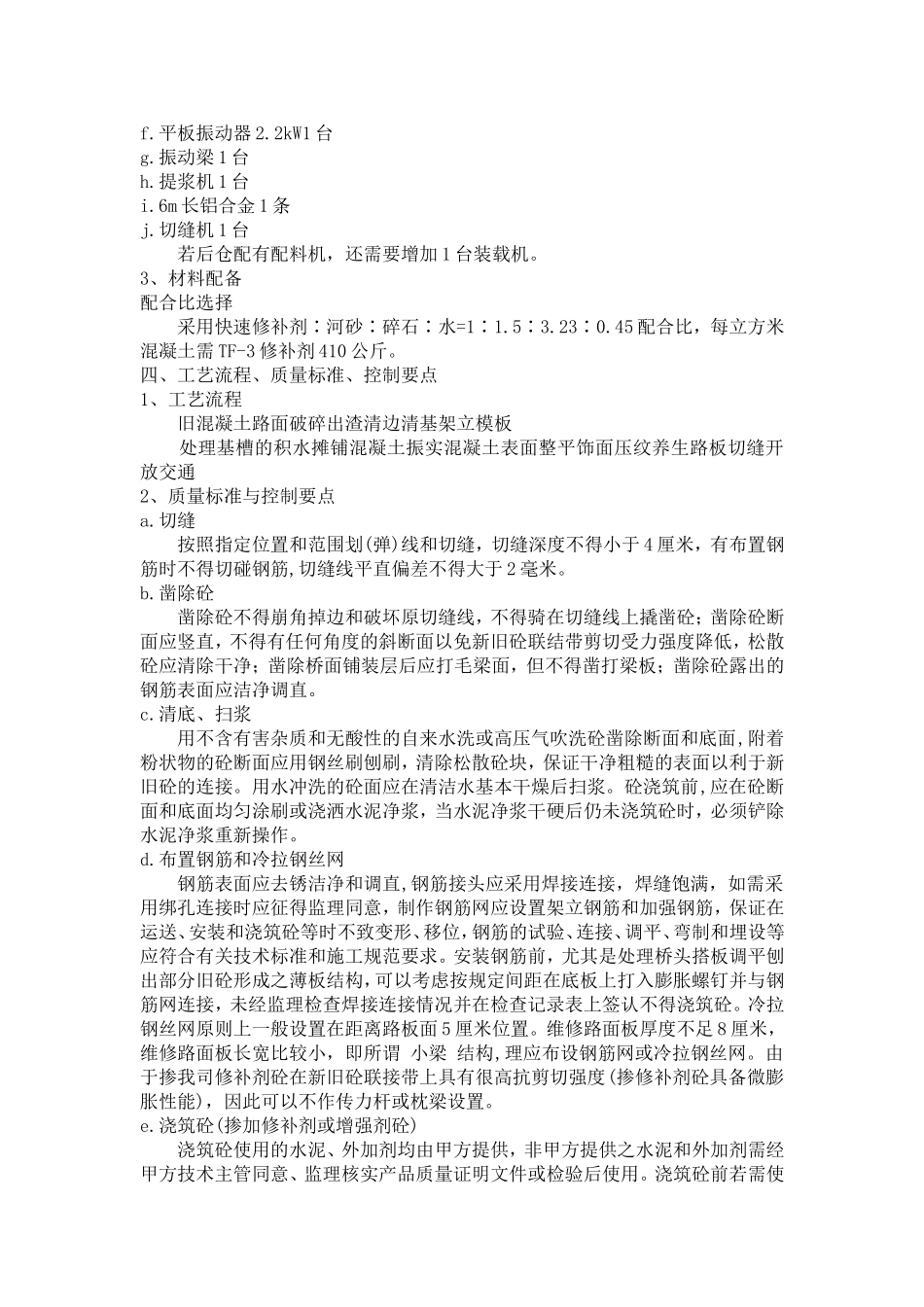

3、材料配备配合比选择采用快速修补剂∶河砂∶碎石∶水=1∶1
